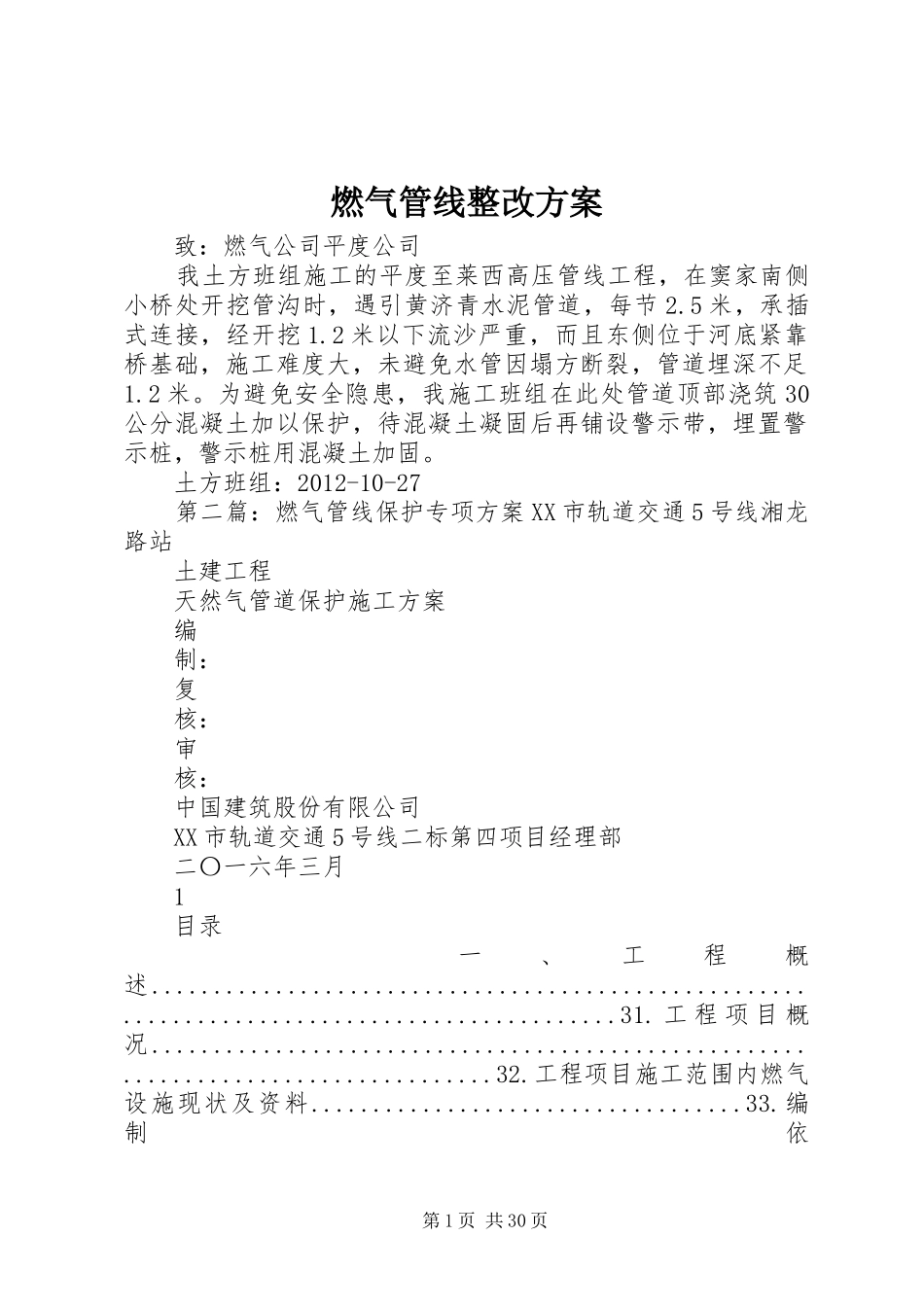

燃气管线整改方案致:燃气公司平度公司我土方班组施工的平度至莱西高压管线工程,在窦家南侧小桥处开挖管沟时,遇引黄济青水泥管道,每节2.5米,承插式连接,经开挖1.2米以下流沙严重,而且东侧位于河底紧靠桥基础,施工难度大,未避免水管因塌方断裂,管道埋深不足1.2米。为避免安全隐患,我施工班组在此处管道顶部浇筑30公分混凝土加以保护,待混凝土凝固后再铺设警示带,埋置警示桩,警示桩用混凝土加固。土方班组:2012-10-27第二篇:燃气管线保护专项方案XX市轨道交通5号线湘龙路站土建工程天然气管道保护施工方案编制:复核:审核:中国建筑股份有限公司XX市轨道交通5号线二标第四项目经理部二〇一六年三月1目录一、工程概述.............................................................................................31.工程项目概况...................................................................................32.工程项目施工范围内燃气设施现状及资料...................................33.编制依第1页共30页据............................................................................................3二、施工方案与措施................................................................................31.施工区域现状地下管线的处理程序...............................................32.管线处理前的准备工作...................................................................43、管线保护措施................................................................................54、项目施工需采取的各项保护措施................................................65、施工技术交底................................................................................76、巡查情况安排................................................................................77、损坏处理方式................................................................................8三、安全防护措施与应急预案................................................................91、安全防护措施................................................................................92、应急预案......................................................................................10第2页共30页3、救援组织的训练和演习计划.....................................................14一、工程概述1.工程项目概况湘龙路站位于万家丽北路与湘龙路十字交叉路口南侧中,沿万家丽路呈南北向布置,为XX市地铁5号线一期工程第17个站,本站为单层两跨两层站。车站有效中心里程为dk39+781.000,车站起点里程为dk39+664.295,终点里程为dk39+857.900,全长193.6m。车站有效站台中心里程处轨面高程(绝对值)为25.75m,标准段线间距15m,标准段基坑宽度21.5(20.7)m,本站基坑采用明挖法施工,共设置2个风亭、4个出入口2.工程项目施工范围内燃气设施现状及资料施工范围内有一根d250燃气管道,管顶距离地面约1.3m到1.5m,该燃气管道位于机电职院门户东侧沿道路南北方向布置,占位于工程施工便道内。无法移除或者悬吊,只能采用隔离保护措施。3.编制依据现有区间管线资料,燃气公司派专人现场指导。二、施工方案与措施1.施工区域现状地下管线的处理程序制定施工方案→人工开挖深沟→情况报告→修改施工方案→保护→包封加固开挖→{改线→原地深埋32.管线处理前的准备工作2.1、现场情况咨询由于建设单位提供的地下管线资料不详细,施工前我项目部积极向管线单位仔细咨询了解施工区域的地下管线种类、用途、数量、走向、埋设深度等。现有管线为路灯、雨水、污水、电信、光缆、军缆弱电管线的迁移,110万伏高压线的就地保第3页共30页护,燃气管道的就地保护等。2.2、管线保护安全管理组织为了切实保证整个施工过程中的管线保护安全,我项目部成立了以项目经理宋志强为组长,项目负责人李果和安全总监姜伟为副组长的管线保护领导小组,各部门负责...
