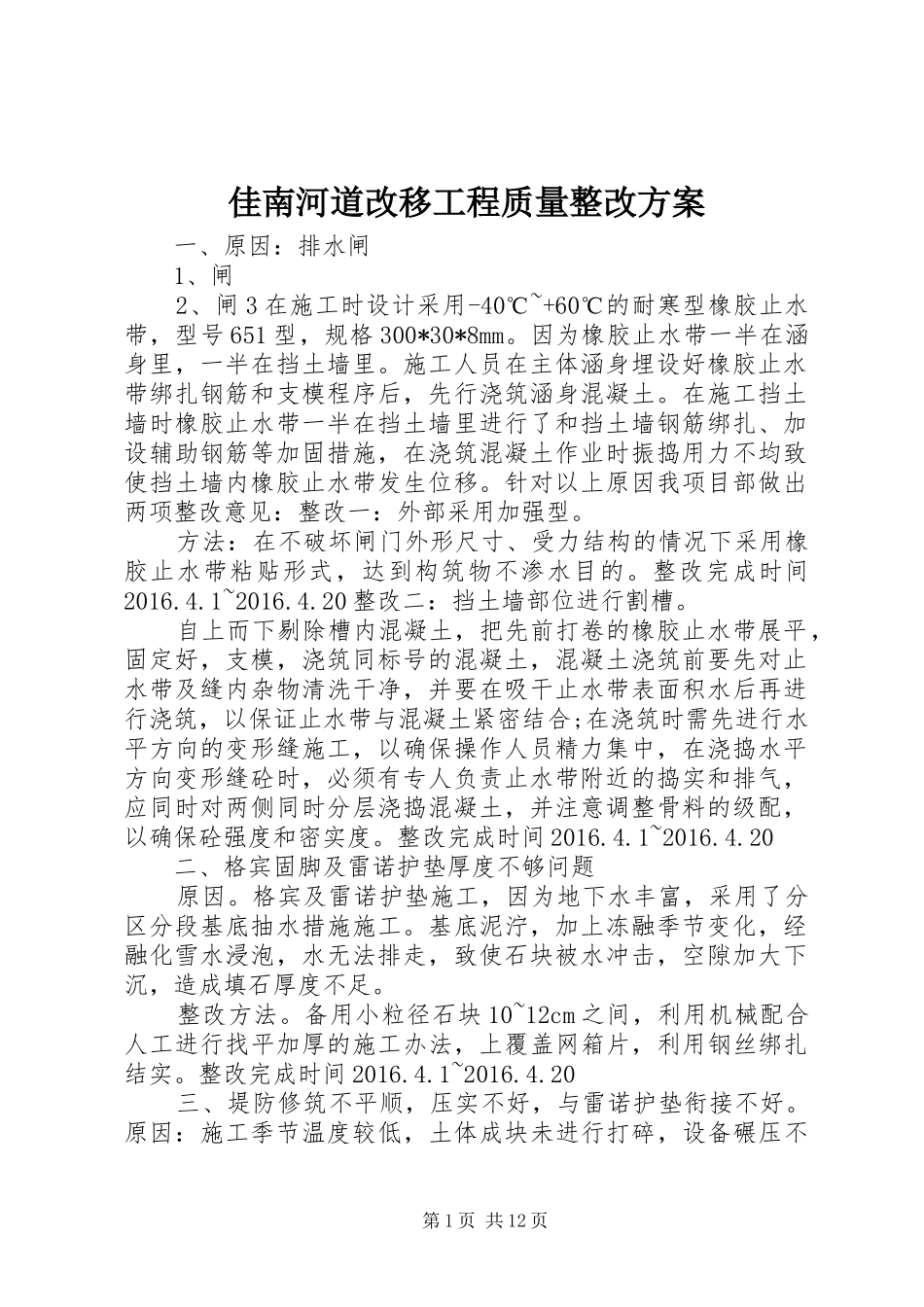

佳南河道改移工程质量整改方案一、原因:排水闸1、闸2、闸3在施工时设计采用-40℃~+60℃的耐寒型橡胶止水带,型号651型,规格300*30*8mm
因为橡胶止水带一半在涵身里,一半在挡土墙里
施工人员在主体涵身埋设好橡胶止水带绑扎钢筋和支模程序后,先行浇筑涵身混凝土
在施工挡土墙时橡胶止水带一半在挡土墙里进行了和挡土墙钢筋绑扎、加设辅助钢筋等加固措施,在浇筑混凝土作业时振捣用力不均致使挡土墙内橡胶止水带发生位移
针对以上原因我项目部做出两项整改意见:整改一:外部采用加强型
方法:在不破坏闸门外形尺寸、受力结构的情况下采用橡胶止水带粘贴形式,达到构筑物不渗水目的
整改完成时间2016
1~2016
20整改二:挡土墙部位进行割槽
自上而下剔除槽内混凝土,把先前打卷的橡胶止水带展平,固定好,支模,浇筑同标号的混凝土,混凝土浇筑前要先对止水带及缝内杂物清洗干净,并要在吸干止水带表面积水后再进行浇筑,以保证止水带与混凝土紧密结合;在浇筑时需先进行水平方向的变形缝施工,以确保操作人员精力集中,在浇捣水平方向变形缝砼时,必须有专人负责止水带附近的捣实和排气,应同时对两侧同时分层浇捣混凝土,并注意调整骨料的级配,以确保砼强度和密实度
整改完成时间2016
1~2016
20二、格宾固脚及雷诺护垫厚度不够问题原因
格宾及雷诺护垫施工,因为地下水丰富,采用了分区分段基底抽水措施施工
基底泥泞,加上冻融季节变化,经融化雪水浸泡,水无法排走,致使石块被水冲击,空隙加大下沉,造成填石厚度不足
备用小粒径石块10~12cm之间,利用机械配合人工进行找平加厚的施工办法,上覆盖网箱片,利用钢丝绑扎结实
整改完成时间2016
1~2016
20三、堤防修筑不平顺,压实不好,与雷诺护垫衔接不好
原因:施工季节温度较低,土体成块未进行打碎,设备碾压不第1页共12页实
