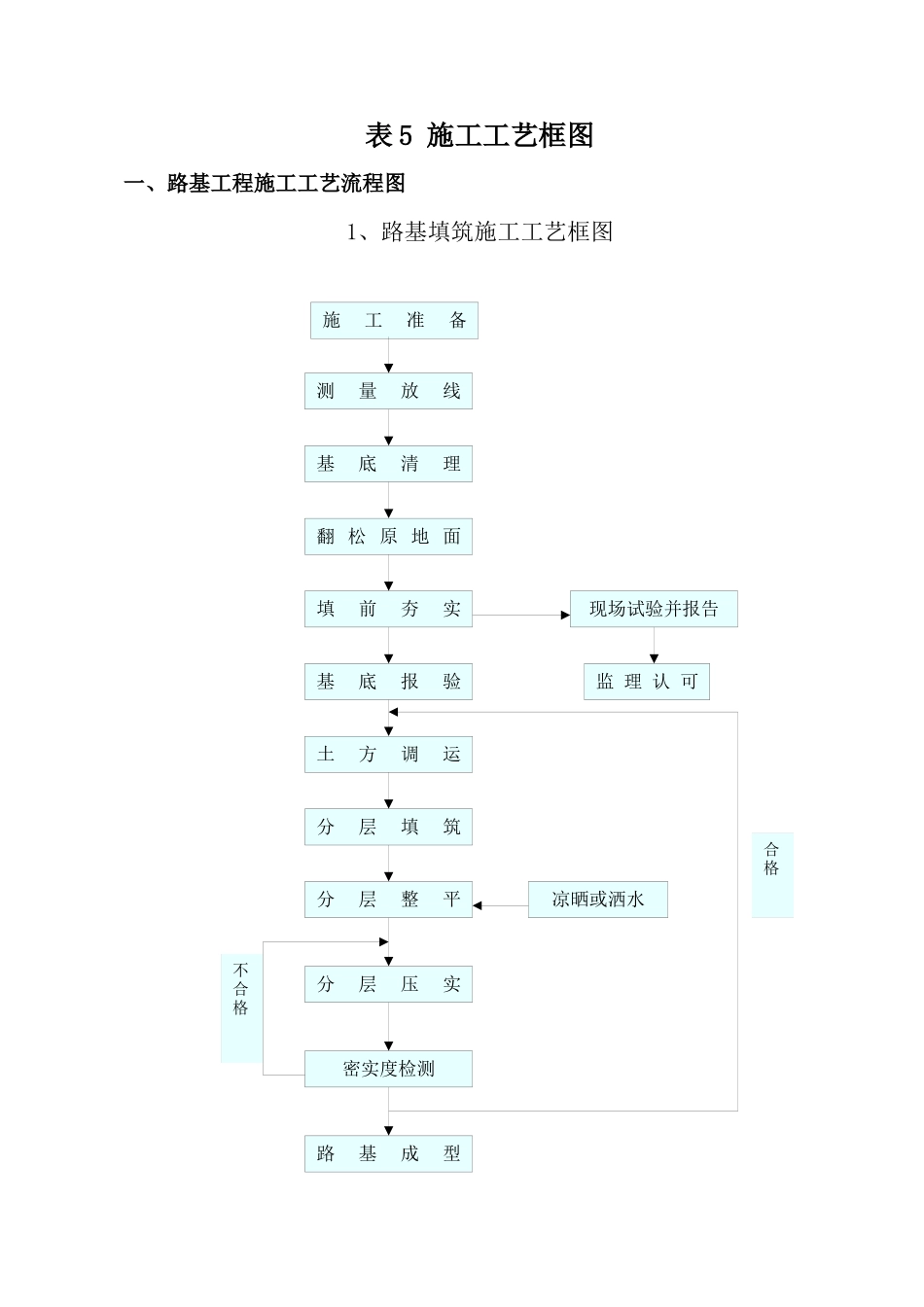

表5施工工艺框图一、路基工程施工工艺流程图1、路基填筑施工工艺框图施工准备测量放线基底清理翻松原地面填前夯实现场试验并报告基底报验监理认可土方调运分层填筑分层整平凉晒或洒水分层压实密实度检测路基成型不合格合格路基填筑压实施工工艺框图文字说明1、地面处理在路堤填筑前,首先按照设计和规范要求进行基底处理,拆除结构物,清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下20—40cm内的草皮和表土,并将其运往弃碴场
如有水浇地,应换填土夯实加固
当地面横坡在1:10时可直接填筑路堤,当地面横坡陡于1:10—1:5之间时将原地面表土翻松,再进行填筑,当地面横坡陡于1:5—1:2之间时,将原地面挖成2m宽度的台阶,当地面横坡陡于1:2时,台阶宽度为1m,台阶顶面做成2%—4%的内倾斜坡,并用小型机具夯实,再填筑路堤
路堤基地清理后,认真做好压实工作
同时做好地面排水系统,以防地面水下渗
2、排水及松土在潮湿或水田地段,在路堤两侧护道外开挖纵向排水沟,在路基范围内开挖纵横向排水沟,排除积水,切断或降低地下水,并按排水设计或工程师的指示进行施工
在路基范围开挖的排水沟,当为切断或降低地下水位作用时,加填渗水良好的砂砾料,起到盲沟的作用
在路基范围内有大片低洼积水地段时,可先作土埂排除积水,应将杂草、淤泥以及不适宜的材料清除出路堤铺设地面以外,并晾晒湿土,将此地面松至30cm深,经处理再进行压实

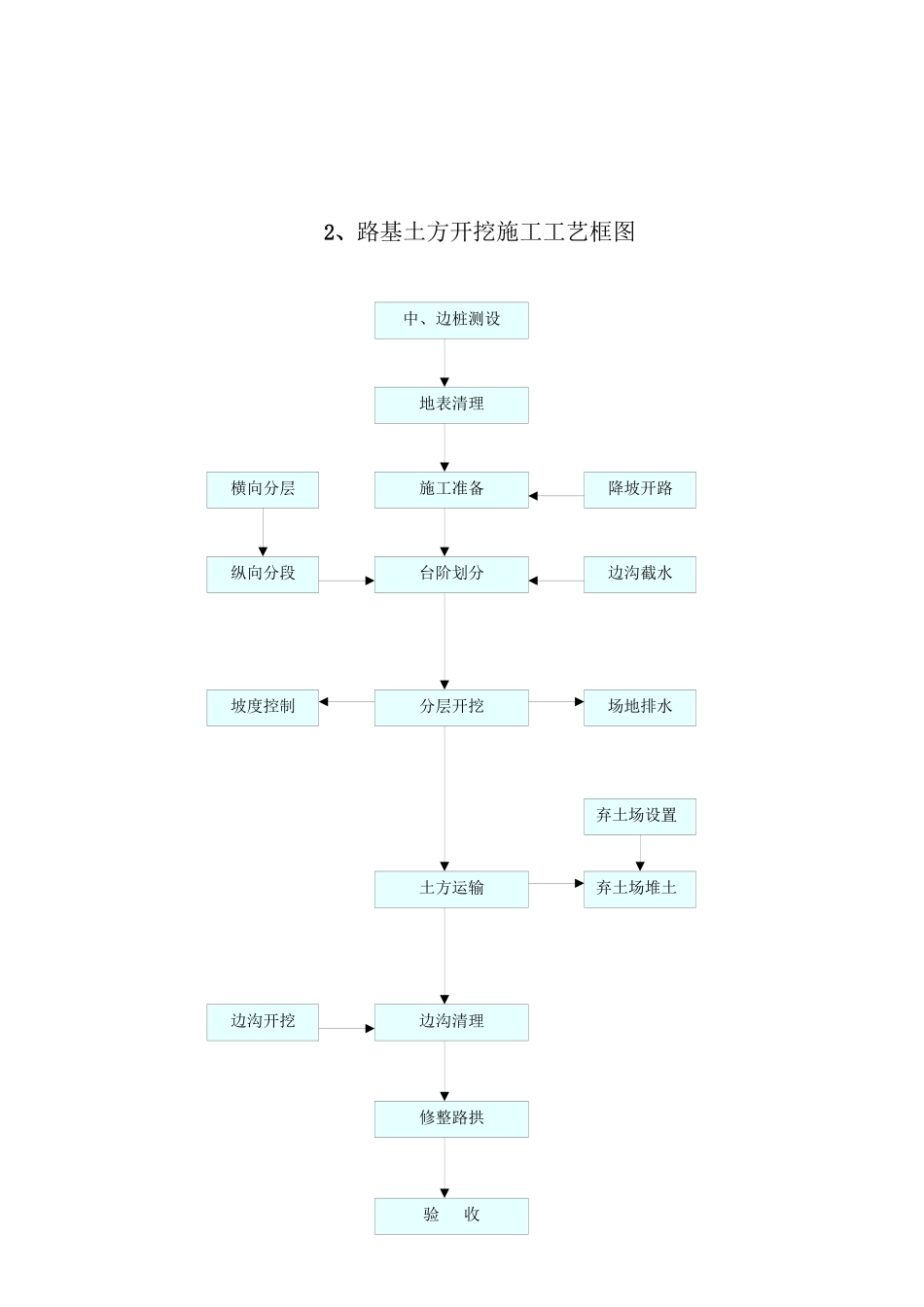

3、三阶段、四区段、八流程,即:“三阶段”为:准备阶段——施工阶段——竣工阶段“四区段”为:填筑区——平整区——碾压区——检验区“八流程”为:施工准备——基底处理——分层填筑——摊铺平整——洒水或晾晒——碾压夯实——检测签证——路面整修2、路基土方开挖施工工艺框图中、边桩测设地表清理施工准备横向分层纵向分段台阶划分分层开挖降坡开路场地排水坡度控制边沟截水边沟清理边沟开挖土方运输弃土场堆土弃土场
