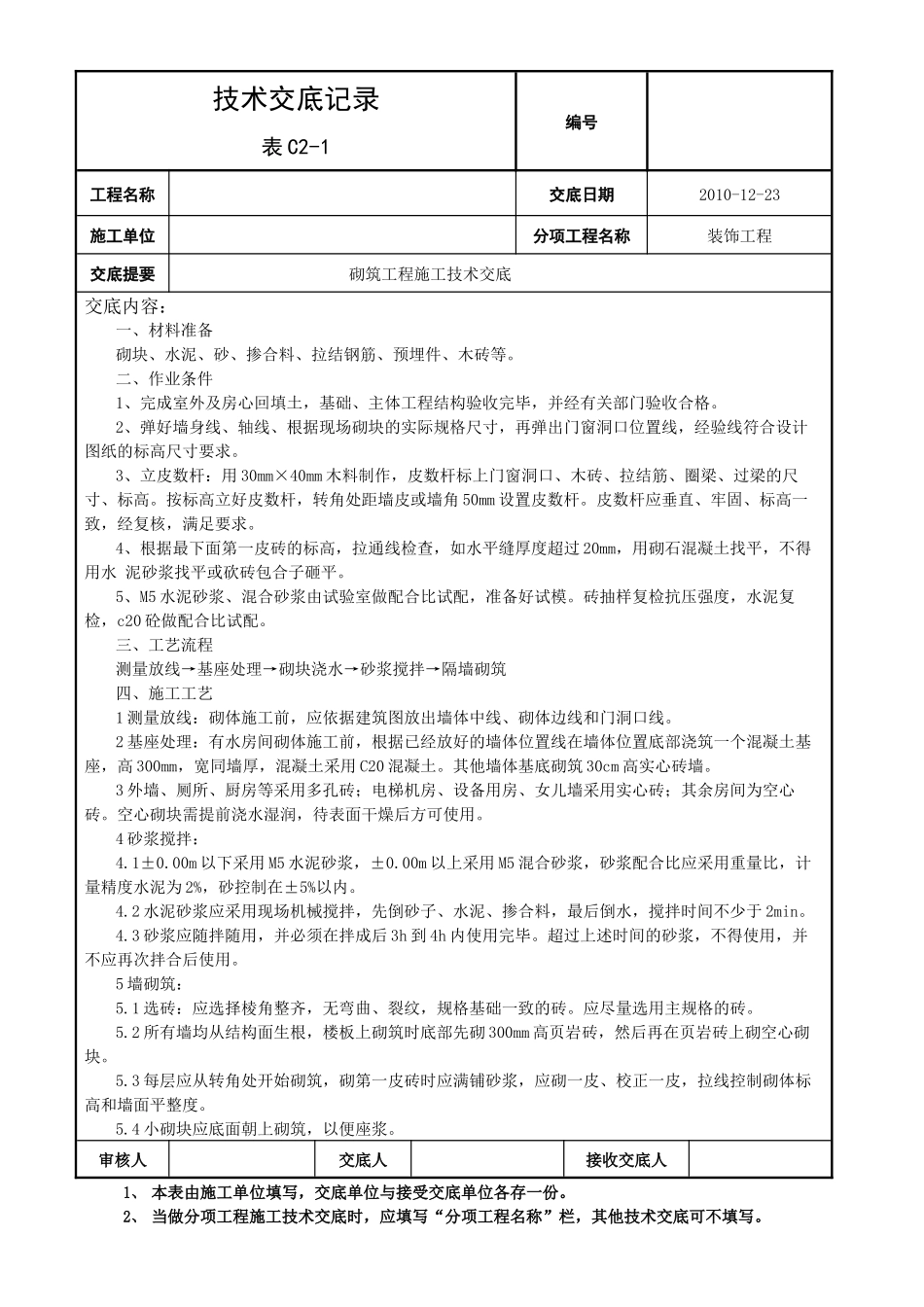

技术交底记录表C2-1编号工程名称交底日期2010-12-23施工单位分项工程名称装饰工程交底提要砌筑工程施工技术交底交底内容:一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、预埋件、木砖等
二、作业条件1、完成室外及房心回填土,基础、主体工程结构验收完毕,并经有关部门验收合格
2、弹好墙身线、轴线、根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的标高尺寸要求
3、立皮数杆:用30mm×40mm木料制作,皮数杆标上门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸、标高
按标高立好皮数杆,转角处距墙皮或墙角50mm设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,满足要求
4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用砌石混凝土找平,不得用水泥砂浆找平或砍砖包合子砸平
5、M5水泥砂浆、混合砂浆由试验室做配合比试配,准备好试模
砖抽样复检抗压强度,水泥复检,c20砼做配合比试配
三、工艺流程测量放线→基座处理→砌块浇水→砂浆搅拌→隔墙砌筑四、施工工艺1测量放线:砌体施工前,应依据建筑图放出墙体中线、砌体边线和门洞口线
2基座处理:有水房间砌体施工前,根据已经放好的墙体位置线在墙体位置底部浇筑一个混凝土基座,高300mm,宽同墙厚,混凝土采用C20混凝土
其他墙体基底砌筑30cm高实心砖墙
3外墙、厕所、厨房等采用多孔砖;电梯机房、设备用房、女儿墙采用实心砖;其余房间为空心砖
空心砌块需提前浇水湿润,待表面干燥后方可使用
4砂浆搅拌:4
00m以下采用M5水泥砂浆,±0
00m以上采用M5混合砂浆,砂浆配合比应采用重量比,计量精度水泥为2%,砂控制在±5%以内
2水泥砂浆应采用现场机械搅拌,先倒砂子、水泥、掺合料,最后倒水,搅拌时间不少于2min
3砂浆应随拌随用,并必须在拌成后3h到4h内使用完毕
超过上述时间的砂浆,不得使
