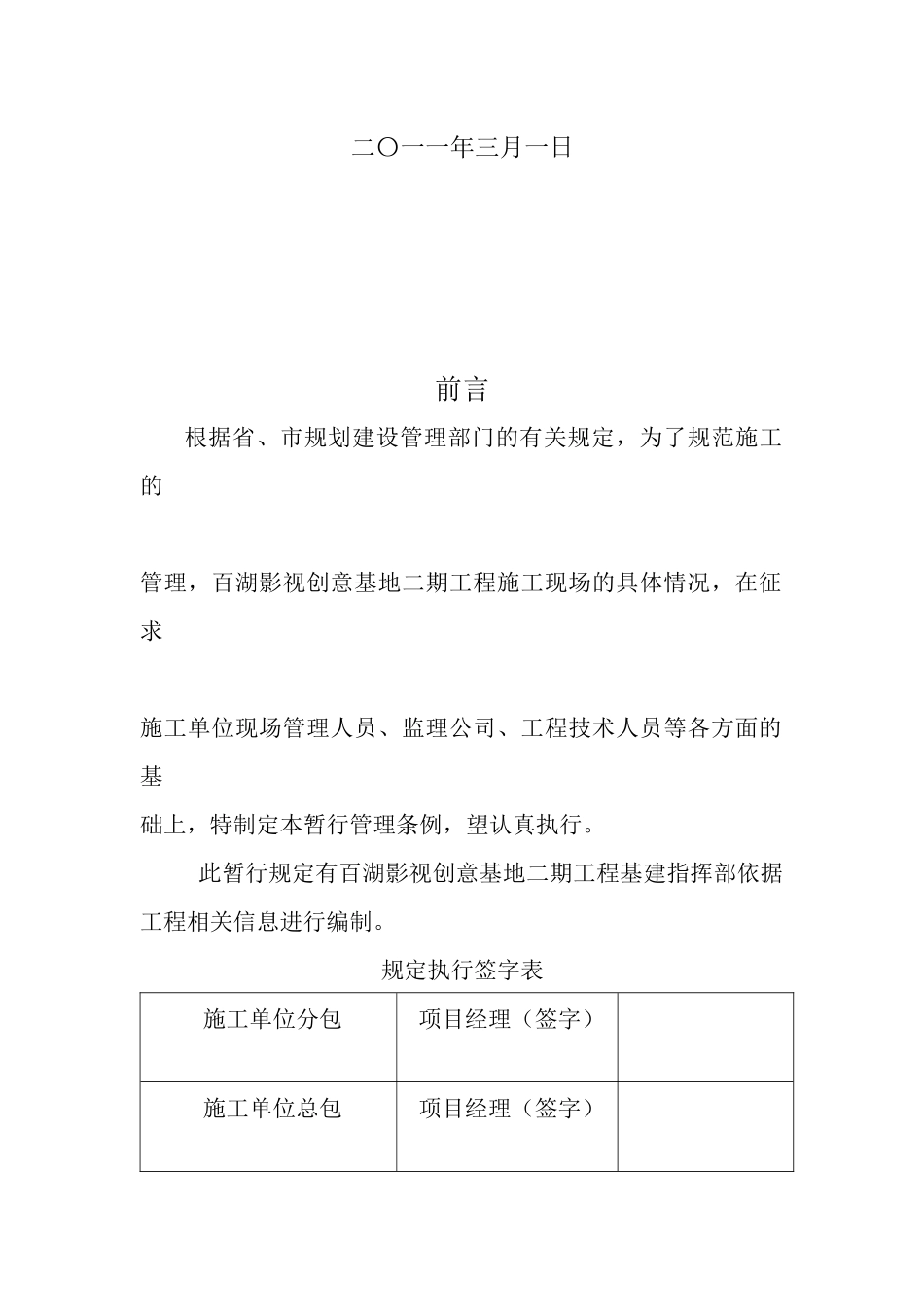

《施工现场管理暂行规定》百湖影视创意基地二期工程工程管理条例百湖影视创意基地二期工程基建管理部二〇一一年三月一日前言根据省、市规划建设管理部门的有关规定,为了规范施工的管理,百湖影视创意基地二期工程施工现场的具体情况,在征求施工单位现场管理人员、监理公司、工程技术人员等各方面的基础上,特制定本暂行管理条例,望认真执行
此暂行规定有百湖影视创意基地二期工程基建指挥部依据工程相关信息进行编制

规定执行签字表施工单位分包项目经理(签字)施工单位总包项目经理(签字)监理单位项目部总监(签字)建设单位项目部负责人(签字)目录一、建设工程管理规定二、建设工程安全生产管理规定三、施工现场及生活暂设用电管理规定四、施工现场及生活暂设用水管理规定五、创卫文明施工管理规定建设工程管理规定为加强管理提高施工质量,保证安全施工,实现“建一项工程树一座丰碑”的工作目标,特对承担百湖影视二期工程施工任务的各单位实施相应管理考核,望严格遵照执行
工程管理是企业管理的重要组成部分,是对完成最终产品的施工过程进行的计划、组织、督促和控制,工程管理的任务是在施工过程中,结合建筑产品生产特性、组织人力、物力、财力进行施工活动,高质量、高速度、高效率、低消耗的完成施工任务,创造生产效益和社会效益,特制定本规定
施工管理:施工总进度计划主要用于确定各个单项工程,主要单位工程,准备工程和全场性工程的施工顺序,施工期限及开,竣工时期,确定劳动力,主要设备、材料、成品及半成品的需要量和调配情况,确定临时预制构件厂的生产能力的用量等,通常采用横道图和网路图表示
施工单位接到施工图纸基本具备开工条件,应在15天内向甲方和监理公司报施工总进度计划如每拖延一天罚款500元
待施工总进度计划批准后施工单位未按计划完成每拖延一天罚款500元
每月25日报工程月完成计划,并报下月施工计划施工单位每拖延一天罚款300元
