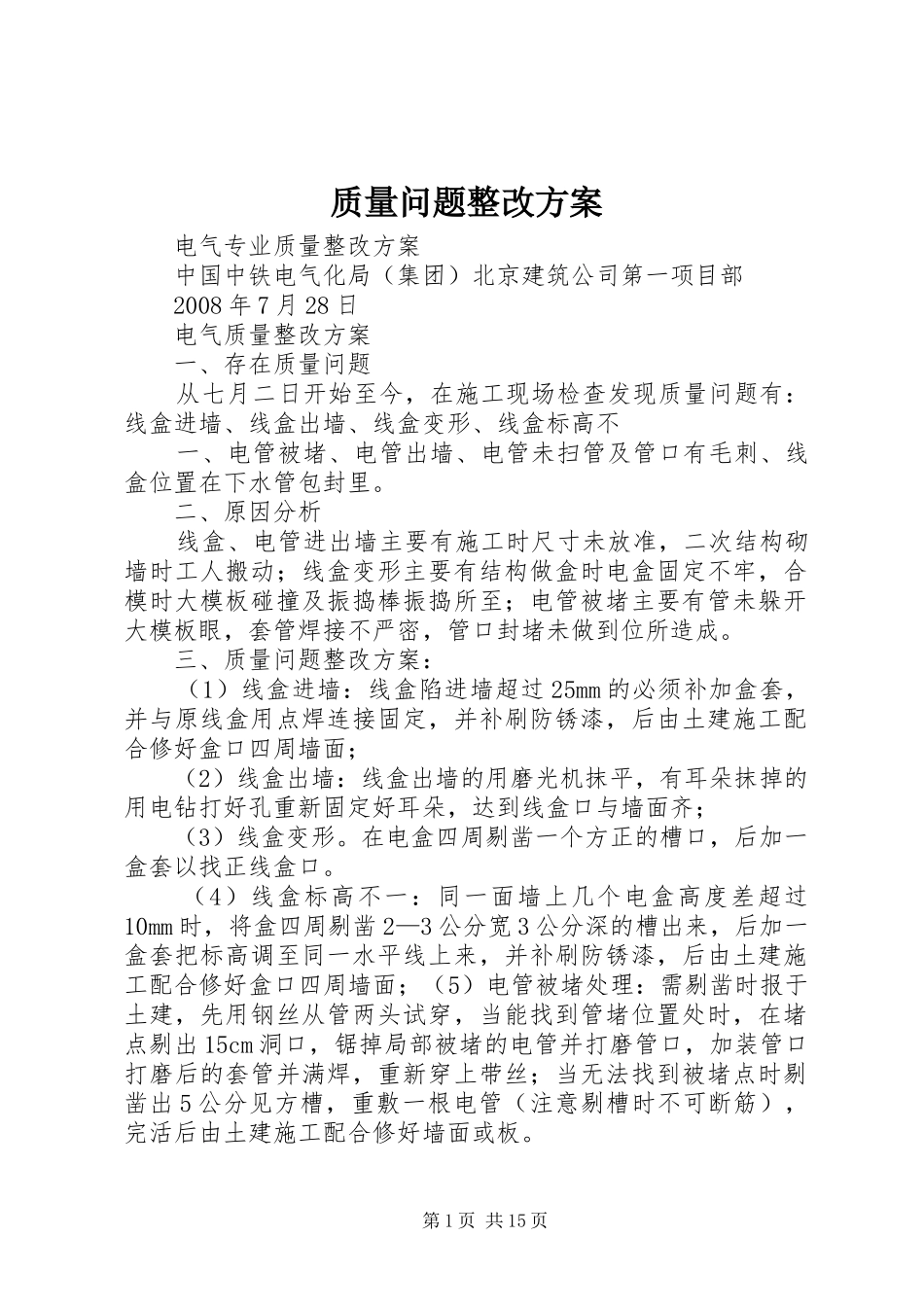

质量问题整改方案电气专业质量整改方案中国中铁电气化局(集团)北京建筑公司第一项目部2008年7月28日电气质量整改方案一、存在质量问题从七月二日开始至今,在施工现场检查发现质量问题有:线盒进墙、线盒出墙、线盒变形、线盒标高不一、电管被堵、电管出墙、电管未扫管及管口有毛刺、线盒位置在下水管包封里
二、原因分析线盒、电管进出墙主要有施工时尺寸未放准,二次结构砌墙时工人搬动;线盒变形主要有结构做盒时电盒固定不牢,合模时大模板碰撞及振捣棒振捣所至;电管被堵主要有管未躲开大模板眼,套管焊接不严密,管口封堵未做到位所造成
三、质量问题整改方案:(1)线盒进墙:线盒陷进墙超过25mm的必须补加盒套,并与原线盒用点焊连接固定,并补刷防锈漆,后由土建施工配合修好盒口四周墙面;(2)线盒出墙:线盒出墙的用磨光机抹平,有耳朵抹掉的用电钻打好孔重新固定好耳朵,达到线盒口与墙面齐;(3)线盒变形
在电盒四周剔凿一个方正的槽口,后加一盒套以找正线盒口
(4)线盒标高不一:同一面墙上几个电盒高度差超过10mm时,将盒四周剔凿2—3公分宽3公分深的槽出来,后加一盒套把标高调至同一水平线上来,并补刷防锈漆,后由土建施工配合修好盒口四周墙面;(5)电管被堵处理:需剔凿时报于土建,先用钢丝从管两头试穿,当能找到管堵位置处时,在堵点剔出15cm洞口,锯掉局部被堵的电管并打磨管口,加装管口打磨后的套管并满焊,重新穿上带丝;当无法找到被堵点时剔凿出5公分见方槽,重敷一根电管(注意剔槽时不可断筋),完活后由土建施工配合修好墙面或板

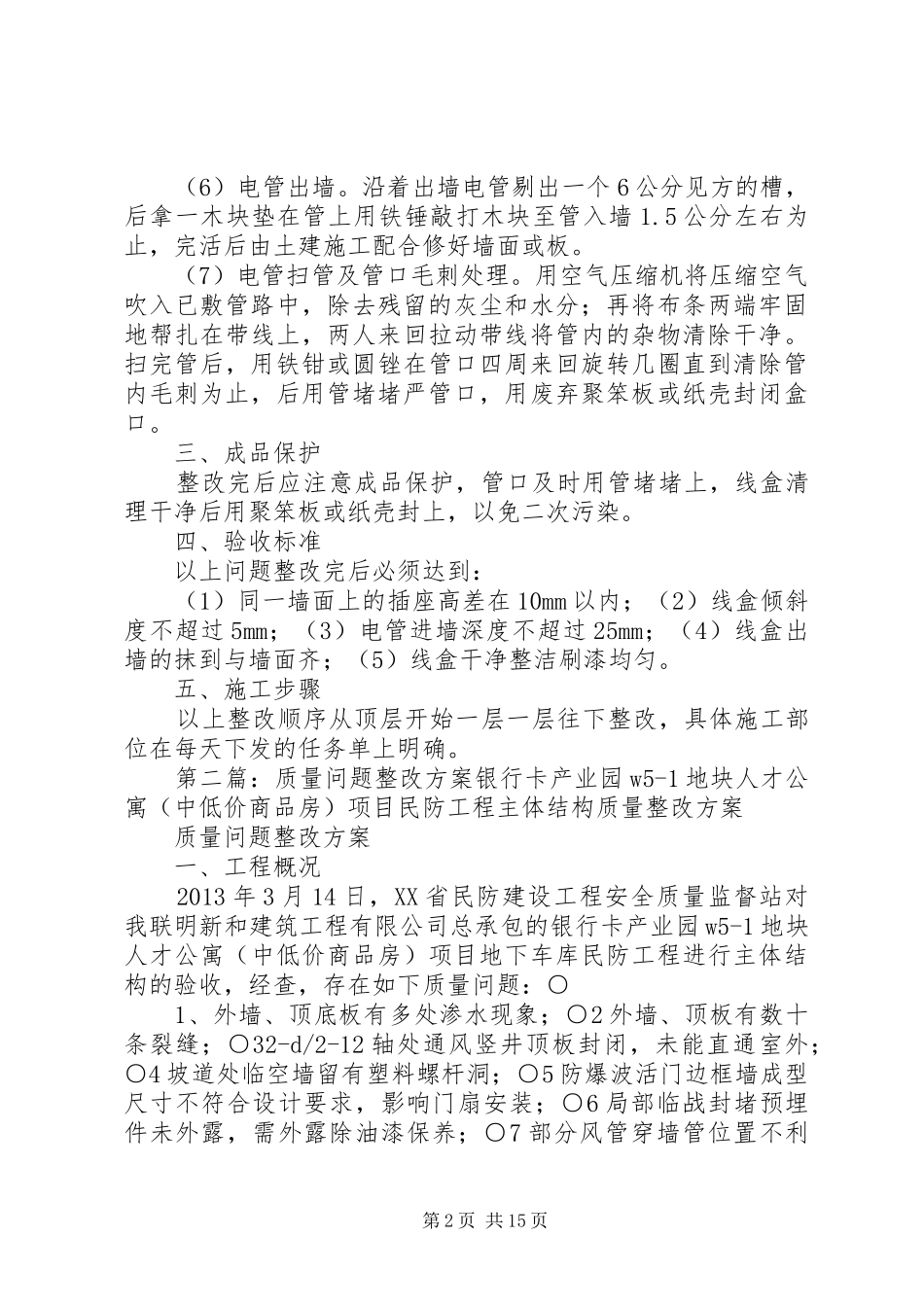

第1页共15页(6)电管出墙
沿着出墙电管剔出一个6公分见方的槽,后拿一木块垫在管上用铁锤敲打木块至管入墙1
5公分左右为止,完活后由土建施工配合修好墙面或板
(7)电管扫管及管口毛刺处理
用空气压缩机将压缩空气吹入已敷管路中,除去残留的灰尘和水分;再将布条两端牢固地帮扎在带线上,两人来回拉
