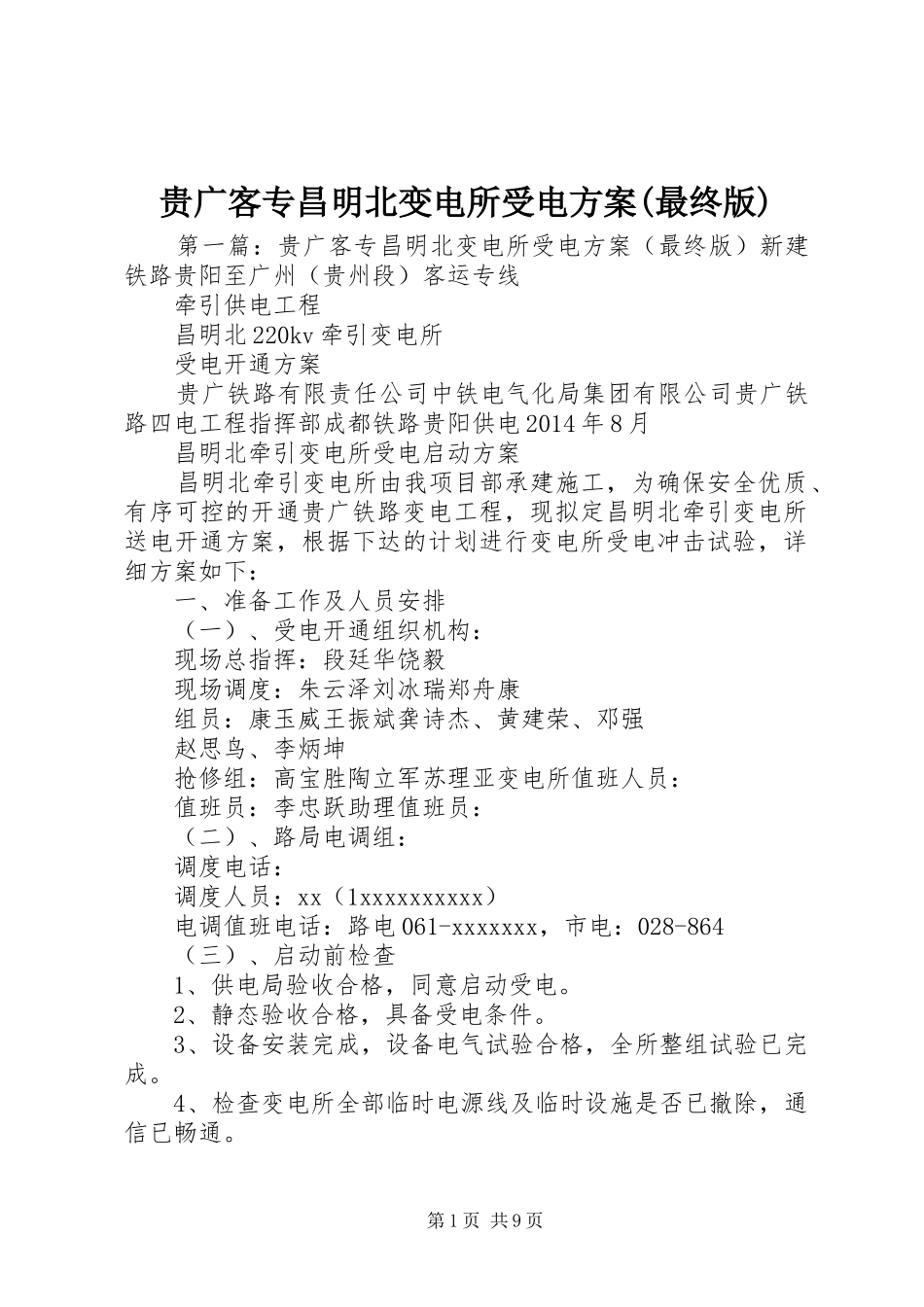

贵广客专昌明北变电所受电方案(最终版)第一篇:贵广客专昌明北变电所受电方案(最终版)新建铁路贵阳至广州(贵州段)客运专线牵引供电工程昌明北220kv牵引变电所受电开通方案贵广铁路有限责任公司中铁电气化局集团有限公司贵广铁路四电工程指挥部成都铁路贵阳供电2014年8月昌明北牵引变电所受电启动方案昌明北牵引变电所由我项目部承建施工,为确保安全优质、有序可控的开通贵广铁路变电工程,现拟定昌明北牵引变电所送电开通方案,根据下达的计划进行变电所受电冲击试验,详细方案如下:一、准备工作及人员安排(一)、受电开通组织机构:现场总指挥:段廷华饶毅现场调度:朱云泽刘冰瑞郑舟康组员:康玉威王振斌龚诗杰、黄建荣、邓强赵思鸟、李炳坤抢修组:高宝胜陶立军苏理亚变电所值班人员:值班员:李忠跃助理值班员:(二)、路局电调组:调度电话:调度人员:xx(1xxxxxxxxxx)电调值班电话:路电061-xxxxxxx,市电:028-864(三)、启动前检查1、供电局验收合格,同意启动受电
2、静态验收合格,具备受电条件
3、设备安装完成,设备电气试验合格,全所整组试验已完成
4、检查变电所全部临时电源线及临时设施是否已撤除,通信已畅通

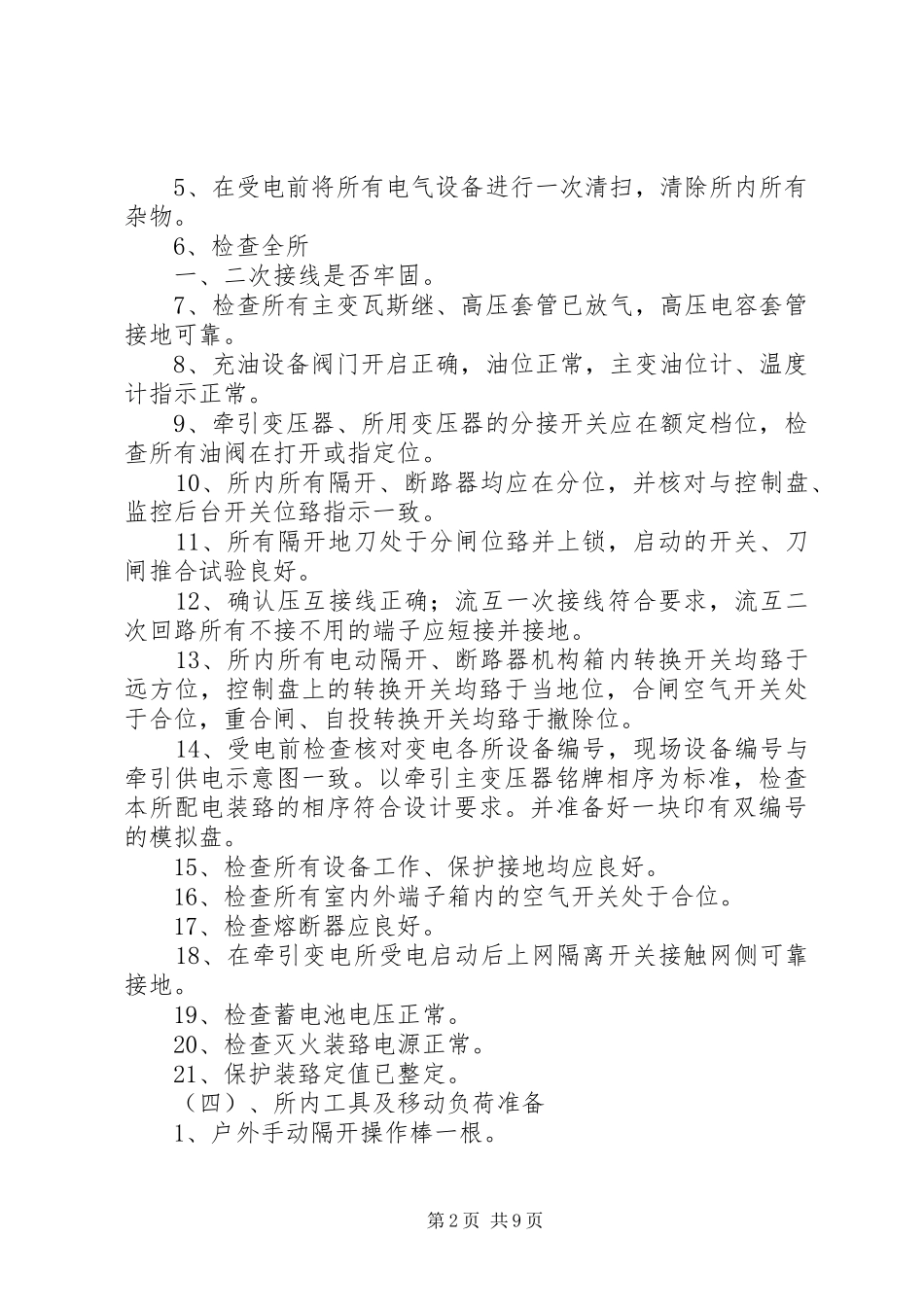

第1页共9页5、在受电前将所有电气设备进行一次清扫,清除所内所有杂物
6、检查全所一、二次接线是否牢固
7、检查所有主变瓦斯继、高压套管已放气,高压电容套管接地可靠
8、充油设备阀门开启正确,油位正常,主变油位计、温度计指示正常
9、牵引变压器、所用变压器的分接开关应在额定档位,检查所有油阀在打开或指定位
10、所内所有隔开、断路器均应在分位,并核对与控制盘、监控后台开关位臵指示一致
11、所有隔开地刀处于分闸位臵并上锁,启动的开关、刀闸推合试验良好
12、确认压互接线正确;流互一次接线符合要求,流互二次回路所有不接不用的端子应短接并接地
13、所内所有电动隔开、断路器机构箱
