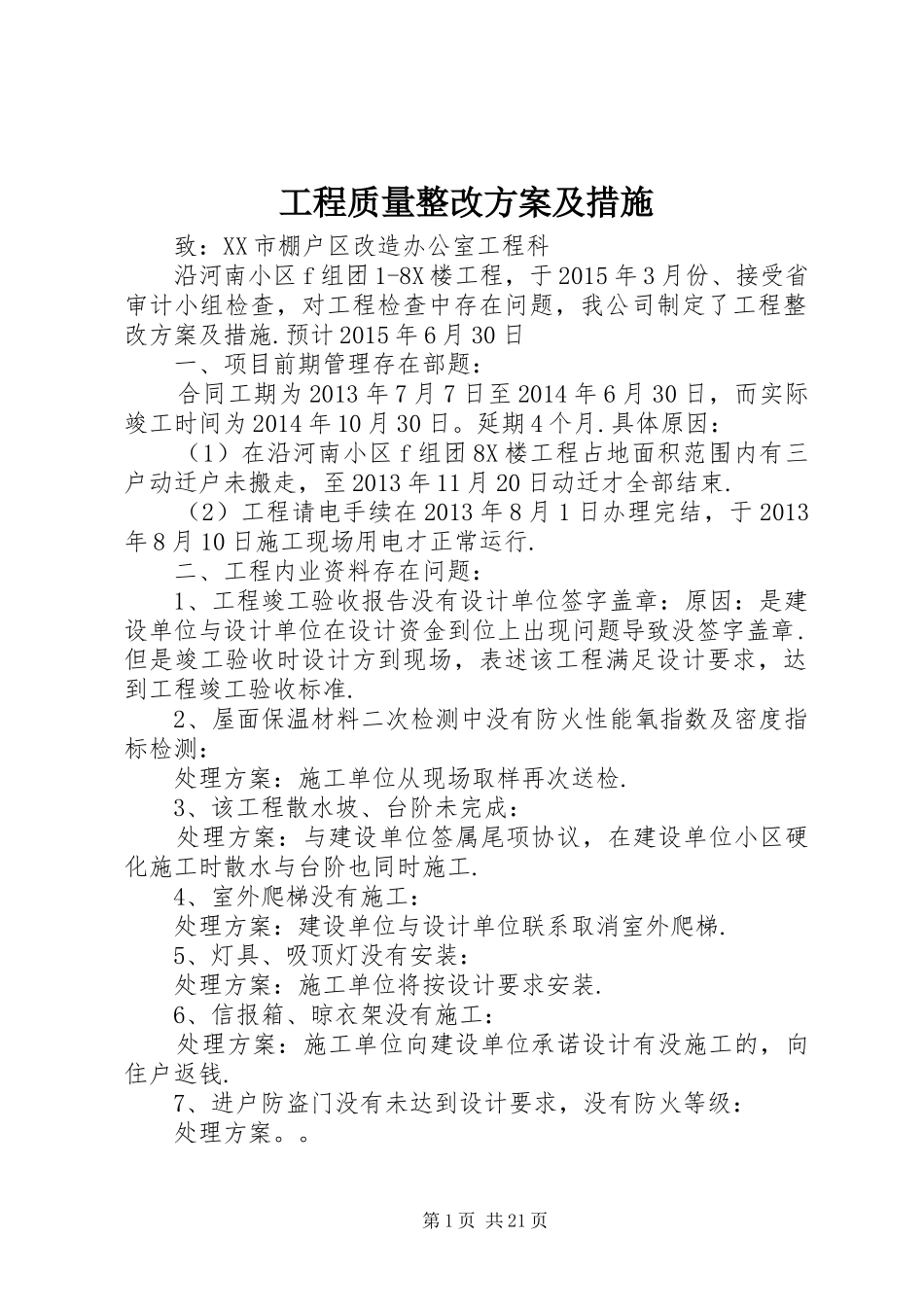

工程质量整改方案及措施致:XX市棚户区改造办公室工程科沿河南小区f组团1-8X楼工程,于2015年3月份、接受省审计小组检查,对工程检查中存在问题,我公司制定了工程整改方案及措施
预计2015年6月30日一、项目前期管理存在部题:合同工期为2013年7月7日至2014年6月30日,而实际竣工时间为2014年10月30日
具体原因:(1)在沿河南小区f组团8X楼工程占地面积范围内有三户动迁户未搬走,至2013年11月20日动迁才全部结束
(2)工程请电手续在2013年8月1日办理完结,于2013年8月10日施工现场用电才正常运行
二、工程内业资料存在问题:1、工程竣工验收报告没有设计单位签字盖章:原因:是建设单位与设计单位在设计资金到位上出现问题导致没签字盖章
但是竣工验收时设计方到现场,表述该工程满足设计要求,达到工程竣工验收标准
2、屋面保温材料二次检测中没有防火性能氧指数及密度指标检测:处理方案:施工单位从现场取样再次送检
3、该工程散水坡、台阶未完成:处理方案:与建设单位签属尾项协议,在建设单位小区硬化施工时散水与台阶也同时施工
4、室外爬梯没有施工:处理方案:建设单位与设计单位联系取消室外爬梯
5、灯具、吸顶灯没有安装:处理方案:施工单位将按设计要求安装
6、信报箱、晾衣架没有施工:处理方案:施工单位向建设单位承诺设计有没施工的,向住户返钱
7、进户防盗门没有未达到设计要求,没有防火等级:处理方案

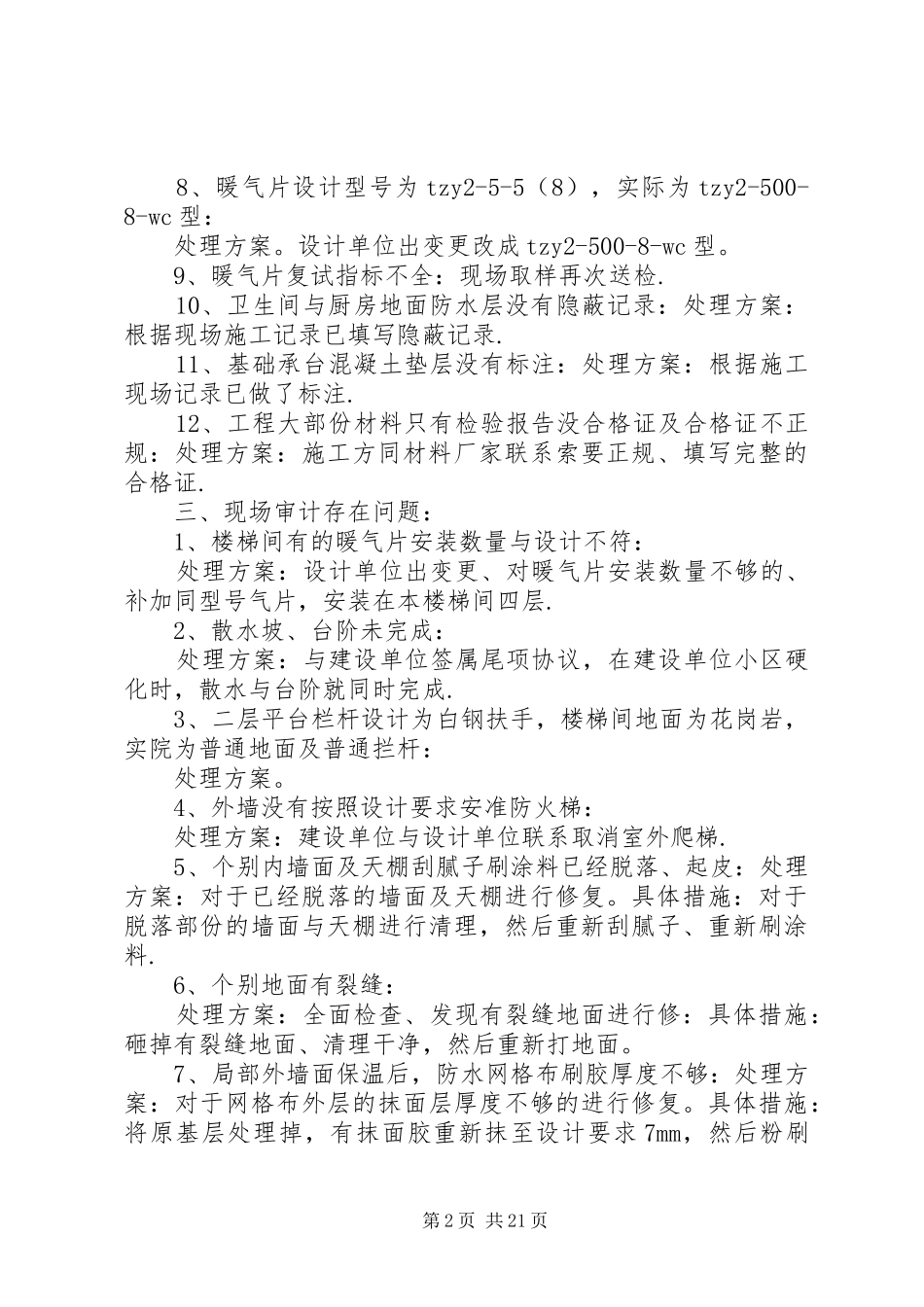

第1页共21页8、暖气片设计型号为tzy2-5-5(8),实际为tzy2-500-8-wc型:处理方案
设计单位出变更改成tzy2-500-8-wc型
9、暖气片复试指标不全:现场取样再次送检
10、卫生间与厨房地面防水层没有隐蔽记录:处理方案:根据现场施工记录已填写隐蔽记录
11、基础承台混凝土垫层没有标注:处理方案:根据施工现场记录已做了标注
