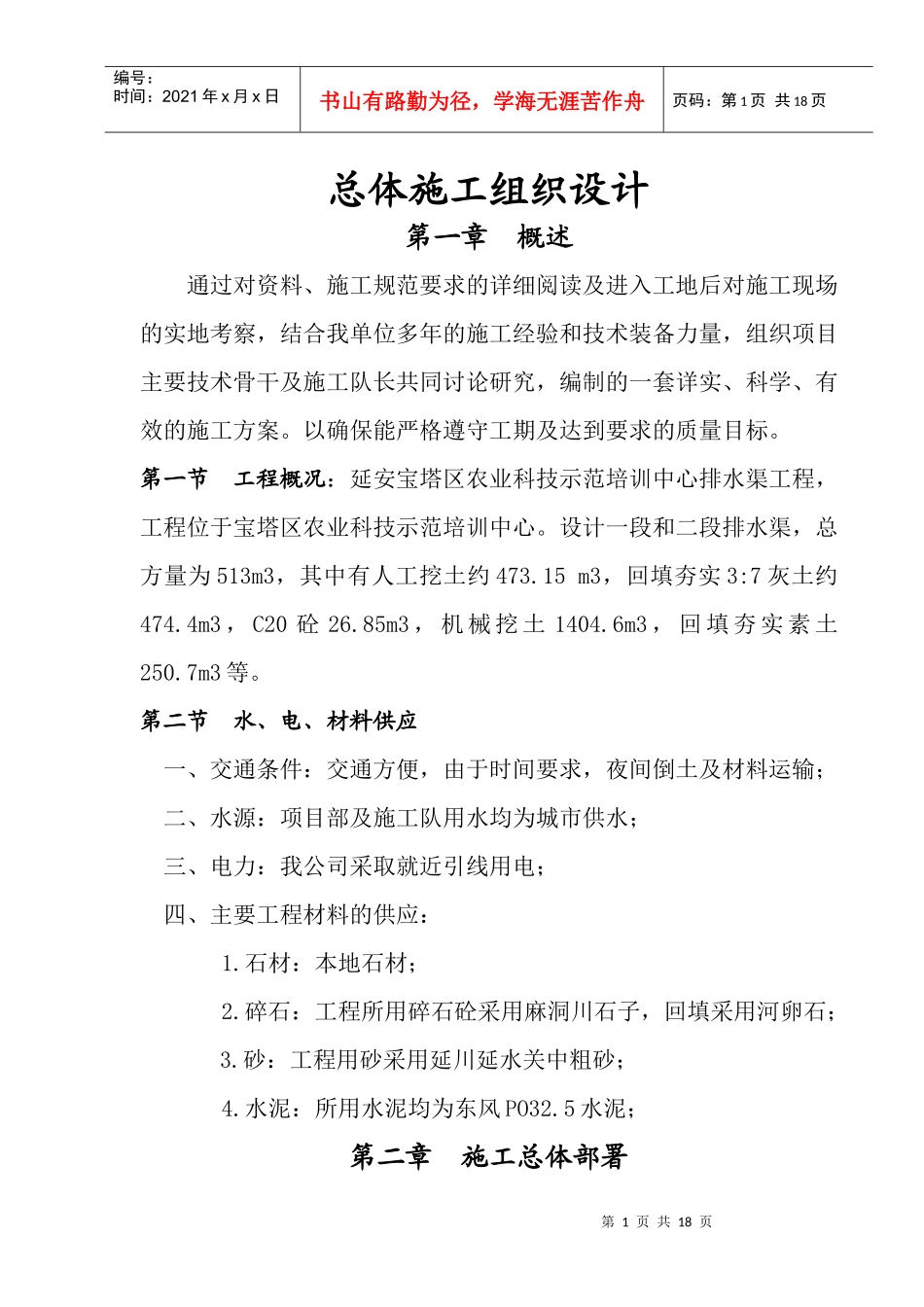

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页总体施工组织设计第一章概述通过对资料、施工规范要求的详细阅读及进入工地后对施工现场的实地考察,结合我单位多年的施工经验和技术装备力量,组织项目主要技术骨干及施工队长共同讨论研究,编制的一套详实、科学、有效的施工方案
以确保能严格遵守工期及达到要求的质量目标
第一节工程概况:延安宝塔区农业科技示范培训中心排水渠工程,工程位于宝塔区农业科技示范培训中心
设计一段和二段排水渠,总方量为513m3,其中有人工挖土约473
15m3,回填夯实3:7灰土约474
4m3,C20砼26
85m3,机械挖土1404
6m3,回填夯实素土250
第二节水、电、材料供应一、交通条件:交通方便,由于时间要求,夜间倒土及材料运输;二、水源:项目部及施工队用水均为城市供水;三、电力:我公司采取就近引线用电;四、主要工程材料的供应:1
石材:本地石材;2
碎石:工程所用碎石砼采用麻洞川石子,回填采用河卵石;3
砂:工程用砂采用延川延水关中粗砂;4
水泥:所用水泥均为东风PO32

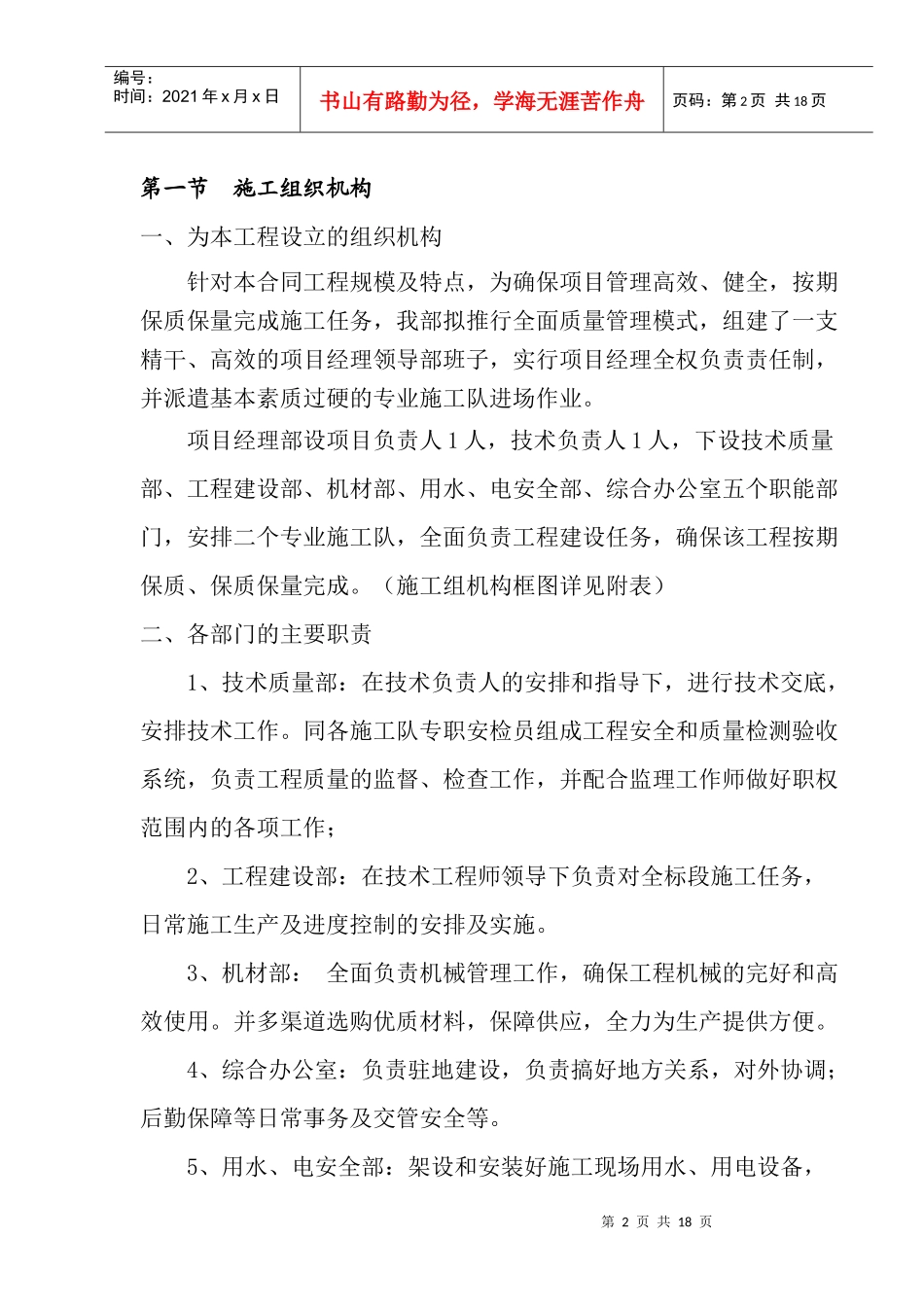

5水泥;第二章施工总体部署第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页第一节施工组织机构一、为本工程设立的组织机构针对本合同工程规模及特点,为确保项目管理高效、健全,按期保质保量完成施工任务,我部拟推行全面质量管理模式,组建了一支精干、高效的项目经理领导部班子,实行项目经理全权负责责任制,并派遣基本素质过硬的专业施工队进场作业
项目经理部设项目负责人1人,技术负责人1人,下设技术质量部、工程建设部、机材部、用水、电安全部、综合办公室五个职能部门,安排二个专业施工队,全面负责工程建设任务,确保该工程按期保质、保质保量完成

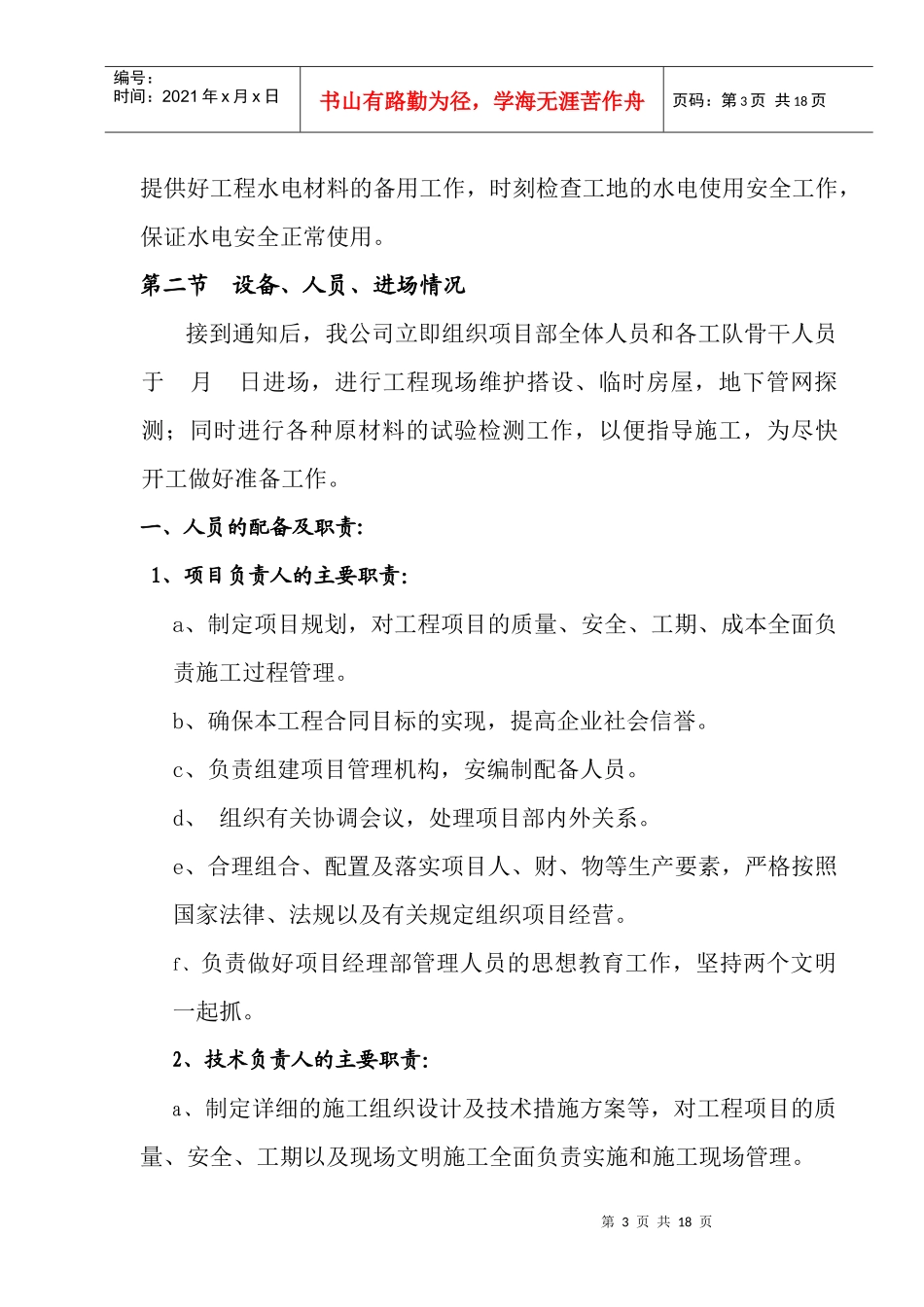

(施工组机构框图详见附表)二、各部门的主要
