天津空港物流加工区通信管道工程施工组织设计编制:张明亮审核:赵永才施工单位:河南振兴建设工程集团有限公司日期:2010年4月16日施工组织设计1

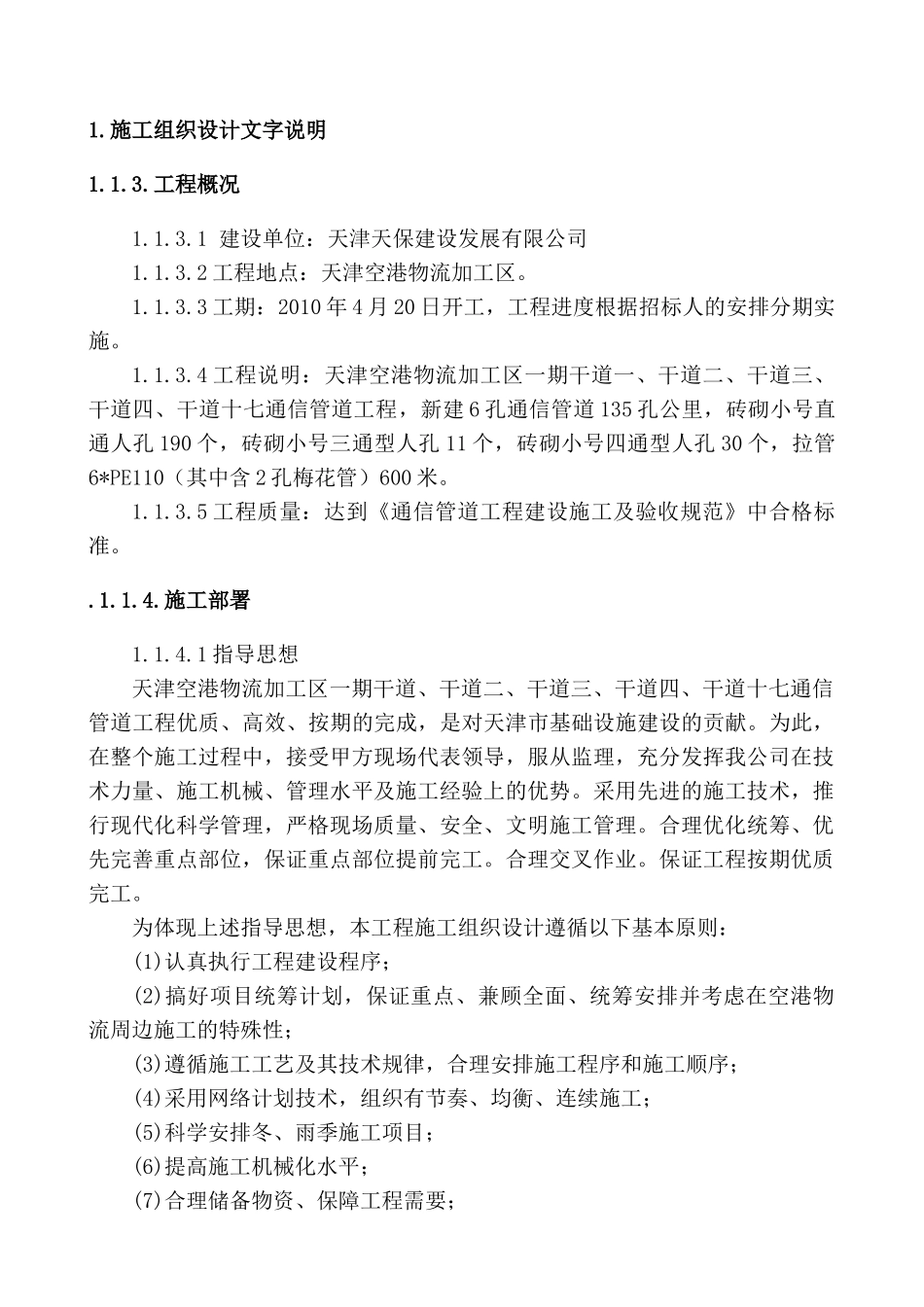

施工组织设计文字说明1
1建设单位:天津天保建设发展有限公司1
2工程地点:天津空港物流加工区
3工期:2010年4月20日开工,工程进度根据招标人的安排分期实施
4工程说明:天津空港物流加工区一期干道一、干道二、干道三、干道四、干道十七通信管道工程,新建6孔通信管道135孔公里,砖砌小号直通人孔190个,砖砌小号三通型人孔11个,砖砌小号四通型人孔30个,拉管6*PE110(其中含2孔梅花管)600米
5工程质量:达到《通信管道工程建设施工及验收规范》中合格标准
1指导思想天津空港物流加工区一期干道、干道二、干道三、干道四、干道十七通信管道工程优质、高效、按期的完成,是对天津市基础设施建设的贡献
为此,在整个施工过程中,接受甲方现场代表领导,服从监理,充分发挥我公司在技术力量、施工机械、管理水平及施工经验上的优势
采用先进的施工技术,推行现代化科学管理,严格现场质量、安全、文明施工管理
合理优化统筹、优先完善重点部位,保证重点部位提前完工
合理交叉作业

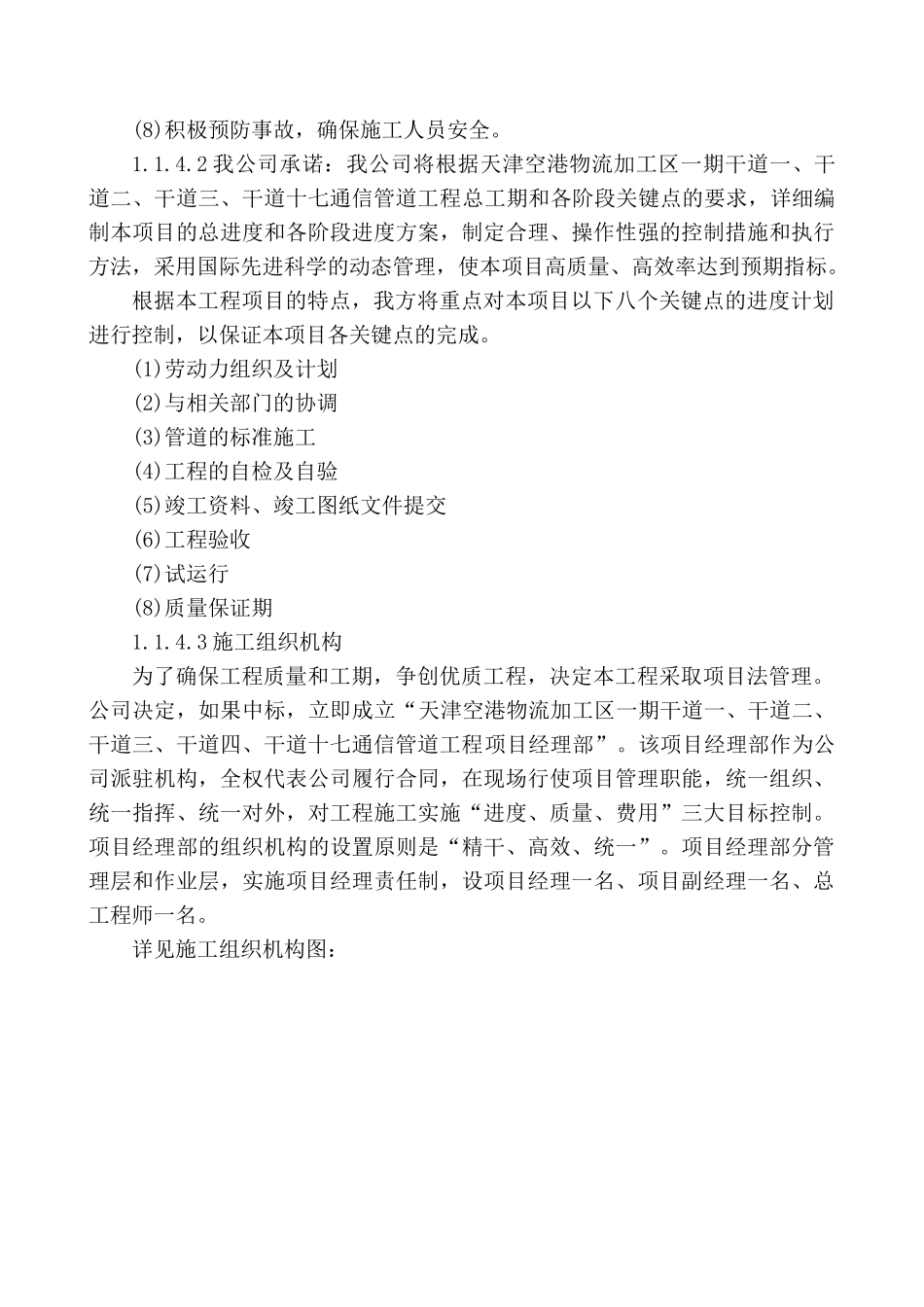

保证工程按期优质完工
为体现上述指导思想,本工程施工组织设计遵循以下基本原则:(1)认真执行工程建设程序;(2)搞好项目统筹计划,保证重点、兼顾全面、统筹安排并考虑在空港物流周边施工的特殊性;(3)遵循施工工艺及其技术规律,合理安排施工程序和施工顺序;(4)采用网络计划技术,组织有节奏、均衡、连续施工;(5)科学安排冬、雨季施工项目;(6)提高施工机械化水平;(7)合理储备物资、保障工程需要;(8)积极预防事故,确保施工人员安全
2我公司承诺:我公司将根据天津空港
