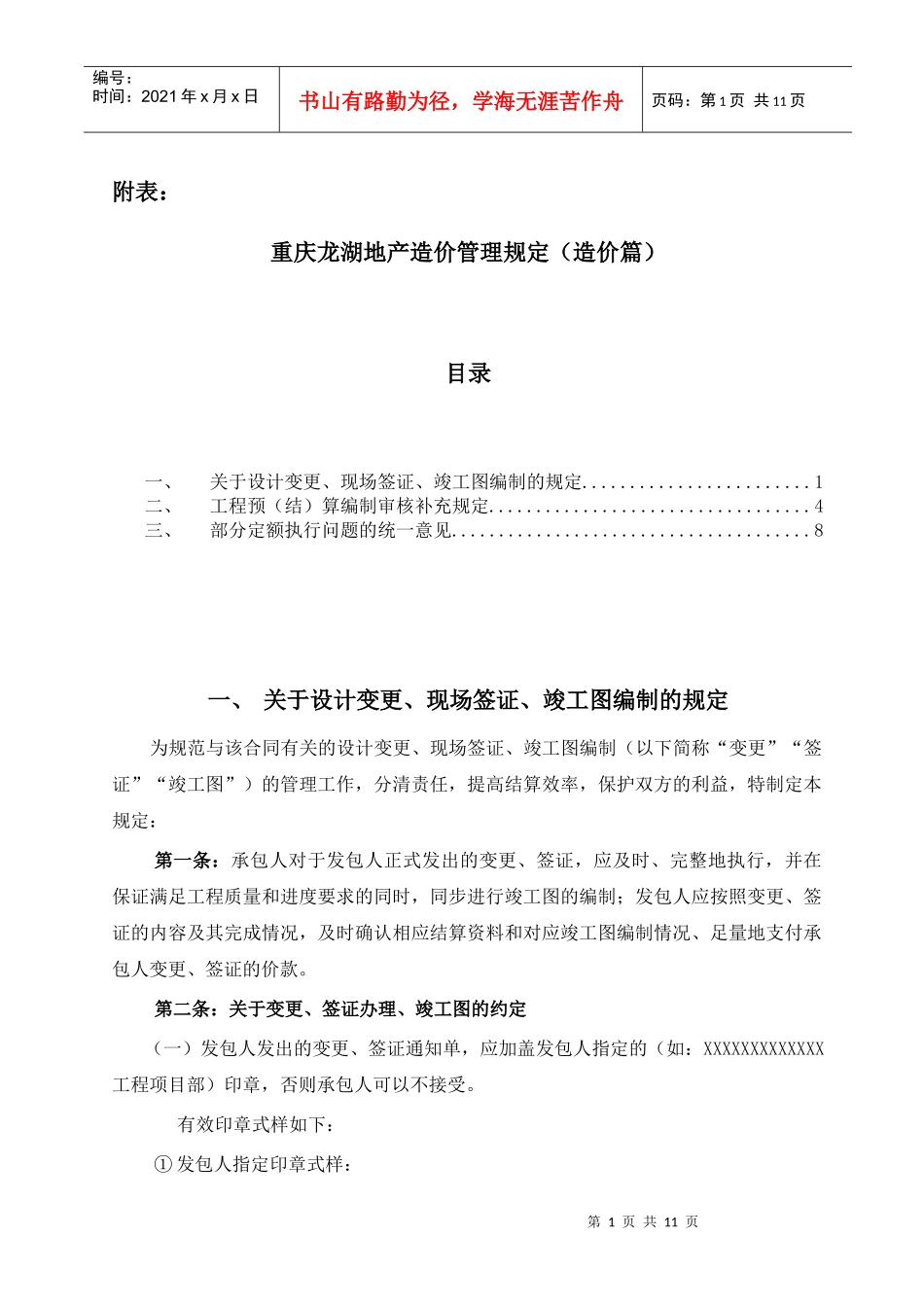

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页附表:重庆龙湖地产造价管理规定(造价篇)目录一、关于设计变更、现场签证、竣工图编制的规定
1二、工程预(结)算编制审核补充规定
4三、部分定额执行问题的统一意见

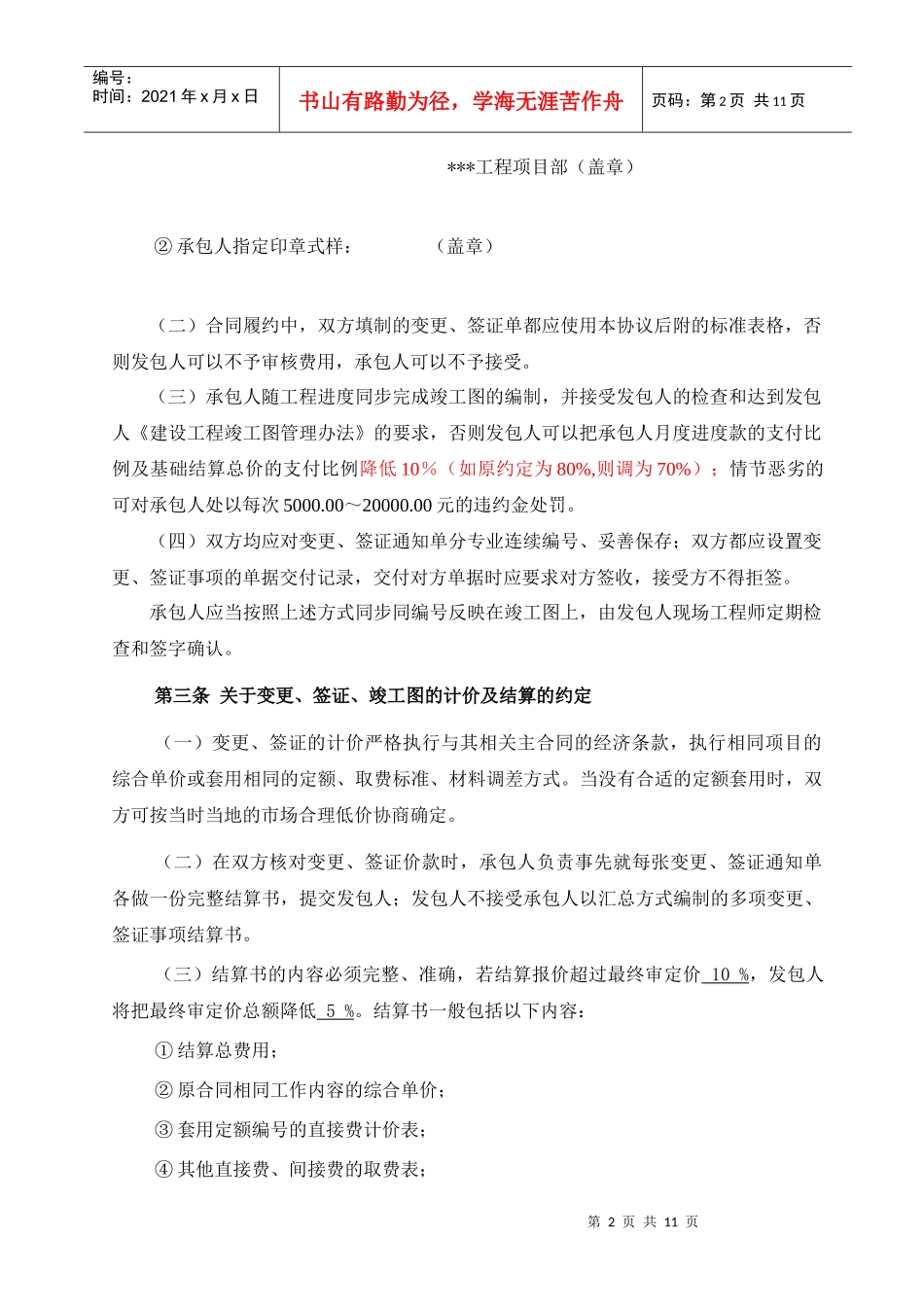

8一、关于设计变更、现场签证、竣工图编制的规定为规范与该合同有关的设计变更、现场签证、竣工图编制(以下简称“变更”“签证”“竣工图”)的管理工作,分清责任,提高结算效率,保护双方的利益,特制定本规定:第一条:承包人对于发包人正式发出的变更、签证,应及时、完整地执行,并在保证满足工程质量和进度要求的同时,同步进行竣工图的编制;发包人应按照变更、签证的内容及其完成情况,及时确认相应结算资料和对应竣工图编制情况、足量地支付承包人变更、签证的价款
第二条:关于变更、签证办理、竣工图的约定(一)发包人发出的变更、签证通知单,应加盖发包人指定的(如:XXXXXXXXXXXXX工程项目部)印章,否则承包人可以不接受
有效印章式样如下:①发包人指定印章式样:第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页***工程项目部(盖章)②承包人指定印章式样:(盖章)(二)合同履约中,双方填制的变更、签证单都应使用本协议后附的标准表格,否则发包人可以不予审核费用,承包人可以不予接受
(三)承包人随工程进度同步完成竣工图的编制,并接受发包人的检查和达到发包人《建设工程竣工图管理办法》的要求,否则发包人可以把承包人月度进度款的支付比例及基础结算总价的支付比例降低10%(如原约定为80%,则调为70%);情节恶劣
