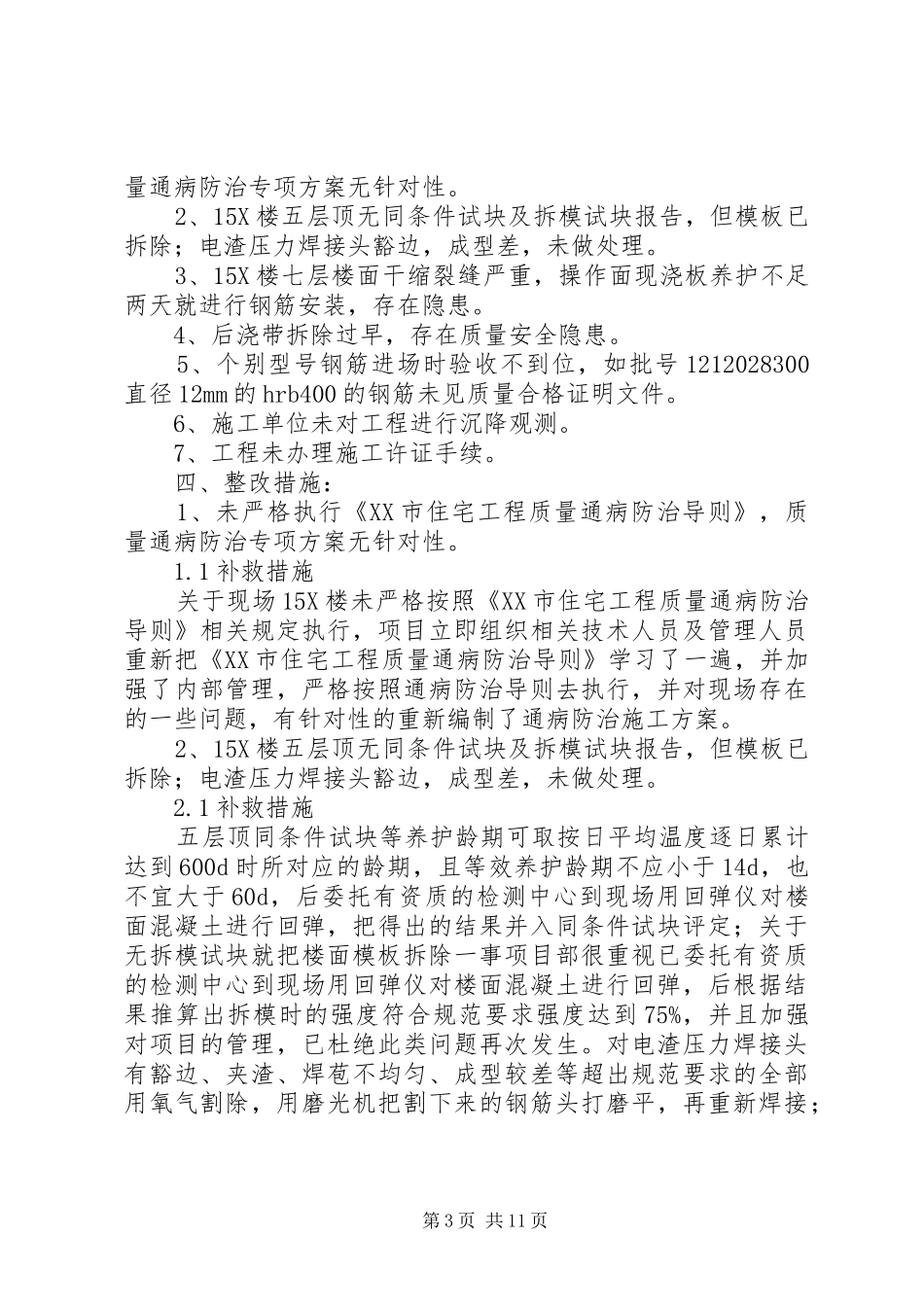

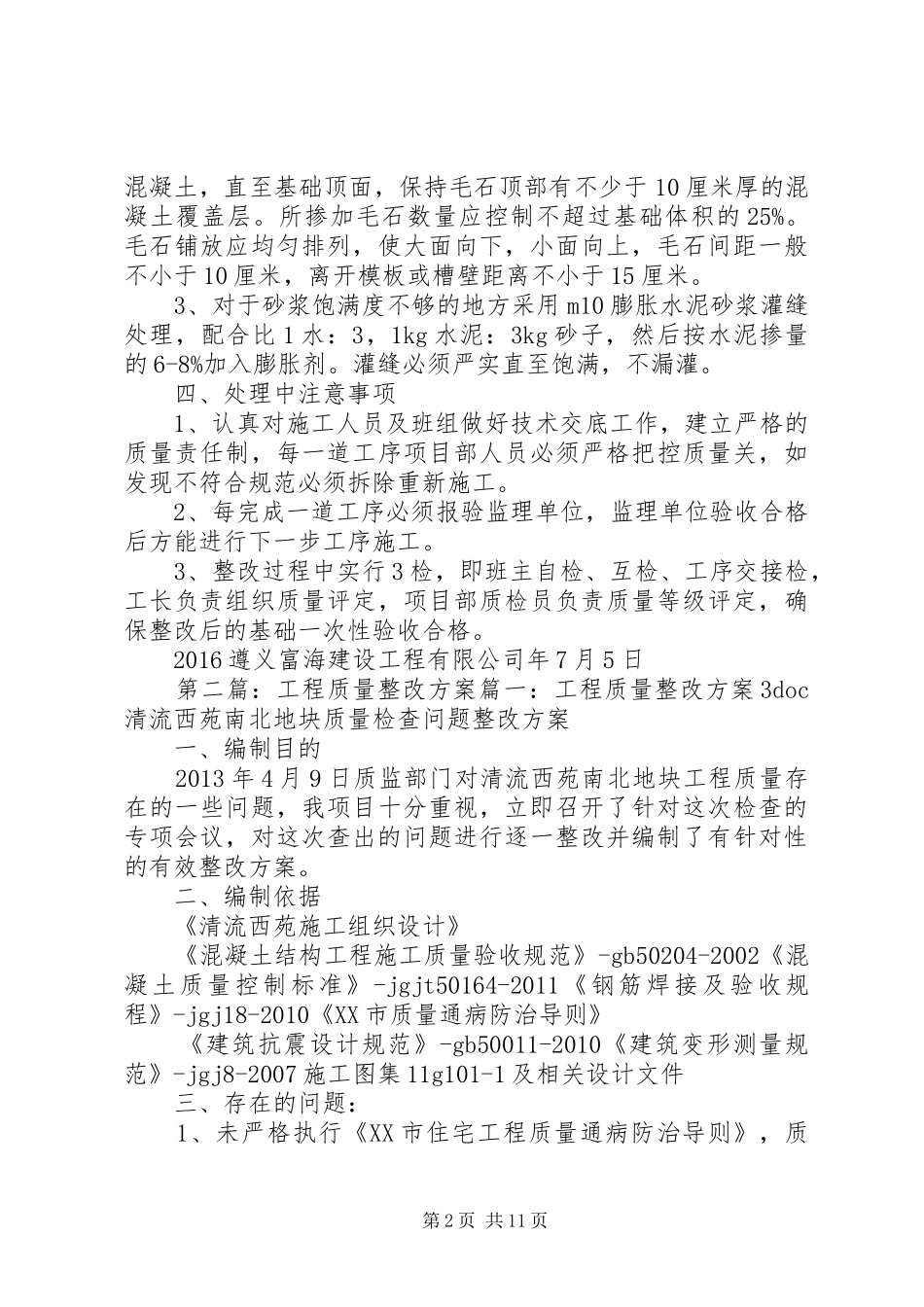

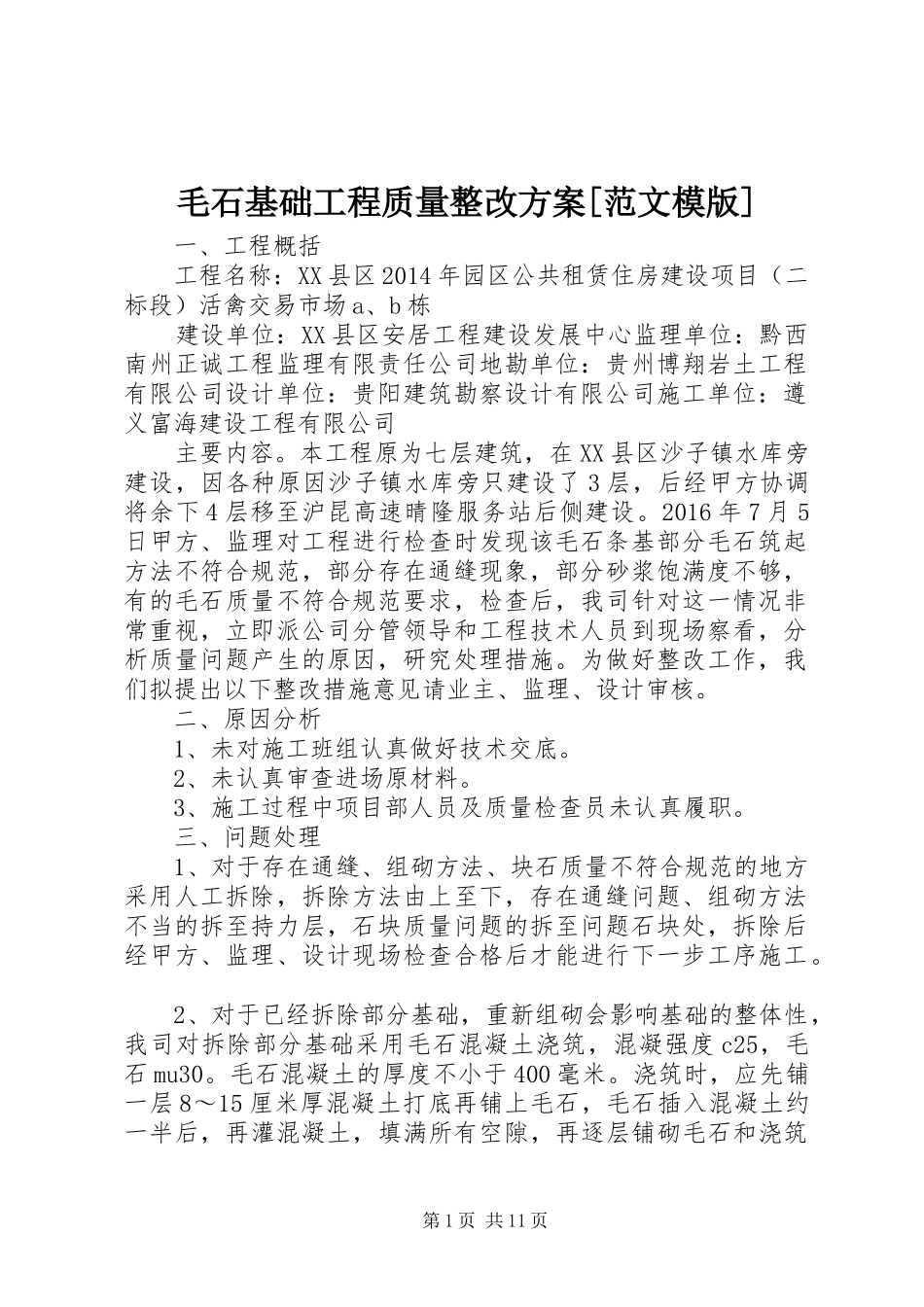

毛石基础工程质量整改方案[范文模版]一、工程概括工程名称:XX县区2014年园区公共租赁住房建设项目(二标段)活禽交易市场a、b栋建设单位:XX县区安居工程建设发展中心监理单位:黔西南州正诚工程监理有限责任公司地勘单位:贵州博翔岩土工程有限公司设计单位:贵阳建筑勘察设计有限公司施工单位:遵义富海建设工程有限公司主要内容。本工程原为七层建筑,在XX县区沙子镇水库旁建设,因各种原因沙子镇水库旁只建设了3层,后经甲方协调将余下4层移至沪昆高速晴隆服务站后侧建设。2016年7月5日甲方、监理对工程进行检查时发现该毛石条基部分毛石筑起方法不符合规范,部分存在通缝现象,部分砂浆饱满度不够,有的毛石质量不符合规范要求,检查后,我司针对这一情况非常重视,立即派公司分管领导和工程技术人员到现场察看,分析质量问题产生的原因,研究处理措施。为做好整改工作,我们拟提出以下整改措施意见请业主、监理、设计审核。二、原因分析1、未对施工班组认真做好技术交底。2、未认真审查进场原材料。3、施工过程中项目部人员及质量检查员未认真履职。三、问题处理1、对于存在通缝、组砌方法、块石质量不符合规范的地方采用人工拆除,拆除方法由上至下,存在通缝问题、组砌方法不当的拆至持力层,石块质量问题的拆至问题石块处,拆除后经甲方、监理、设计现场检查合格后才能进行下一步工序施工。2、对于已经拆除部分基础,重新组砌会影响基础的整体性,我司对拆除部分基础采用毛石混凝土浇筑,混凝强度c25,毛石mu30。毛石混凝土的厚度不小于400毫米。浇筑时,应先铺一层8~15厘米厚混凝土打底再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑第1页共11页混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层。所掺加毛石数量应控制不超过基础体积的25%。毛石铺放应均匀排列,使大面向下,小面向上,毛石间距一般不小于10厘米,离开模板或槽壁距离不小于15厘米。3、对于砂浆饱满度不够的地方采用m10膨胀水泥砂浆灌缝处理,配合比1水:3,1kg水泥:3kg砂子,然后按水泥掺量的6-8%加入膨胀剂。灌缝必须严实直至饱满,不漏灌。四、处理中注意事项1、认真对施工人员及班组做好技术交底工作,建立严格的质量责任制,每一道工序项目部人员必须严格把控质量关,如发现不符合规范必须拆除重新施工。2、每完成一道工序必须报验监理单位,监理单位验收合格后方能进行下一步工序施工。3、整改过程中实行3检,即班主自检、互检、工序交接检,工长负责组织质量评定,项目部质检员负责质量等级评定,确保整改后的基础一次性验收合格。2016遵义富海建设工程有限公司年7月5日第二篇:工程质量整改方案篇一:工程质量整改方案3doc清流西苑南北地块质量检查问题整改方案一、编制目的2013年4月9日质监部门对清流西苑南北地块工程质量存在的一些问题,我项目十分重视,立即召开了针对这次检查的专项会议,对这次查出的问题进行逐一整改并编制了有针对性的有效整改方案。二、编制依据《清流西苑施工组织设计》《混凝土结构工程施工质量验收规范》-gb50204-2002《混凝土质量控制标准》-jgjt50164-2011《钢筋焊接及验收规程》-jgj18-2010《XX市质量通病防治导则》《建筑抗震设计规范》-gb50011-2010《建筑变形测量规范》-jgj8-2007施工图集11g101-1及相关设计文件三、存在的问题:1、未严格执行《XX市住宅工程质量通病防治导则》,质第2页共11页量通病防治专项方案无针对性。2、15X楼五层顶无同条件试块及拆模试块报告,但模板已拆除;电渣压力焊接头豁边,成型差,未做处理。3、15X楼七层楼面干缩裂缝严重,操作面现浇板养护不足两天就进行钢筋安装,存在隐患。4、后浇带拆除过早,存在质量安全隐患。5、个别型号钢筋进场时验收不到位,如批号1212028300直径12mm的hrb400的钢筋未见质量合格证明文件。6、施工单位未对工程进行沉降观测。7、工程未办理施工许证手续。四、整改措施:1、未严格执行《XX市住宅工程质量通病防治导则》,质量通病防治专项方案无针对性。1.1补救措施关于现场15X楼未严格按照《XX市住宅工程质量通病防治导则》相关规定执...
