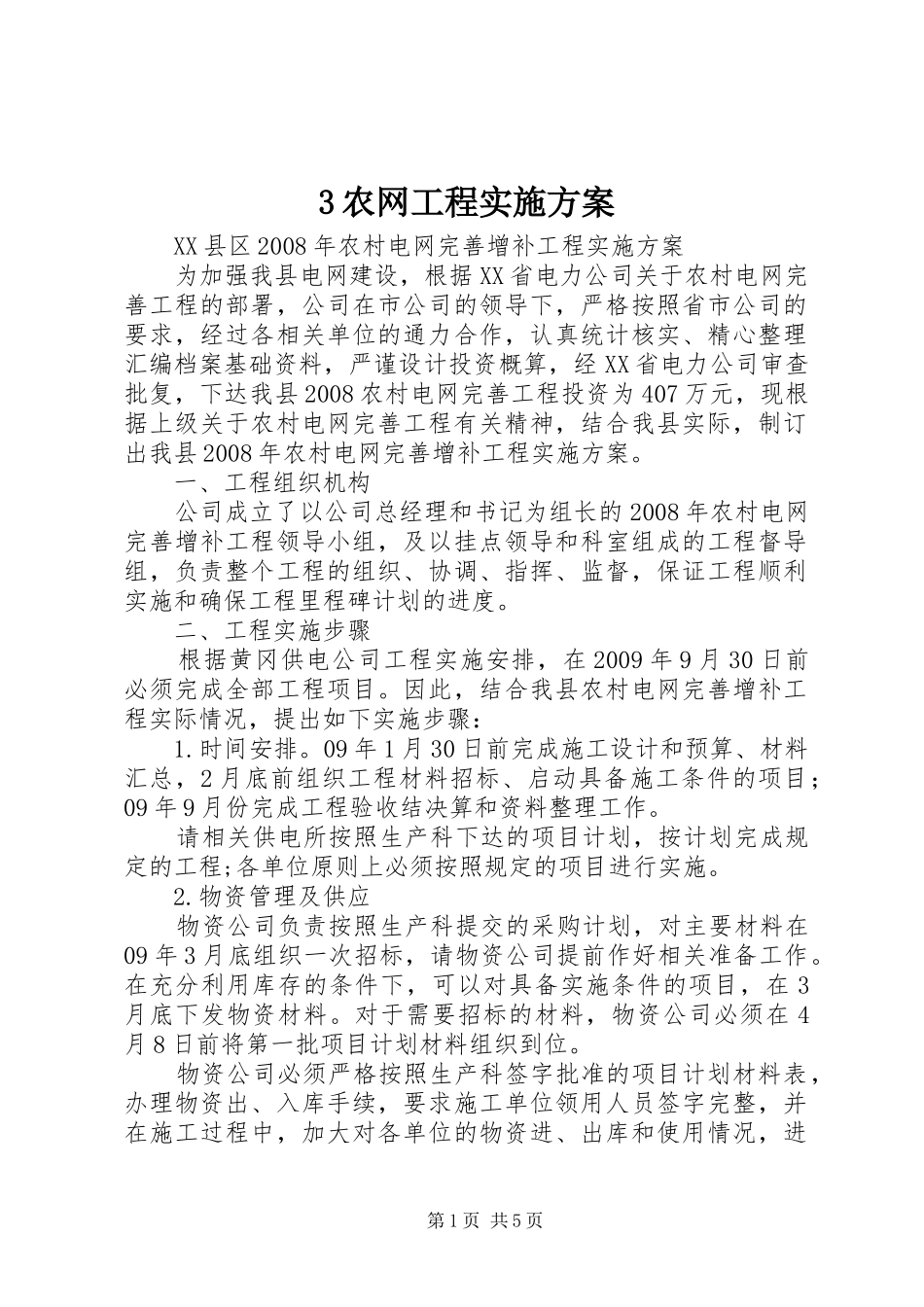

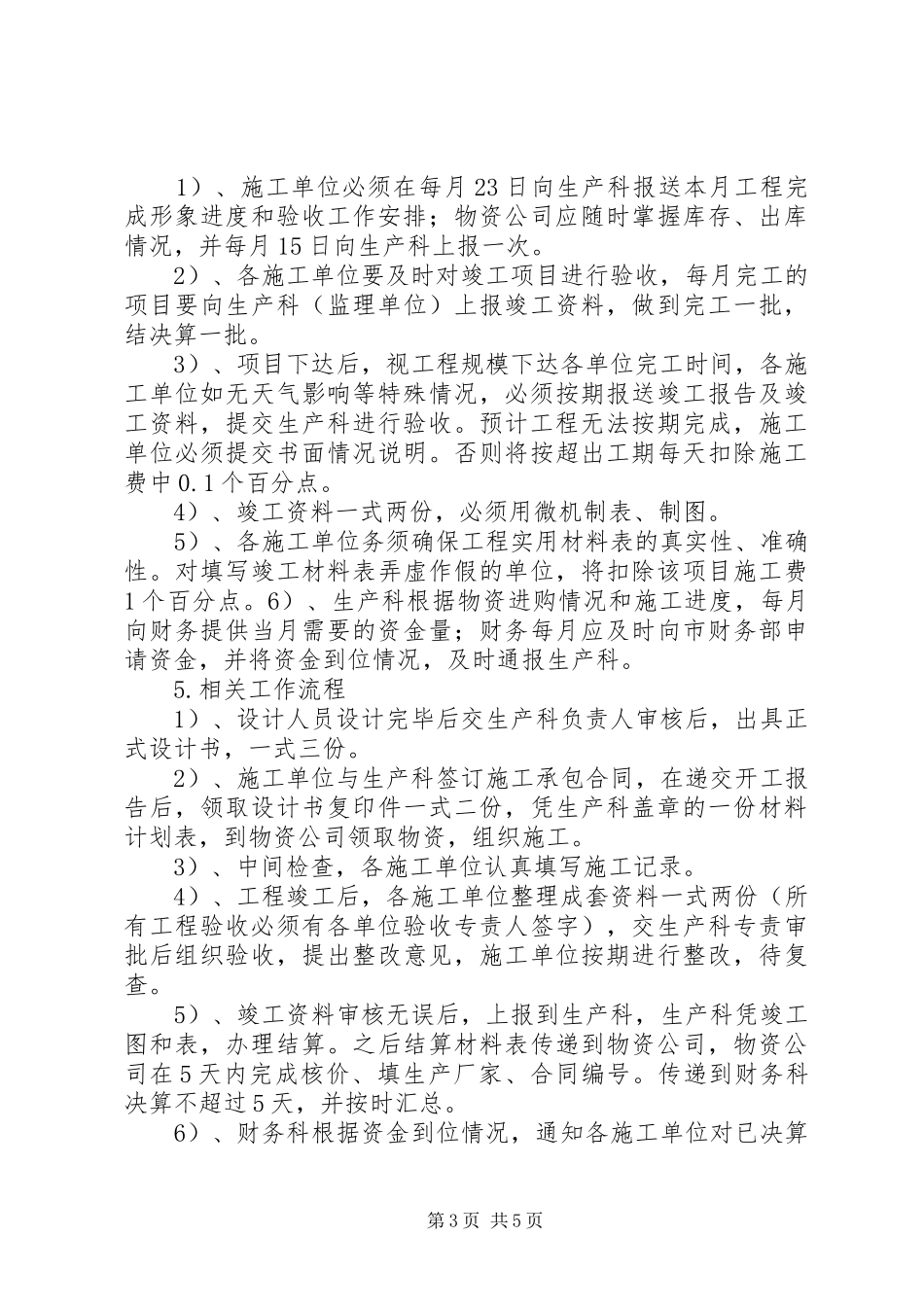

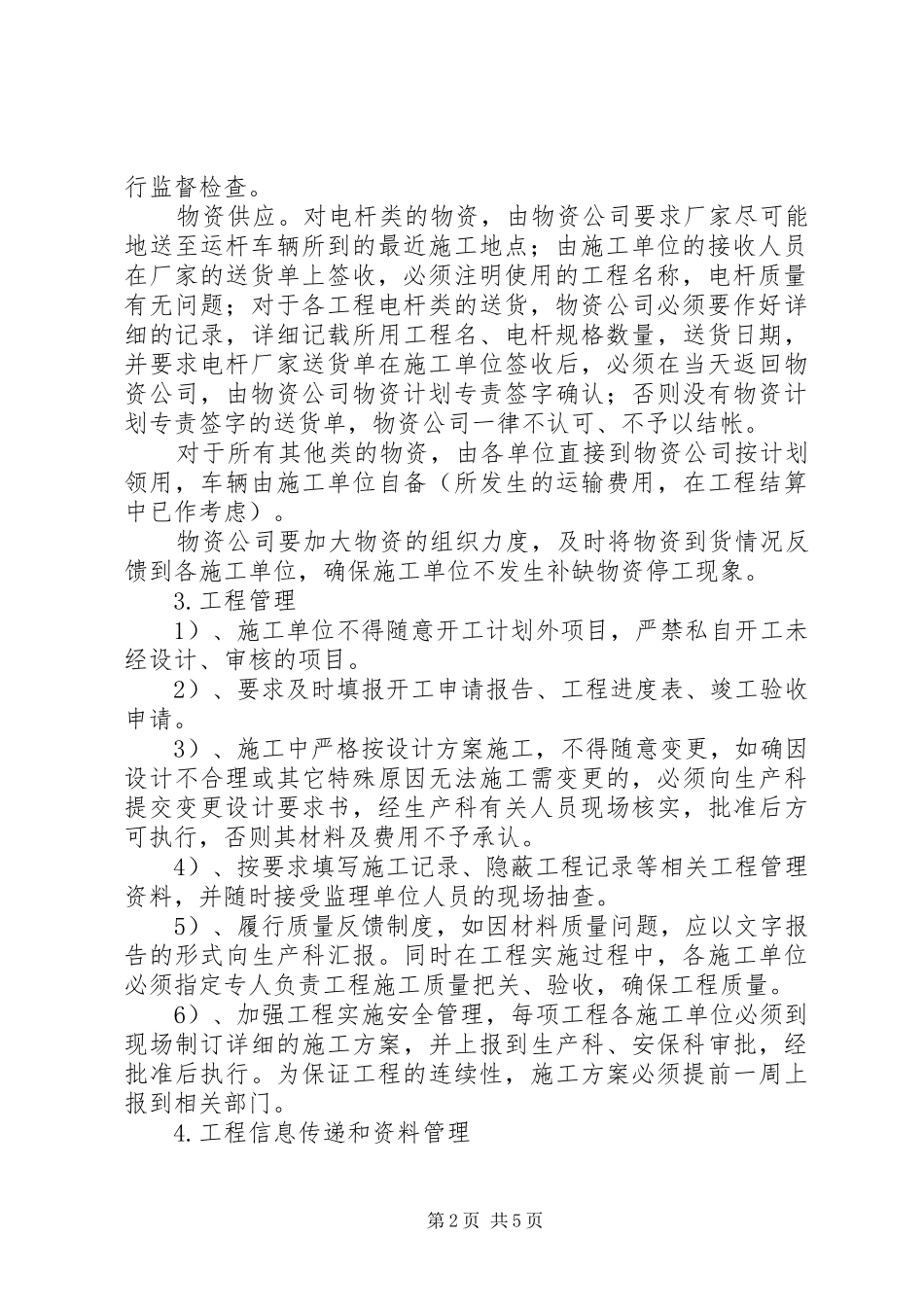

3农网工程实施方案XX县区2008年农村电网完善增补工程实施方案为加强我县电网建设,根据XX省电力公司关于农村电网完善工程的部署,公司在市公司的领导下,严格按照省市公司的要求,经过各相关单位的通力合作,认真统计核实、精心整理汇编档案基础资料,严谨设计投资概算,经XX省电力公司审查批复,下达我县2008农村电网完善工程投资为407万元,现根据上级关于农村电网完善工程有关精神,结合我县实际,制订出我县2008年农村电网完善增补工程实施方案。一、工程组织机构公司成立了以公司总经理和书记为组长的2008年农村电网完善增补工程领导小组,及以挂点领导和科室组成的工程督导组,负责整个工程的组织、协调、指挥、监督,保证工程顺利实施和确保工程里程碑计划的进度。二、工程实施步骤根据黄冈供电公司工程实施安排,在2009年9月30日前必须完成全部工程项目。因此,结合我县农村电网完善增补工程实际情况,提出如下实施步骤:1.时间安排。09年1月30日前完成施工设计和预算、材料汇总,2月底前组织工程材料招标、启动具备施工条件的项目;09年9月份完成工程验收结决算和资料整理工作。请相关供电所按照生产科下达的项目计划,按计划完成规定的工程;各单位原则上必须按照规定的项目进行实施。2.物资管理及供应物资公司负责按照生产科提交的采购计划,对主要材料在09年3月底组织一次招标,请物资公司提前作好相关准备工作。在充分利用库存的条件下,可以对具备实施条件的项目,在3月底下发物资材料。对于需要招标的材料,物资公司必须在4月8日前将第一批项目计划材料组织到位。物资公司必须严格按照生产科签字批准的项目计划材料表,办理物资出、入库手续,要求施工单位领用人员签字完整,并在施工过程中,加大对各单位的物资进、出库和使用情况,进第1页共5页行监督检查。物资供应。对电杆类的物资,由物资公司要求厂家尽可能地送至运杆车辆所到的最近施工地点;由施工单位的接收人员在厂家的送货单上签收,必须注明使用的工程名称,电杆质量有无问题;对于各工程电杆类的送货,物资公司必须要作好详细的记录,详细记载所用工程名、电杆规格数量,送货日期,并要求电杆厂家送货单在施工单位签收后,必须在当天返回物资公司,由物资公司物资计划专责签字确认;否则没有物资计划专责签字的送货单,物资公司一律不认可、不予以结帐。对于所有其他类的物资,由各单位直接到物资公司按计划领用,车辆由施工单位自备(所发生的运输费用,在工程结算中已作考虑)。物资公司要加大物资的组织力度,及时将物资到货情况反馈到各施工单位,确保施工单位不发生补缺物资停工现象。3.工程管理1)、施工单位不得随意开工计划外项目,严禁私自开工未经设计、审核的项目。2)、要求及时填报开工申请报告、工程进度表、竣工验收申请。3)、施工中严格按设计方案施工,不得随意变更,如确因设计不合理或其它特殊原因无法施工需变更的,必须向生产科提交变更设计要求书,经生产科有关人员现场核实,批准后方可执行,否则其材料及费用不予承认。4)、按要求填写施工记录、隐蔽工程记录等相关工程管理资料,并随时接受监理单位人员的现场抽查。5)、履行质量反馈制度,如因材料质量问题,应以文字报告的形式向生产科汇报。同时在工程实施过程中,各施工单位必须指定专人负责工程施工质量把关、验收,确保工程质量。6)、加强工程实施安全管理,每项工程各施工单位必须到现场制订详细的施工方案,并上报到生产科、安保科审批,经批准后执行。为保证工程的连续性,施工方案必须提前一周上报到相关部门。4.工程信息传递和资料管理第2页共5页1)、施工单位必须在每月23日向生产科报送本月工程完成形象进度和验收工作安排;物资公司应随时掌握库存、出库情况,并每月15日向生产科上报一次。2)、各施工单位要及时对竣工项目进行验收,每月完工的项目要向生产科(监理单位)上报竣工资料,做到完工一批,结决算一批。3)、项目下达后,视工程规模下达各单位完工时间,各施工单位如无天气影响等特殊情况,必须按期报送竣工报告及竣工资料,提交生产科进行验收。预计工程无法按期完成,施工单位必须提交书面情况...
