电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2024年节能认证工作过程VIP免费

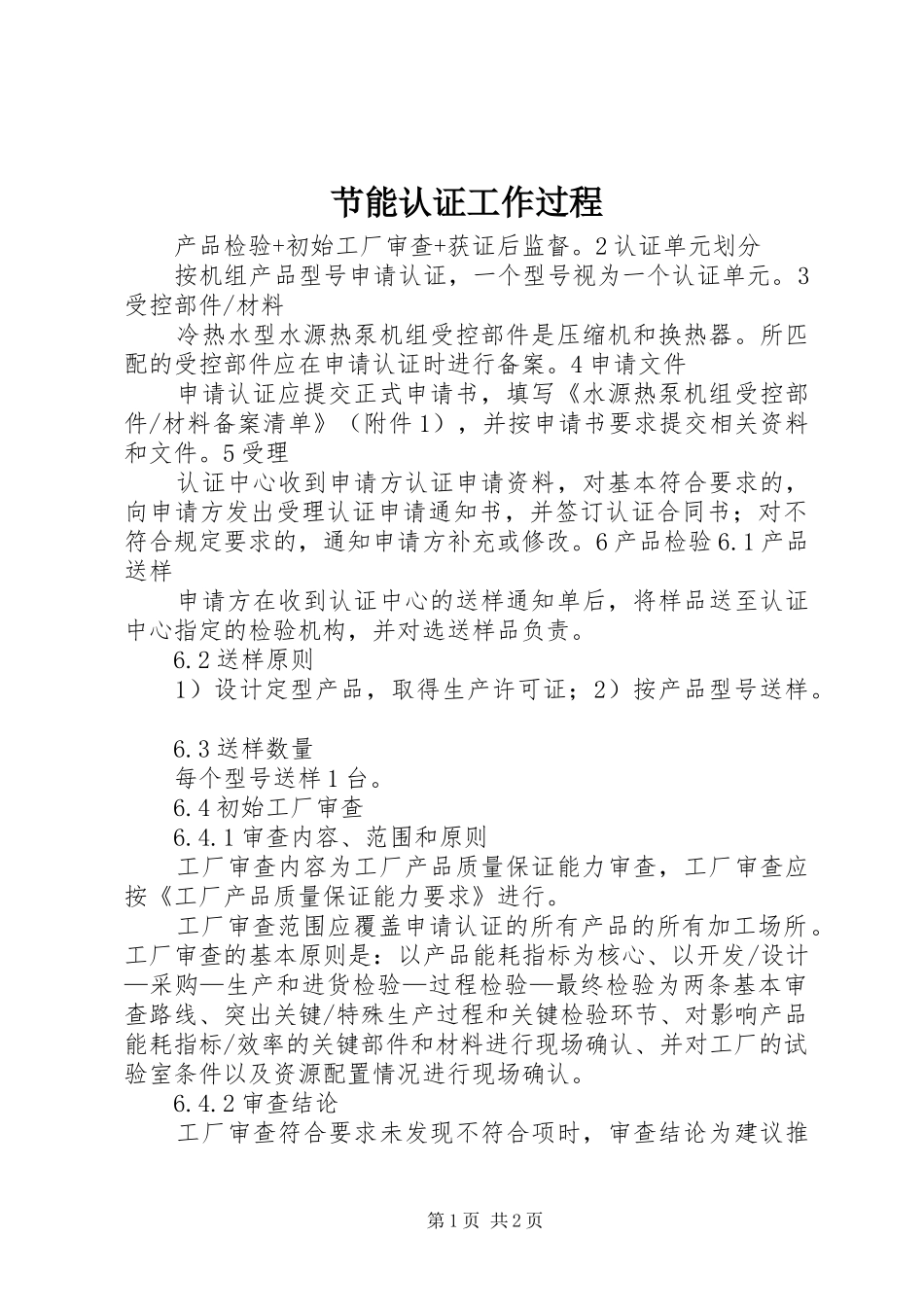

2024年节能认证工作过程_第1页
1/2

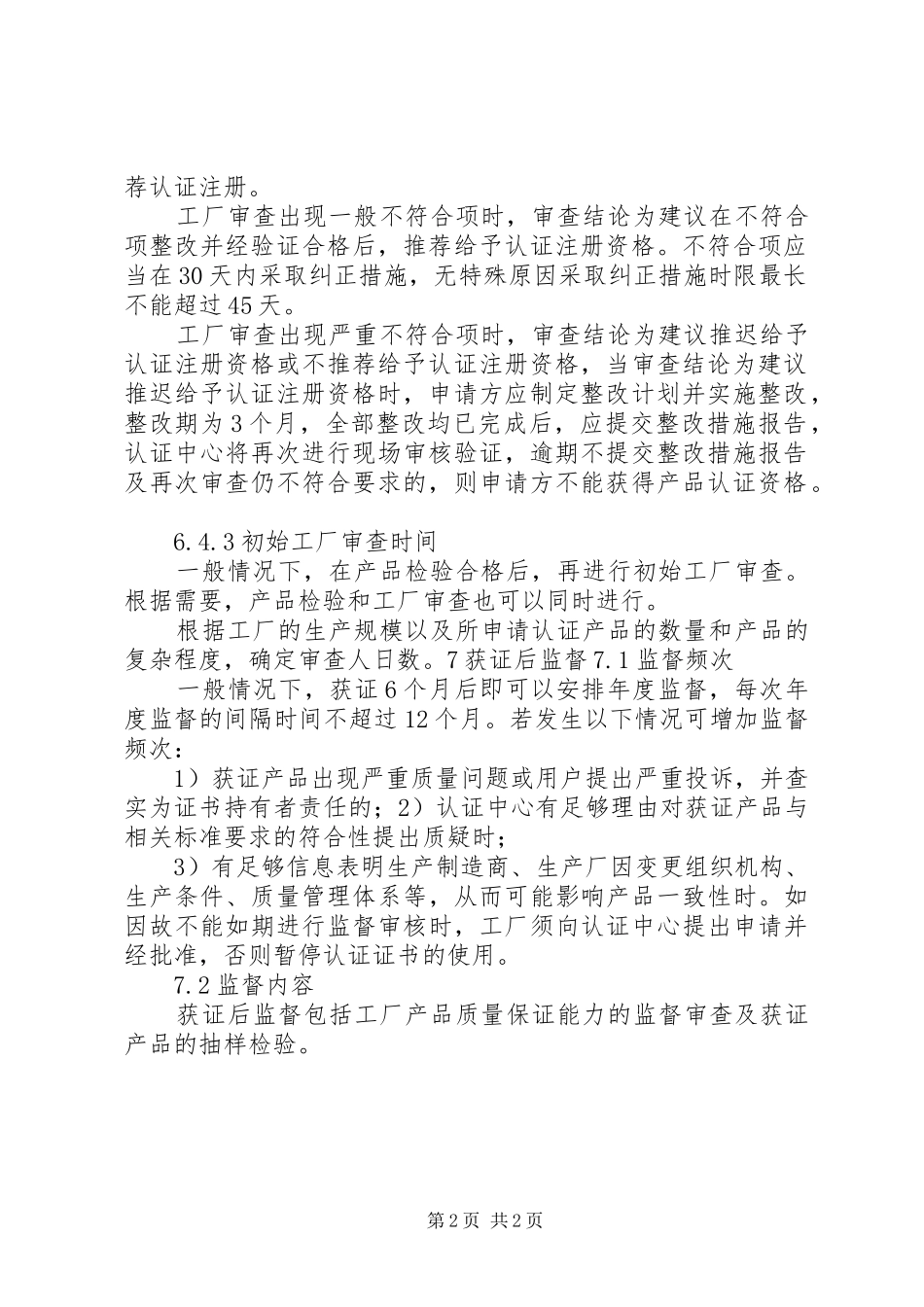

2024年节能认证工作过程_第2页
2/2
节能认证工作过程产品检验+初始工厂审查+获证后监督。2认证单元划分按机组产品型号申请认证,一个型号视为一个认证单元。3受控部件/材料冷热水型水源热泵机组受控部件是压缩机和换热器。所匹配的受控部件应在申请认证时进行备案。4申请文件申请认证应提交正式申请书,填写《水源热泵机组受控部件/材料备案清单》(附件1),并按申请书要求提交相关资料和文件。5受理认证中心收到申请方认证申请资料,对基本符合要求的,向申请方发出受理认证申请通知书,并签订认证合同书;对不符合规定要求的,通知申请方补充或修改。6产品检验6.1产品送样申请方在收到认证中心的送样通知单后,将样品送至认证中心指定的检验机构,并对选送样品负责。6.2送样原则1)设计定型产品,取得生产许可证;2)按产品型号送样。6.3送样数量每个型号送样1台。6.4初始工厂审查6.4.1审查内容、范围和原则工厂审查内容为工厂产品质量保证能力审查,工厂审查应按《工厂产品质量保证能力要求》进行。工厂审查范围应覆盖申请认证的所有产品的所有加工场所。工厂审查的基本原则是:以产品能耗指标为核心、以开发/设计—采购—生产和进货检验—过程检验—最终检验为两条基本审查路线、突出关键/特殊生产过程和关键检验环节、对影响产品能耗指标/效率的关键部件和材料进行现场确认、并对工厂的试验室条件以及资源配置情况进行现场确认。6.4.2审查结论工厂审查符合要求未发现不符合项时,审查结论为建议推第1页共2页荐认证注册。工厂审查出现一般不符合项时,审查结论为建议在不符合项整改并经验证合格后,推荐给予认证注册资格。不符合项应当在30天内采取纠正措施,无特殊原因采取纠正措施时限最长不能超过45天。工厂审查出现严重不符合项时,审查结论为建议推迟给予认证注册资格或不推荐给予认证注册资格,当审查结论为建议推迟给予认证注册资格时,申请方应制定整改计划并实施整改,整改期为3个月,全部整改均已完成后,应提交整改措施报告,认证中心将再次进行现场审核验证,逾期不提交整改措施报告及再次审查仍不符合要求的,则申请方不能获得产品认证资格。6.4.3初始工厂审查时间一般情况下,在产品检验合格后,再进行初始工厂审查。根据需要,产品检验和工厂审查也可以同时进行。根据工厂的生产规模以及所申请认证产品的数量和产品的复杂程度,确定审查人日数。7获证后监督7.1监督频次一般情况下,获证6个月后即可以安排年度监督,每次年度监督的间隔时间不超过12个月。若发生以下情况可增加监督频次:1)获证产品出现严重质量问题或用户提出严重投诉,并查实为证书持有者责任的;2)认证中心有足够理由对获证产品与相关标准要求的符合性提出质疑时;3)有足够信息表明生产制造商、生产厂因变更组织机构、生产条件、质量管理体系等,从而可能影响产品一致性时。如因故不能如期进行监督审核时,工厂须向认证中心提出申请并经批准,否则暂停认证证书的使用。7.2监督内容获证后监督包括工厂产品质量保证能力的监督审查及获证产品的抽样检验。第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年节能认证工作过程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
