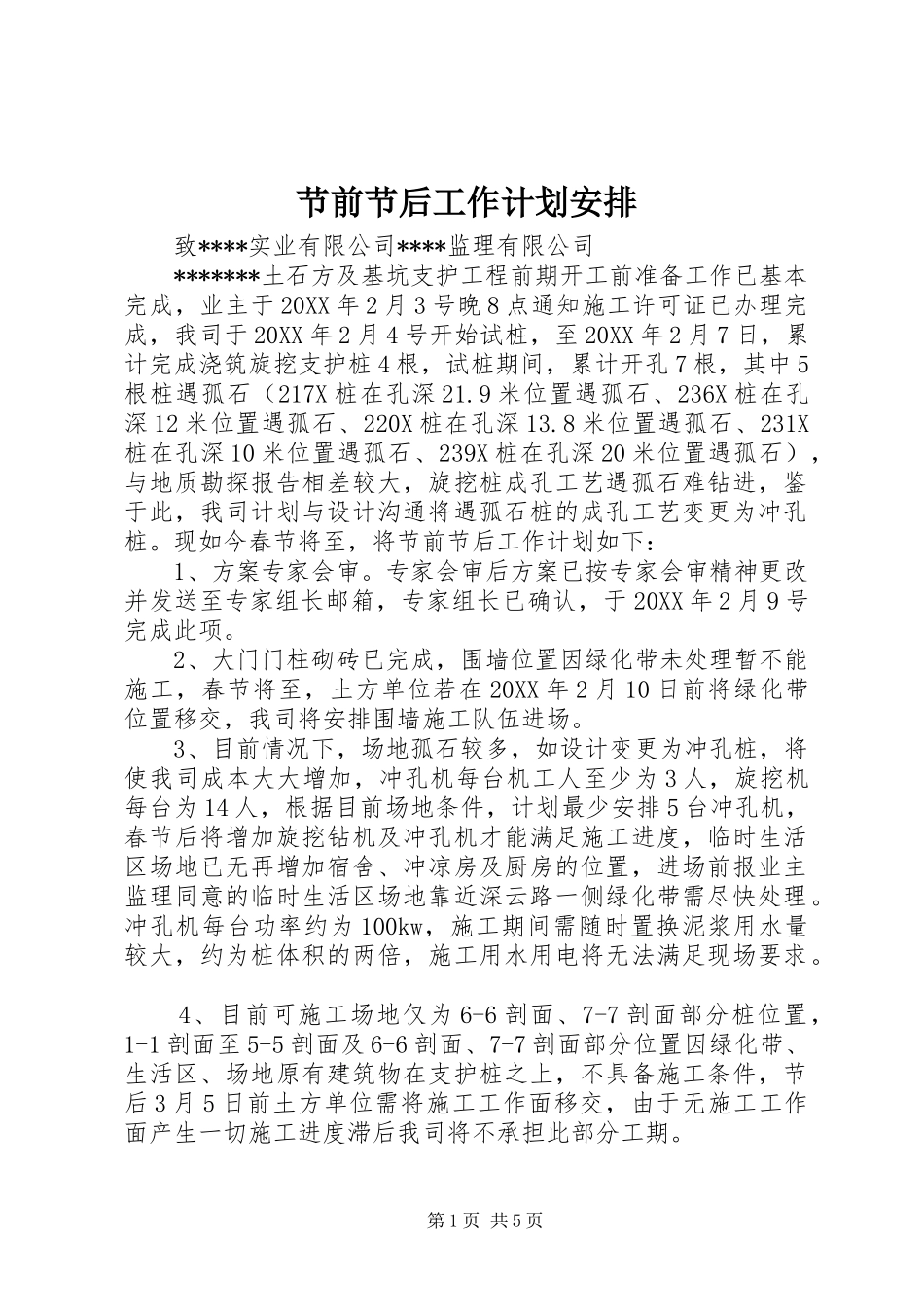

节前节后工作计划安排致****实业有限公司****监理有限公司*******土石方及基坑支护工程前期开工前准备工作已基本完成,业主于20XX年2月3号晚8点通知施工许可证已办理完成,我司于20XX年2月4号开始试桩,至20XX年2月7日,累计完成浇筑旋挖支护桩4根,试桩期间,累计开孔7根,其中5根桩遇孤石(217X桩在孔深21
9米位置遇孤石、236X桩在孔深12米位置遇孤石、220X桩在孔深13
8米位置遇孤石、231X桩在孔深10米位置遇孤石、239X桩在孔深20米位置遇孤石),与地质勘探报告相差较大,旋挖桩成孔工艺遇孤石难钻进,鉴于此,我司计划与设计沟通将遇孤石桩的成孔工艺变更为冲孔桩
现如今春节将至,将节前节后工作计划如下:1、方案专家会审
专家会审后方案已按专家会审精神更改并发送至专家组长邮箱,专家组长已确认,于20XX年2月9号完成此项
2、大门门柱砌砖已完成,围墙位置因绿化带未处理暂不能施工,春节将至,土方单位若在20XX年2月10日前将绿化带位置移交,我司将安排围墙施工队伍进场
3、目前情况下,场地孤石较多,如设计变更为冲孔桩,将使我司成本大大增加,冲孔机每台机工人至少为3人,旋挖机每台为14人,根据目前场地条件,计划最少安排5台冲孔机,春节后将增加旋挖钻机及冲孔机才能满足施工进度,临时生活区场地已无再增加宿舍、冲凉房及厨房的位置,进场前报业主监理同意的临时生活区场地靠近深云路一侧绿化带需尽快处理
冲孔机每台功率约为100kw,施工期间需随时置换泥浆用水量较大,约为桩体积的两倍,施工用水用电将无法满足现场要求
4、目前可施工场地仅为6-6剖面、7-7剖面部分桩位置,1-1剖面至5-5剖面及6-6剖面、7-7剖面部分位置因绿化带、生活区、场地原有建筑物在支护桩之上,不具备施工条件,节后3月5日前土方单位需将施工工作面移交,由于无施工工作面产生一切施工进度滞后我
