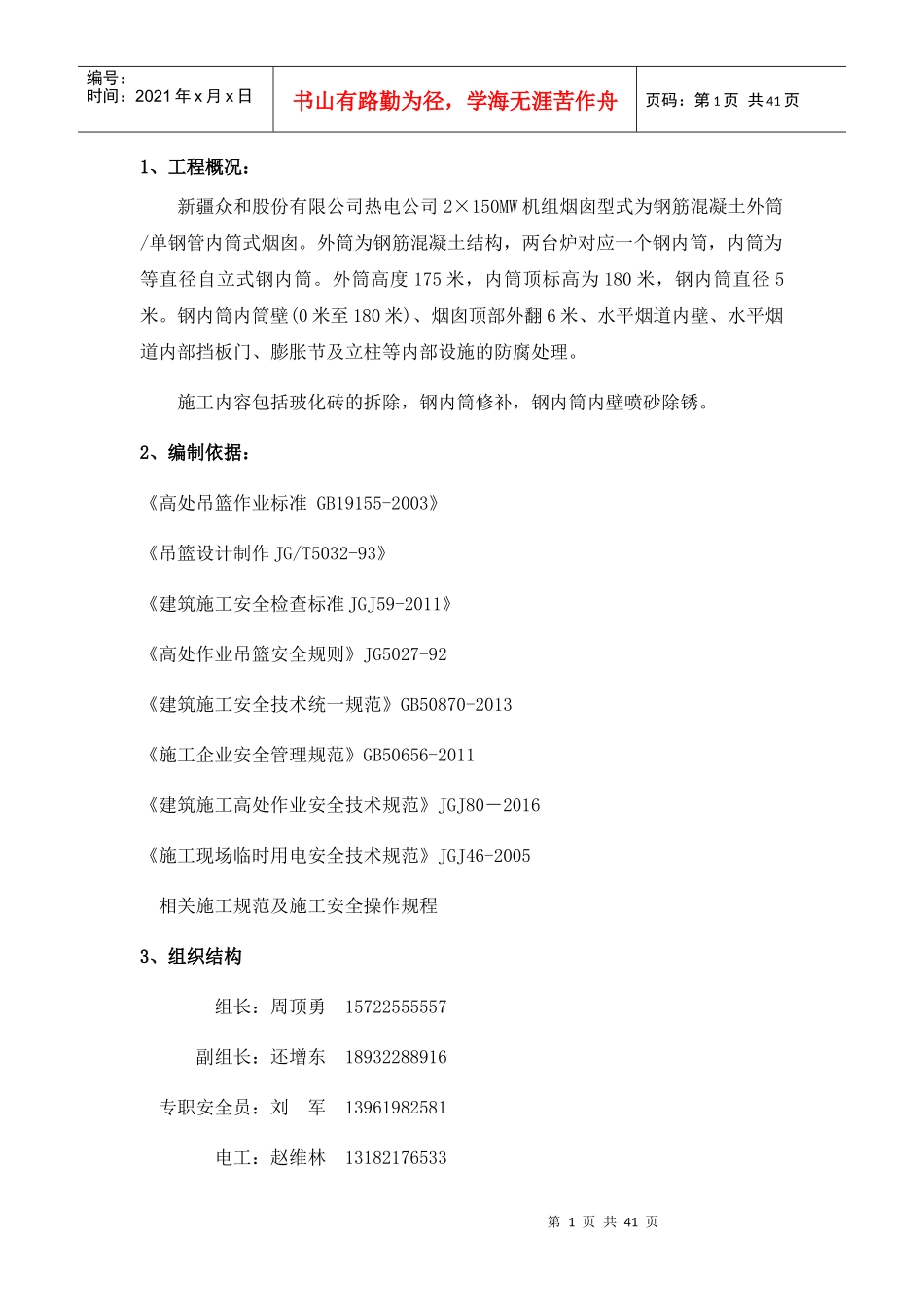

江苏新大高空工程有限公司新疆众和股份有限公司热电公司大烟囱防腐工程操作平台安装使用方江苏新大高空工程有限公司案编制:审核:批准:江苏新大高空工程有限公司2017年8月9日第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页1、工程概况:新疆众和股份有限公司热电公司2×150MW机组烟囱型式为钢筋混凝土外筒/单钢管内筒式烟囱
外筒为钢筋混凝土结构,两台炉对应一个钢内筒,内筒为等直径自立式钢内筒
外筒高度175米,内筒顶标高为180米,钢内筒直径5米
钢内筒内筒壁(0米至180米)、烟囱顶部外翻6米、水平烟道内壁、水平烟道内部挡板门、膨胀节及立柱等内部设施的防腐处理
施工内容包括玻化砖的拆除,钢内筒修补,钢内筒内壁喷砂除锈
2、编制依据:《高处吊篮作业标准GB19155-2003》《吊篮设计制作JG/T5032-93》《建筑施工安全检查标准JGJ59-2011》《高处作业吊篮安全规则》JG5027-92《建筑施工安全技术统一规范》GB50870-2013《施工企业安全管理规范》GB50656-2011《建筑施工高处作业安全技术规范》JGJ80-2016《施工现场临时用电安全技术规范》JGJ46-2005相关施工规范及施工安全操作规程3、组织结构组长:周顶勇15722555557副组长:还增东18932288916专职安全员:刘军13961982581电工:赵维林13182176533第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页4、安装作业平台(电动吊篮提升机)本项目因烟囱高施工难度大,特殊性强,安全系数要求严格,故采用专业厂家生产的ZLP系列高处作业吊篮
1主要技术参数1)工作平台额定载重量:2000Kg,整机重量800kg,安全锁锁绳距离≤100mm,提升机额定提升力
