专业技术人员的合理分配摘要合理安排各项目的人员结构,使公司每天的收益最大
以公司每天的最大收益为目标函数,建立线性规划模型,运用LINGO进行求解,得到公司每天的直接收益最大为27150元

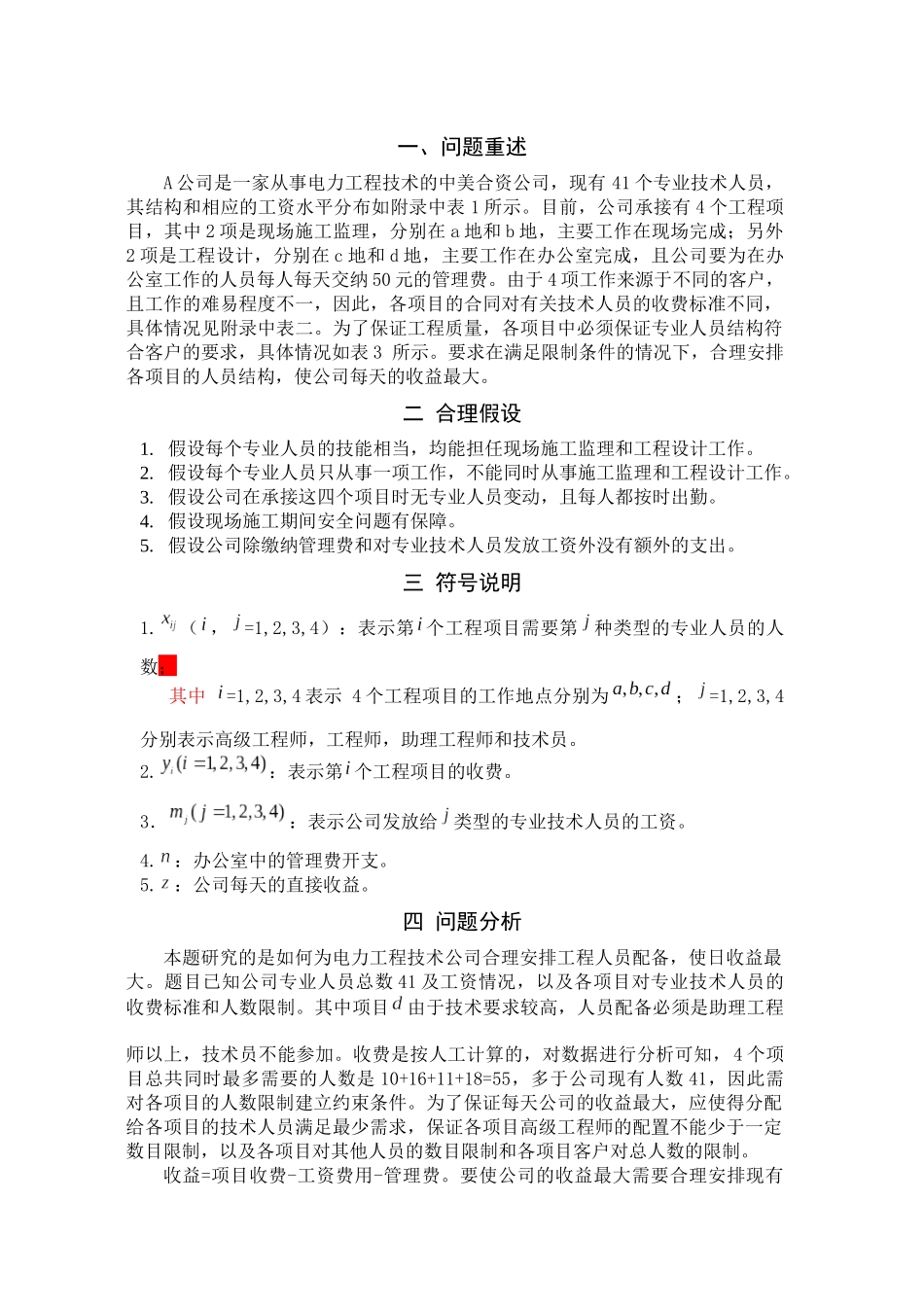

关键词:线性规划LINGO一、问题重述A公司是一家从事电力工程技术的中美合资公司,现有41个专业技术人员,其结构和相应的工资水平分布如附录中表1所示
目前,公司承接有4个工程项目,其中2项是现场施工监理,分别在a地和b地,主要工作在现场完成;另外2项是工程设计,分别在c地和d地,主要工作在办公室完成,且公司要为在办公室工作的人员每人每天交纳50元的管理费
由于4项工作来源于不同的客户,且工作的难易程度不一,因此,各项目的合同对有关技术人员的收费标准不同,具体情况见附录中表二
为了保证工程质量,各项目中必须保证专业人员结构符合客户的要求,具体情况如表3所示
要求在满足限制条件的情况下,合理安排各项目的人员结构,使公司每天的收益最大
二合理假设1
假设每个专业人员的技能相当,均能担任现场施工监理和工程设计工作
假设每个专业人员只从事一项工作,不能同时从事施工监理和工程设计工作
假设公司在承接这四个项目时无专业人员变动,且每人都按时出勤
假设现场施工期间安全问题有保障
假设公司除缴纳管理费和对专业技术人员发放工资外没有额外的支出
三符号说明1
(,=1,2,3,4):表示第个工程项目需要第种类型的专业人员的人数;其中=1,2,3,4表示4个工程项目的工作地点分别为;=1,2,3,4分别表示高级工程师,工程师,助理工程师和技术员
:表示第个工程项目的收费
3.:表示公司发放给类型的专业技术人员的工资
:办公室中的管理费开支
:公司每天的直接收益

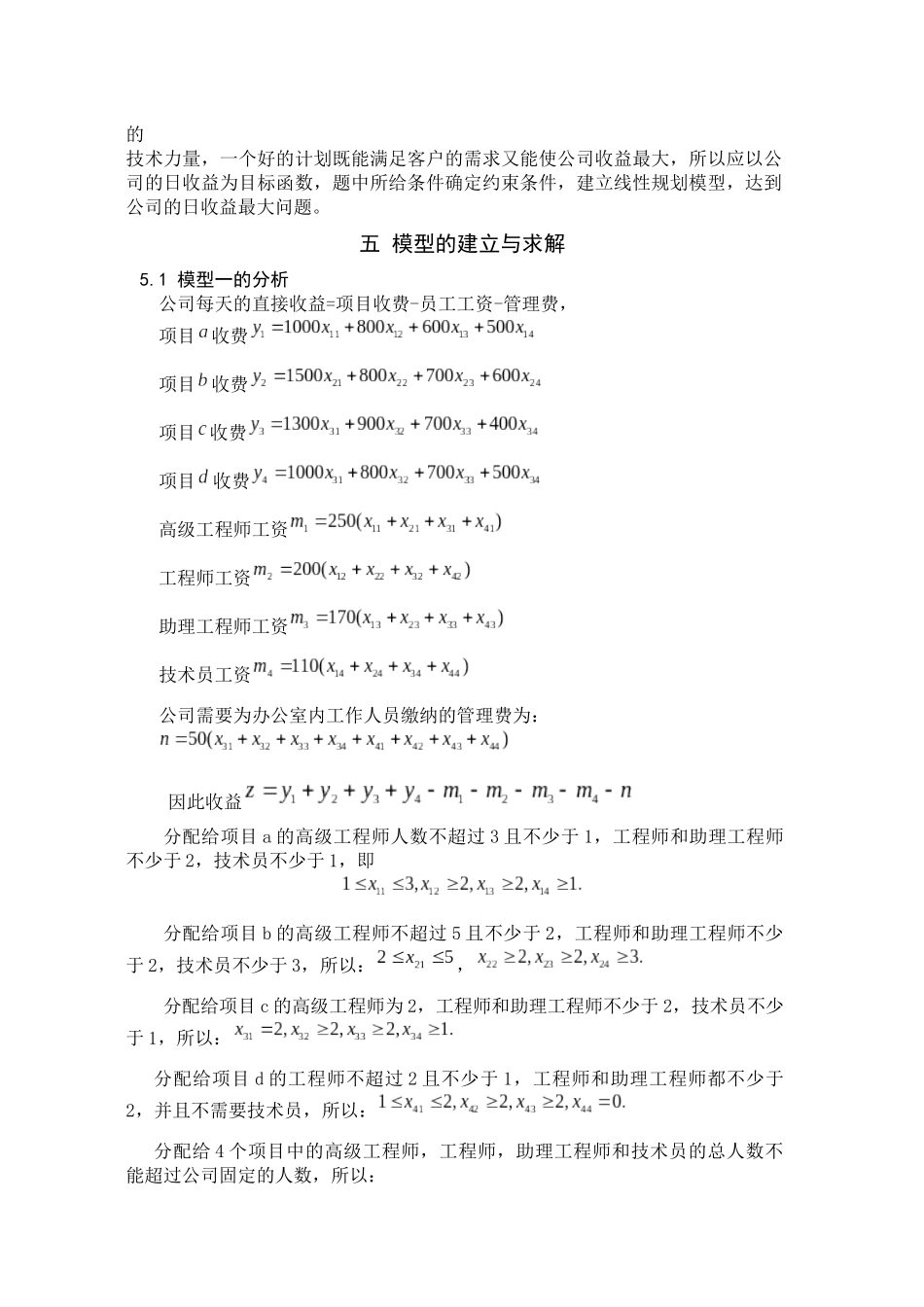

四问题分析本题研究的是如何为电力工程技术公司合理安排工程人员配备,使日收益最大
题目已知公司专业人员总数41及工资情况,以及
