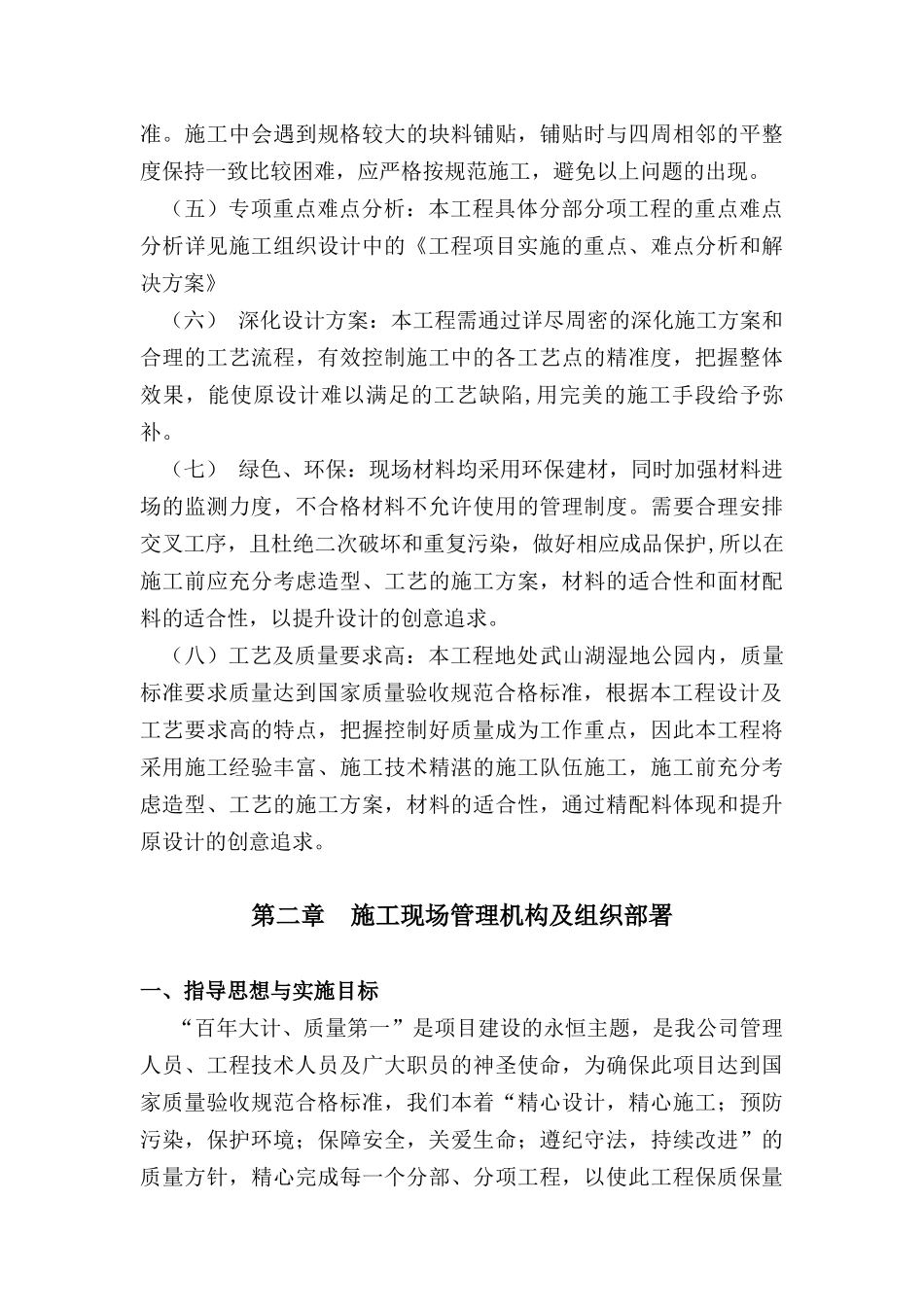

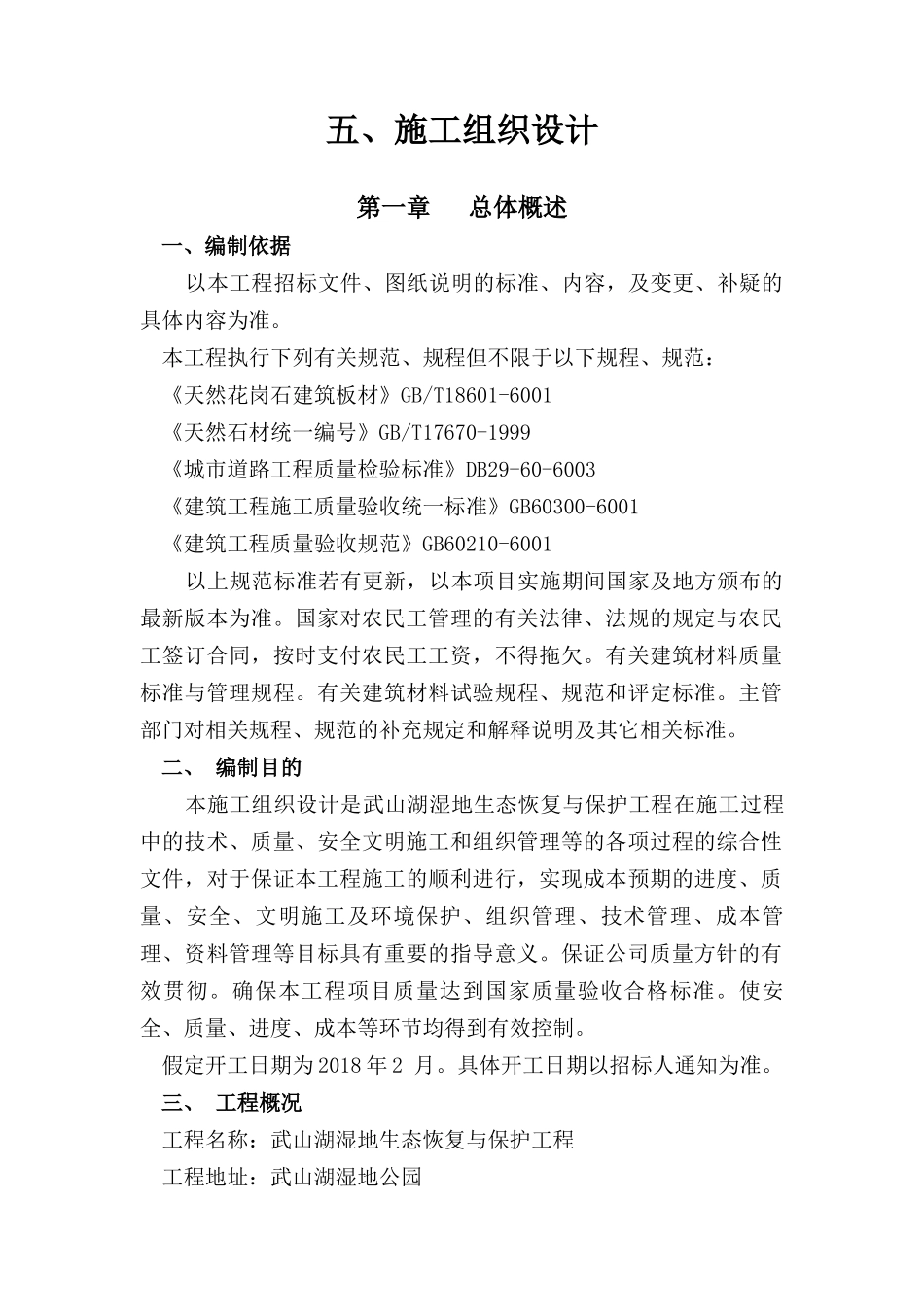

五、施工组织设计第一章总体概述一、编制依据以本工程招标文件、图纸说明的标准、内容,及变更、补疑的具体内容为准
本工程执行下列有关规范、规程但不限于以下规程、规范:《天然花岗石建筑板材》GB/T18601-6001《天然石材统一编号》GB/T17670-1999《城市道路工程质量检验标准》DB29-60-6003《建筑工程施工质量验收统一标准》GB60300-6001《建筑工程质量验收规范》GB60210-6001以上规范标准若有更新,以本项目实施期间国家及地方颁布的最新版本为准
国家对农民工管理的有关法律、法规的规定与农民工签订合同,按时支付农民工工资,不得拖欠
有关建筑材料质量标准与管理规程
有关建筑材料试验规程、规范和评定标准
主管部门对相关规程、规范的补充规定和解释说明及其它相关标准
二、编制目的本施工组织设计是武山湖湿地生态恢复与保护工程在施工过程中的技术、质量、安全文明施工和组织管理等的各项过程的综合性文件,对于保证本工程施工的顺利进行,实现成本预期的进度、质量、安全、文明施工及环境保护、组织管理、技术管理、成本管理、资料管理等目标具有重要的指导意义
保证公司质量方针的有效贯彻
确保本工程项目质量达到国家质量验收合格标准
使安全、质量、进度、成本等环节均得到有效控制
假定开工日期为2018年2月
具体开工日期以招标人通知为准
三、工程概况工程名称:武山湖湿地生态恢复与保护工程工程地址:武山湖湿地公园计划工期:365日历天工程质量标准:达到国家质量验收合格标准根据建设单位、招标文件要求,本施工组织设计力求简明,同时又涵盖了主要工作内容,其余各细部不详尽之处可在中标后依据建设方意图加以细化
四、工程范围武山湖湿地生态恢复与保护工程主要包括:花岗岩铺装、防腐木栏杆安装、基础、混凝土柱和梁板工程的施工、验收及保修服务等工作
五、工程特点、难点分析(一)量大工期紧:本工程为
