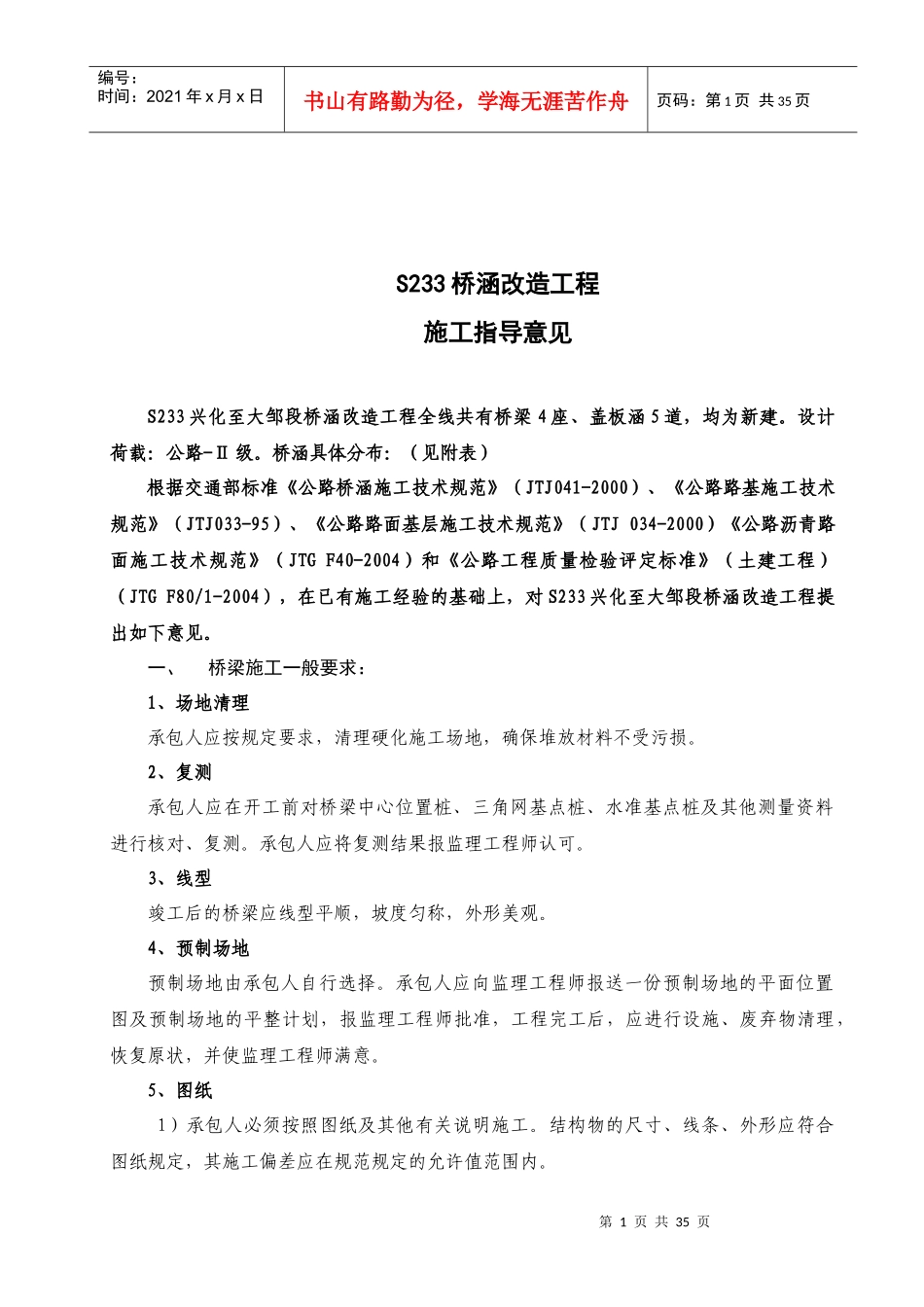

S233桥涵改造工程施工指导意见233省道改建工程建设指挥部2006年2月第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页S233桥涵改造工程施工指导意见S233兴化至大邹段桥涵改造工程全线共有桥梁4座、盖板涵5道,均为新建
设计荷载:公路-Ⅱ级
桥涵具体分布:(见附表)根据交通部标准《公路桥涵施工技术规范》(JTJ041-2000)、《公路路基施工技术规范》(JTJ033-95)、《公路路面基层施工技术规范》(JTJ034-2000)《公路沥青路面施工技术规范》(JTGF40-2004)和《公路工程质量检验评定标准》(土建工程)(JTGF80/1-2004),在已有施工经验的基础上,对S233兴化至大邹段桥涵改造工程提出如下意见
一、桥梁施工一般要求:1、场地清理承包人应按规定要求,清理硬化施工场地,确保堆放材料不受污损
2、复测承包人应在开工前对桥梁中心位置桩、三角网基点桩、水准基点桩及其他测量资料进行核对、复测
承包人应将复测结果报监理工程师认可
3、线型竣工后的桥梁应线型平顺,坡度匀称,外形美观
4、预制场地预制场地由承包人自行选择
承包人应向监理工程师报送一份预制场地的平面位置图及预制场地的平整计划,报监理工程师批准,工程完工后,应进行设施、废弃物清理,恢复原状,并使监理工程师满意
5、图纸1)承包人必须按照图纸及其他有关说明施工
结构物的尺寸、线条、外形应符合图纸规定,其施工偏差应在规范规定的允许值范围内

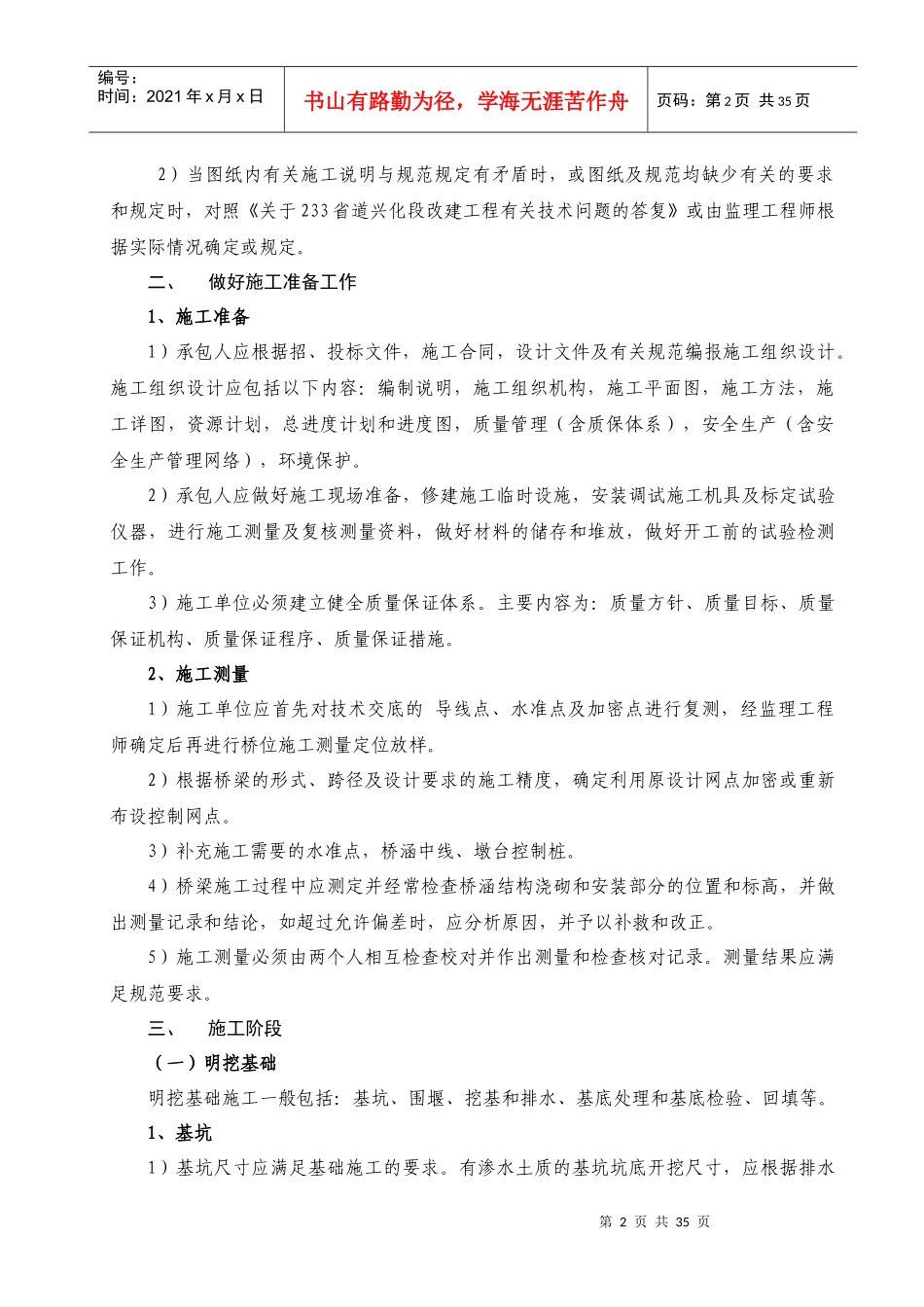

第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页2)当图纸内有关施工说明与规范规定有矛盾时,或图纸及规范均缺少有关的要求和规定时,对照《关于233省道兴化段改建工程有关技术问题的答复》或由监理工程师根据实际情况确定或规定
二、做好施工准备工作1、施工准备1
