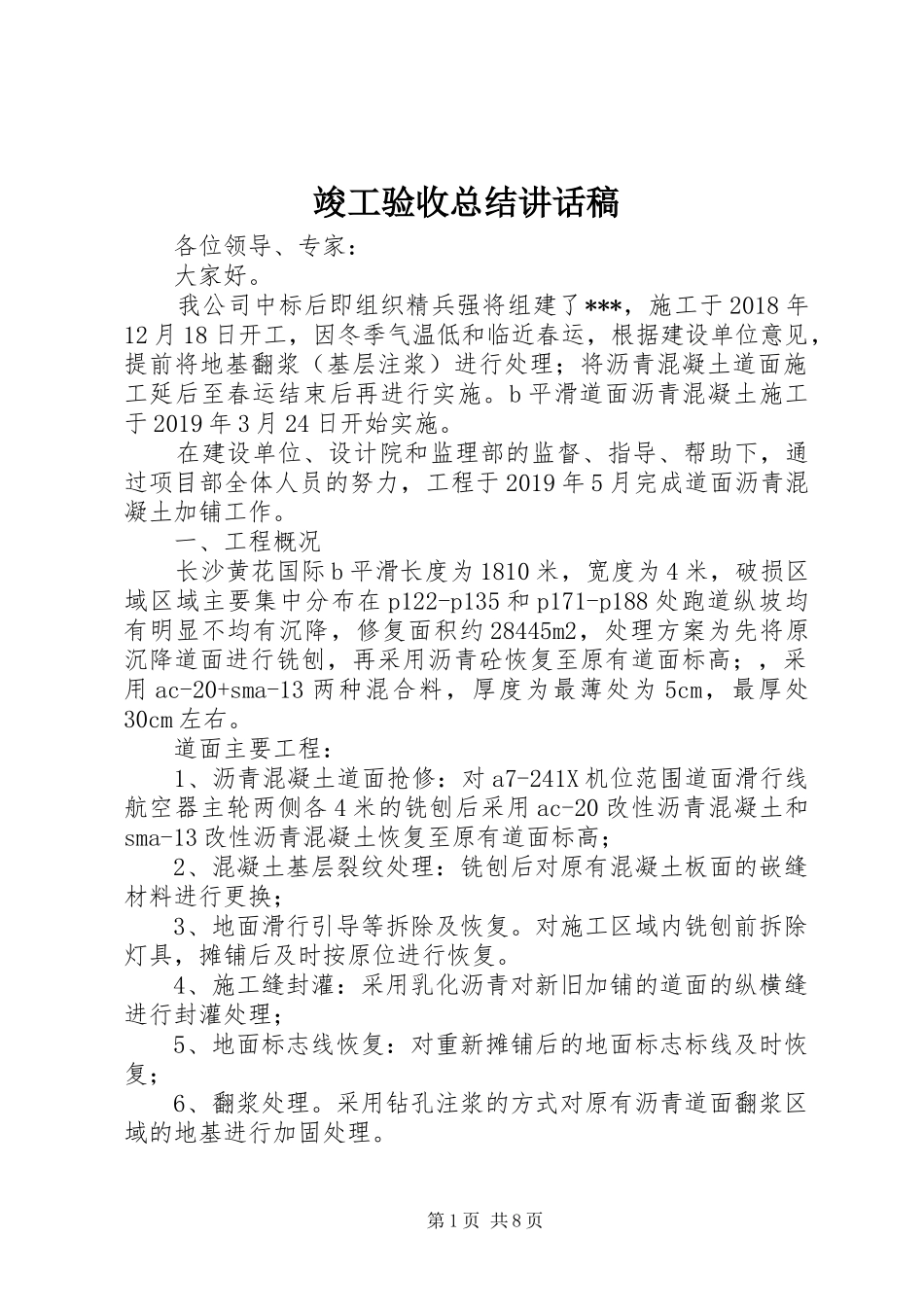

竣工验收总结讲话稿各位领导、专家:大家好
我公司中标后即组织精兵强将组建了***,施工于2018年12月18日开工,因冬季气温低和临近春运,根据建设单位意见,提前将地基翻浆(基层注浆)进行处理;将沥青混凝土道面施工延后至春运结束后再进行实施
b平滑道面沥青混凝土施工于2019年3月24日开始实施
在建设单位、设计院和监理部的监督、指导、帮助下,通过项目部全体人员的努力,工程于2019年5月完成道面沥青混凝土加铺工作
一、工程概况长沙黄花国际b平滑长度为1810米,宽度为4米,破损区域区域主要集中分布在p122-p135和p171-p188处跑道纵坡均有明显不均有沉降,修复面积约28445m2,处理方案为先将原沉降道面进行铣刨,再采用沥青砼恢复至原有道面标高;,采用ac-20+sma-13两种混合料,厚度为最薄处为5cm,最厚处30cm左右
道面主要工程:1、沥青混凝土道面抢修:对a7-241X机位范围道面滑行线航空器主轮两侧各4米的铣刨后采用ac-20改性沥青混凝土和sma-13改性沥青混凝土恢复至原有道面标高;2、混凝土基层裂纹处理:铣刨后对原有混凝土板面的嵌缝材料进行更换;3、地面滑行引导等拆除及恢复
对施工区域内铣刨前拆除灯具,摊铺后及时按原位进行恢复
4、施工缝封灌:采用乳化沥青对新旧加铺的道面的纵横缝进行封灌处理;5、地面标志线恢复:对重新摊铺后的地面标志标线及时恢复;6、翻浆处理
采用钻孔注浆的方式对原有沥青道面翻浆区域的地基进行加固处理
第1页共8页1)改性沥青砼面积15909
4㎡;2)改性沥青同步碎石封层面积15799
4㎡;;滑行道抢修其它工程:1)旧道面铣刨:面积10458
5㎡(含临时接坡铣刨);2)粘油层:面积15909
4㎡;3)app改性沥青油毡:面积12011㎡;4)原道面除胶1项;5)道面标线:面积200㎡;2、主要增加的项目通过与原有沥青
