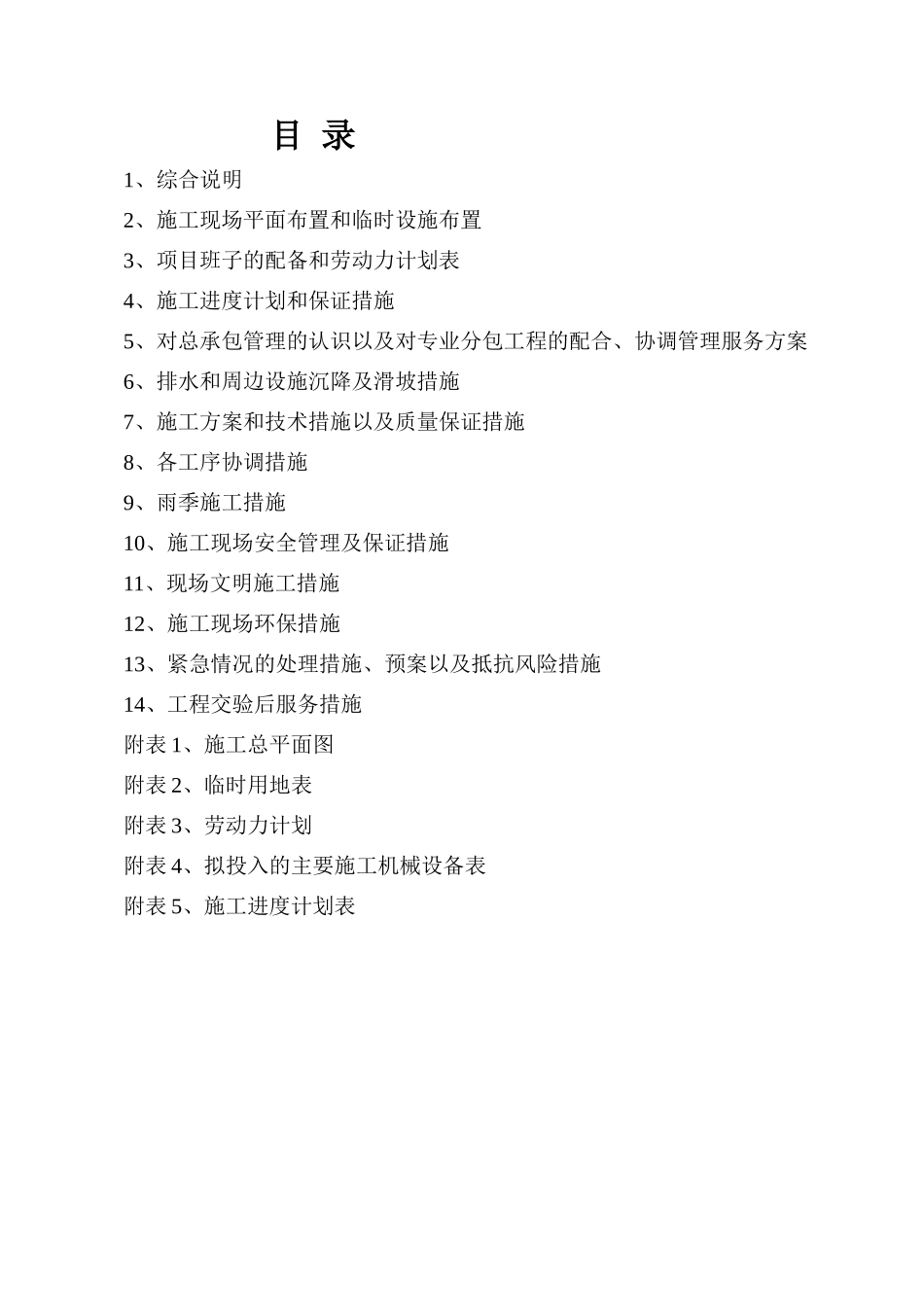

目录1、综合说明2、施工现场平面布置和临时设施布置3、项目班子的配备和劳动力计划表4、施工进度计划和保证措施5、对总承包管理的认识以及对专业分包工程的配合、协调管理服务方案6、排水和周边设施沉降及滑坡措施7、施工方案和技术措施以及质量保证措施8、各工序协调措施9、雨季施工措施10、施工现场安全管理及保证措施11、现场文明施工措施12、施工现场环保措施13、紧急情况的处理措施、预案以及抵抗风险措施14、工程交验后服务措施附表1、施工总平面图附表2、临时用地表附表3、劳动力计划附表4、拟投入的主要施工机械设备表附表5、施工进度计划表施工组织设计一、综合说明1、工程名称:天津滨海新区宁车沽景区配套公路提升改造工程2、建设地点:塘沽北塘街宁车沽景区3、建设规模:本项目建设内容主要包括路面结构改造4

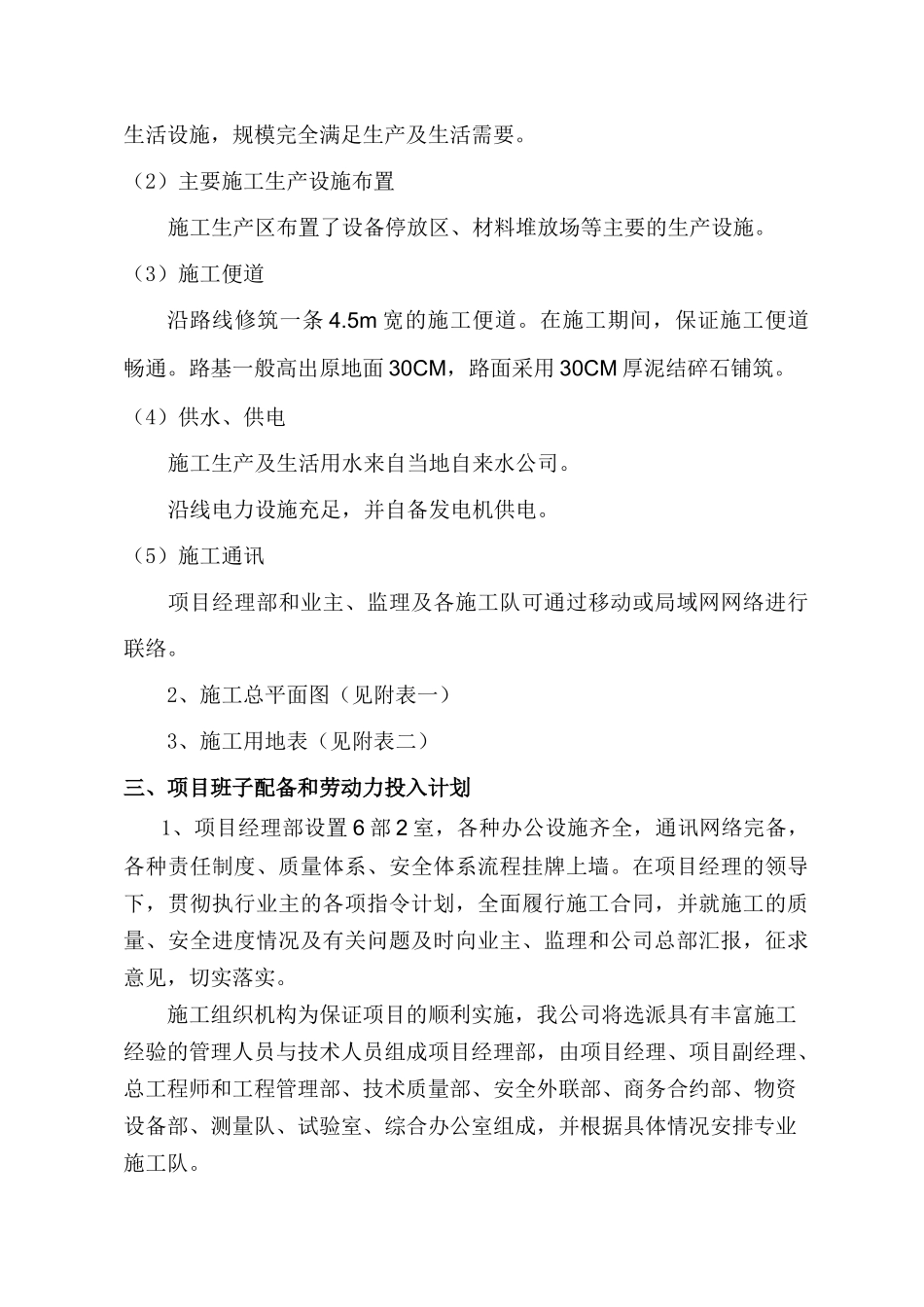

68万平方米,主要包括路面结构改造4
68万平方米
土路肩硬化1
04万平方米,混凝土路缘石重新砌筑1
39万平方米;设置公路桩2根,百米桩72根,界碑26个,警示桩80个,铺设交通标志线519平方米,砌筑浆砌片石,水泥砂浆抹面等施工图纸及工程量清单中全部内容
4、承包方式:包工包料5、工程质量:达到国家建筑工程施工质量验收合格标准6、工期要求:2013年3月30日计划开工,2012年5月1日计划竣工,施工总工期32天(日历天)本工程是滨海新区宁车沽景区配套工程道路改造,此次工程的主要涉及内容包括路基、路面、排水、涵洞顶面、标线工程
项目流水段划分主要考虑工程量及平交的位置,由此本工程划分五段段进行施工,第一施工段为起点HK0+000,路线全场为3,672km,第二施工段为TK0+000至TK1+400,第三施工段为XK0+000至XK3+012,第四施工段为ZK0+000至ZK0+107
884,第五施工段为ZK+000至ZK0+105
五施工段进行合理流水安排施工,保证工期和
