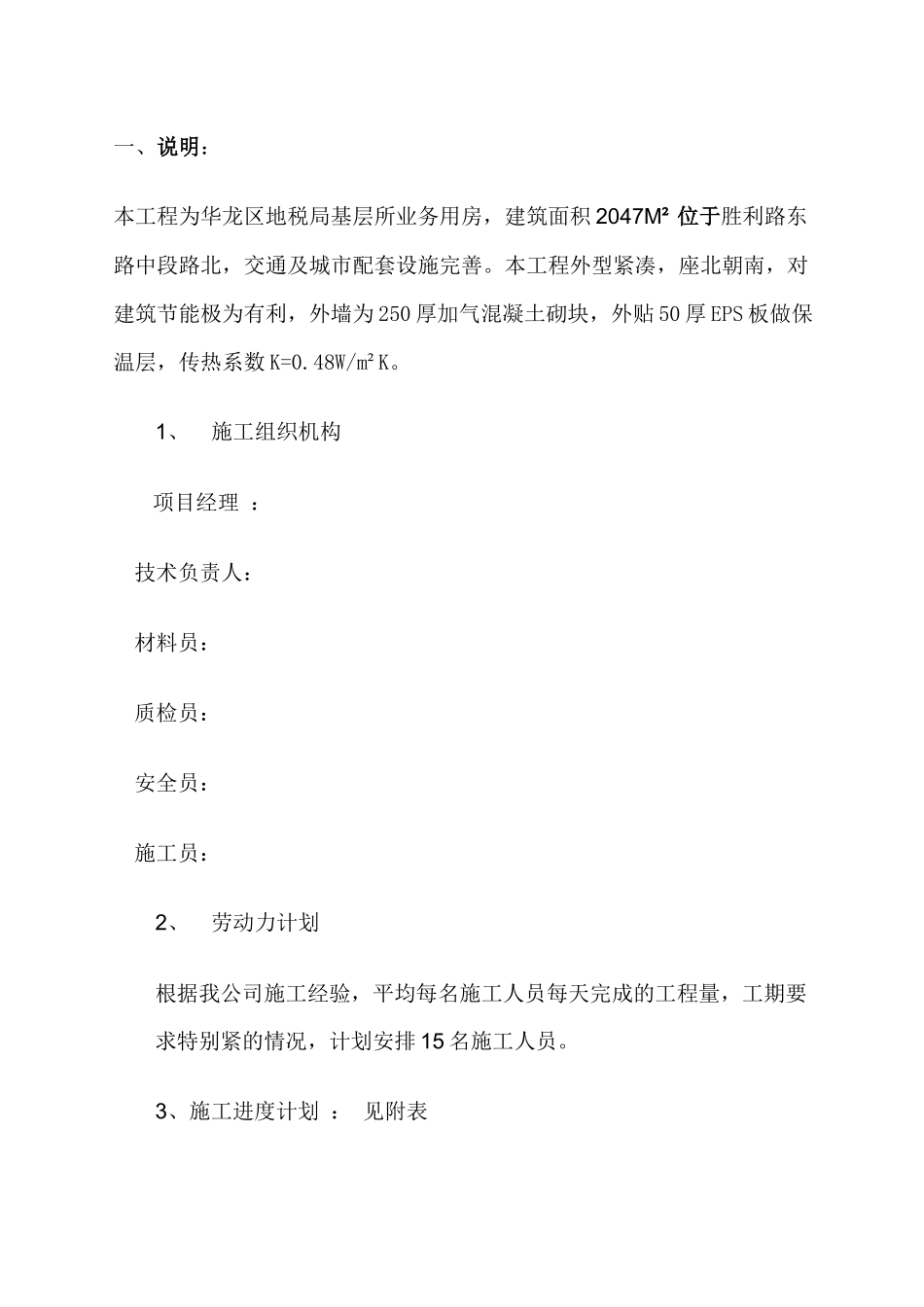

华龙区地税局基层所业务用房外墙保温施工方案编制:审核:审批:河南军安建设集团有限公司2010年3月25日一、说明:本工程为华龙区地税局基层所业务用房,建筑面积2047M²位于胜利路东路中段路北,交通及城市配套设施完善
本工程外型紧凑,座北朝南,对建筑节能极为有利,外墙为250厚加气混凝土砌块,外贴50厚EPS板做保温层,传热系数K=0
48W/m²K
1、施工组织机构项目经理:技术负责人:材料员:质检员:安全员:施工员:2、劳动力计划根据我公司施工经验,平均每名施工人员每天完成的工程量,工期要求特别紧的情况,计划安排15名施工人员

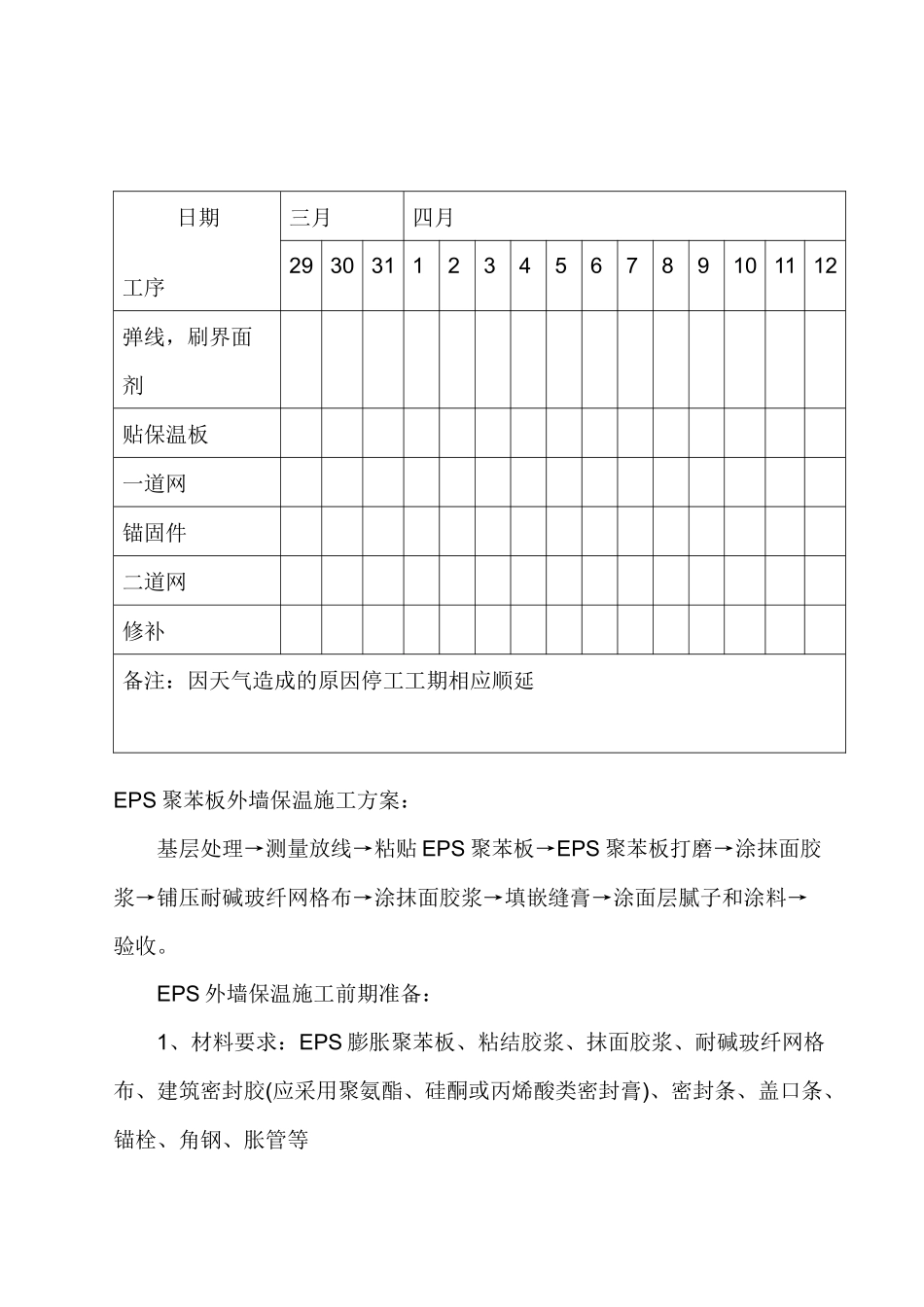

3、施工进度计划:见附表日期工序三月四月293031123456789101112弹线,刷界面剂贴保温板一道网锚固件二道网修补备注:因天气造成的原因停工工期相应顺延EPS聚苯板外墙保温施工方案:基层处理→测量放线→粘贴EPS聚苯板→EPS聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→填嵌缝膏→涂面层腻子和涂料→验收
EPS外墙保温施工前期准备:1、材料要求:EPS膨胀聚苯板、粘结胶浆、抹面胶浆、耐碱玻纤网格布、建筑密封胶(应采用聚氨酯、硅酮或丙烯酸类密封膏)、密封条、盖口条、锚栓、角钢、胀管等2、主要工具:电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等
二、基层墙体处理新建工程的结构墙体基面必须清理干净,外墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并检验墙面平整度和垂直度
用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用干粉砂浆修补平整
对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺陷,加固找平,方能开展外墙保温施工
三、测量放线1、根据建筑物立面设计和外墙外保温技术要求,在墙面弹出外门窗的水平线、垂
