水源井工程一、施工准备(一)选择钻机根据施工条件和地下水开采情况,选择水源井QZ200型钻机进行水源井的施工
根据项目区地质特点,选择反循环的钻进方式
(二)设计井孔位置井位应选择距电线远些、避开地下通信电缆、构筑物及地下一切设施
与地面重要建筑物要保持足够的安全距离,并遵守有关施工现场的规
(三)钻机及附属配套设备的安装安装必须基础坚定、安装平稳、布局合理、便于操作,在钻进过程中,钻机不得移位
(四)开挖泥浆池和沉砂池,容积必须满足施工储浆和沉砂的要求
(五)购置施工所需的管材,砾料及其他物料,必须按设计要求在开钻前准备好,并及时运到现场
(六)要准备好充足的水源,保证施工用水
二、施工工艺流程钻井下管砾料封井洗井验收三、施工方法(一)钻进采用低度粘土造浆钻进,以避免孔内塌方,井孔应符合《机井技术规范》的要求

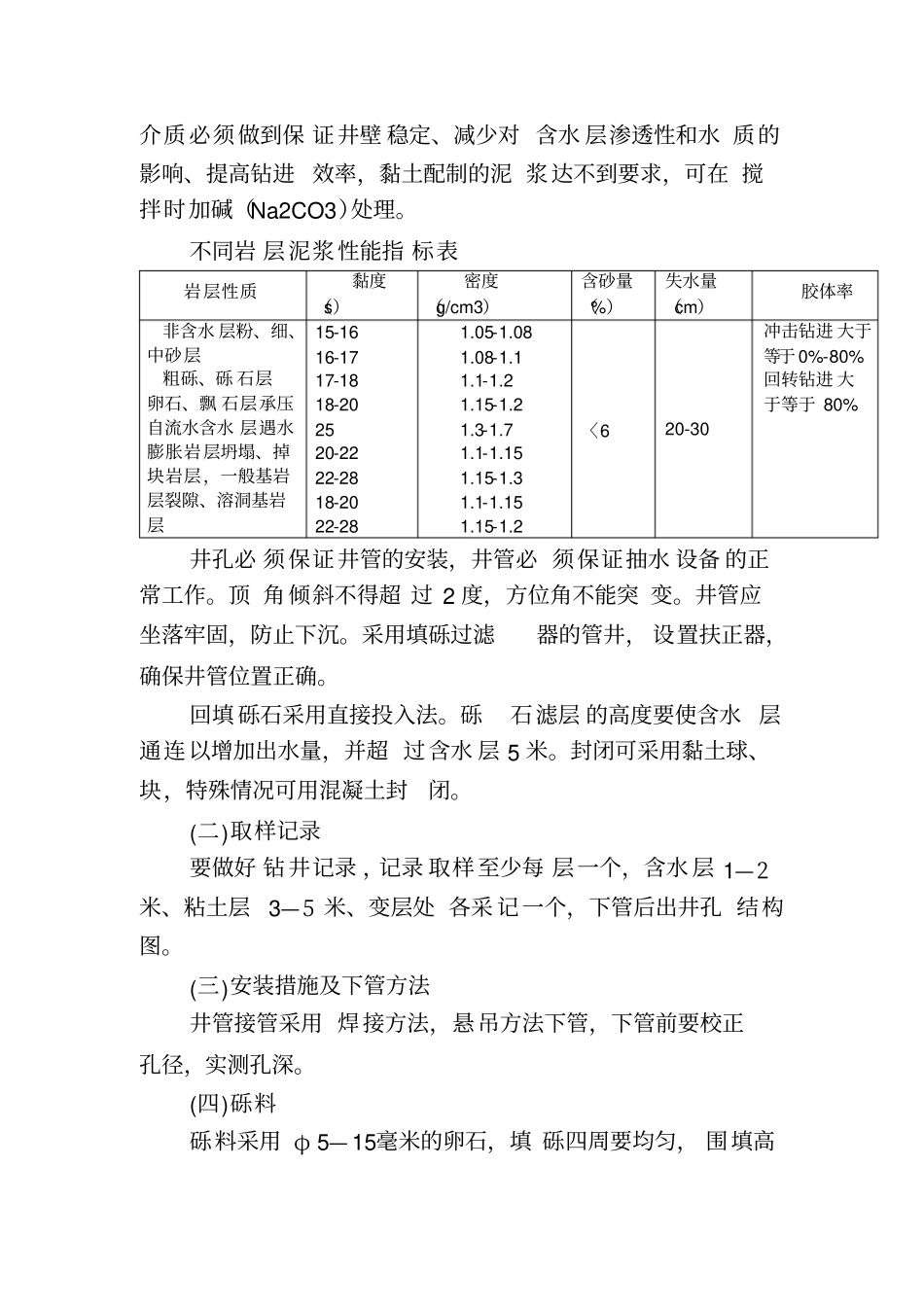

井身直径不得小于设计井径;护壁使用的泥浆应满足钻进不同岩层适用的性能指标要求;冲洗不同岩层泥浆性能指标表井孔必须保证井管的安装,井管必须保证抽水设备的正介质必须做到保证井壁稳定、减少对含水层渗透性和水质的影响、提高钻进效率,黏土配制的泥浆达不到要求,可在搅拌时加碱(Na2CO3)处理
顶角倾斜不得超过2度,方位角不能突变
井管应坐落牢固,防止下沉
采用填砾过滤器的管井,设置扶正器,确保井管位置正确
回填砾石采用直接投入法
砾石滤层的高度要使含水层通连以增加出水量,并超过含水层5米
封闭可采用黏土球、块,特殊情况可用混凝土封闭
(二)取样记录要做好钻井记录,记录取样至少每层一个,含水层1—2米、粘土层3—5米、变层处各采记一个,下管后出井孔结构图
(三)安装措施及下管方法井管接管采用焊接方法,悬吊方法下管,下管前要校正孔径,实测孔深
(四)砾料砾料采用φ5—15毫米的卵石,填砾四周要均匀,围填高岩层性质黏度(s)密度(g/cm3)含砂量(%)失水量(cm)胶体
