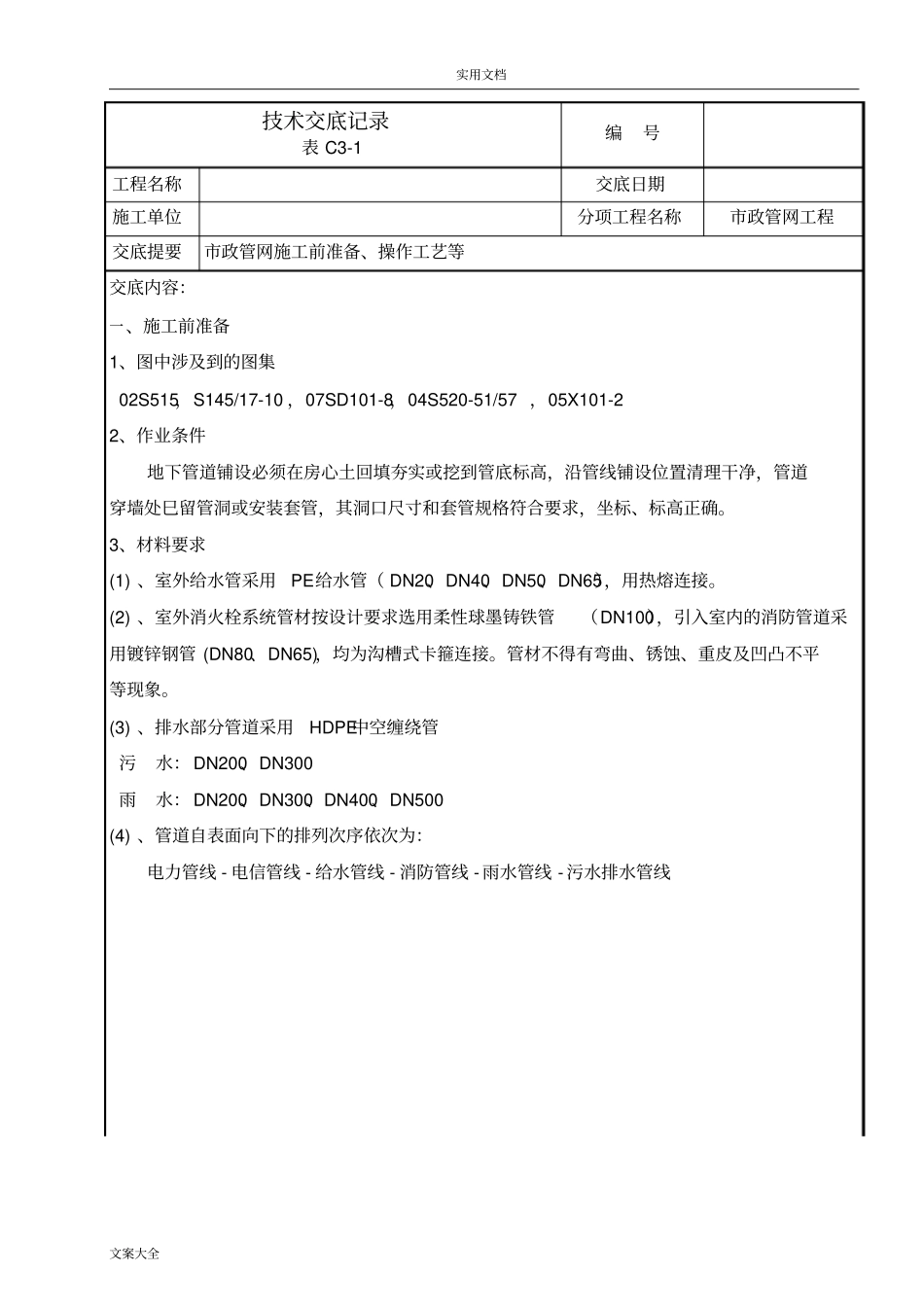

实用文档文案大全技术交底记录表C3-1编号工程名称交底日期施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等交底内容:一、施工前准备1、图中涉及到的图集02S515,S145/17-10,07SD101-8,04S520-51/57,05X101-22、作业条件地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处巳留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
3、材料要求(1)、室外给水管采用PE给水管(DN20、DN40、DN50、DN65),用热熔连接
(2)、室外消火栓系统管材按设计要求选用柔性球墨铸铁管(DN100),引入室内的消防管道采用镀锌钢管(DN80、DN65),均为沟槽式卡箍连接
管材不得有弯曲、锈蚀、重皮及凹凸不平等现象

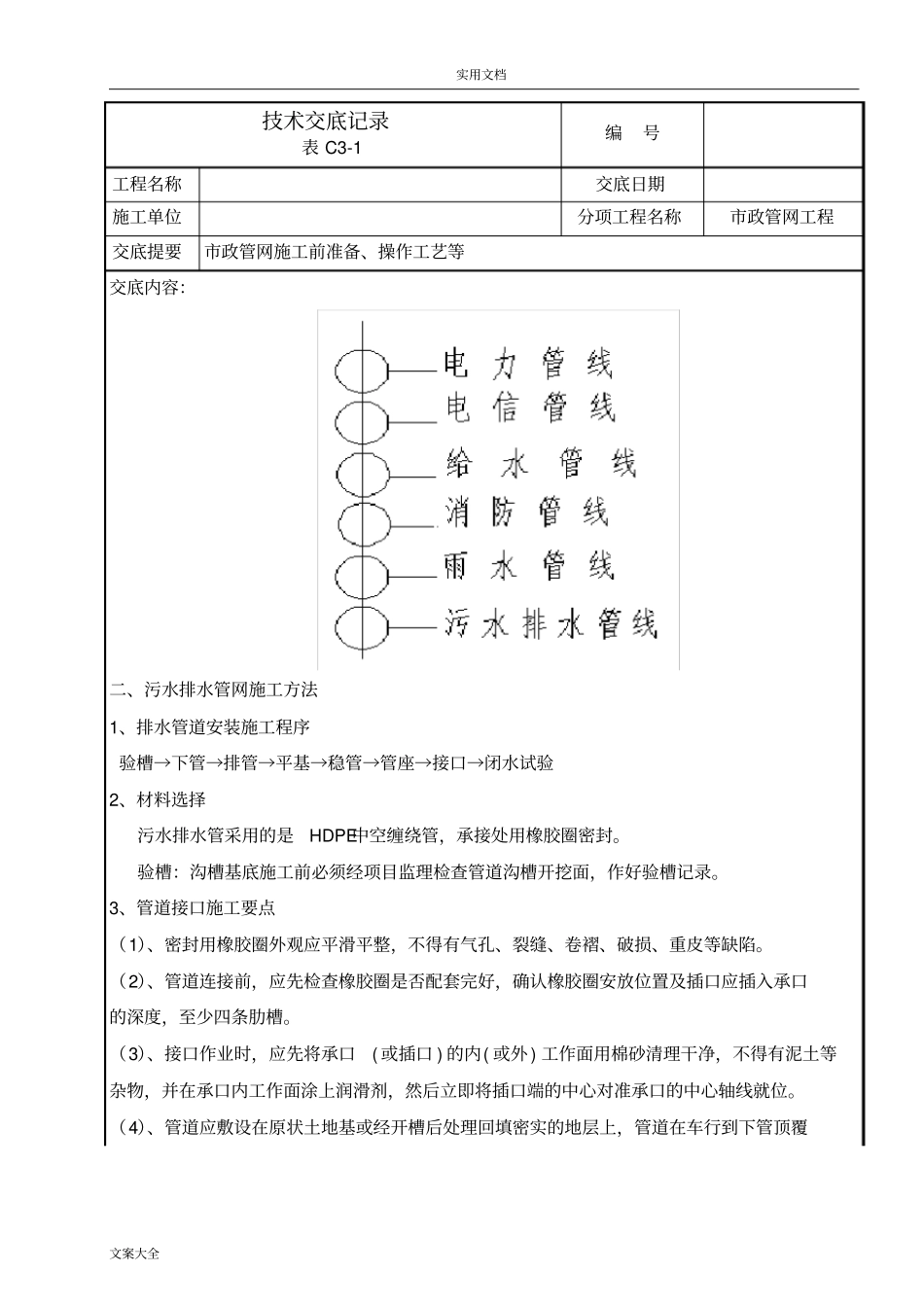

(3)、排水部分管道采用HDPE中空缠绕管污水:DN200、DN300雨水:DN200、DN300、DN400、DN500(4)、管道自表面向下的排列次序依次为:电力管线-电信管线-给水管线-消防管线-雨水管线-污水排水管线实用文档文案大全技术交底记录表C3-1编号工程名称交底日期施工单位分项工程名称市政管网工程交底提要市政管网施工前准备、操作工艺等交底内容:二、污水排水管网施工方法1、排水管道安装施工程序验槽→下管→排管→平基→稳管→管座→接口→闭水试验2、材料选择污水排水管采用的是HDPE中空缠绕管,承接处用橡胶圈密封
验槽:沟槽基底施工前必须经项目监理检查管道沟槽开挖面,作好验槽记录
3、管道接口施工要点(1)、密封用橡胶圈外观应平滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷
(2)、管道连接前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口应插入承口的深度,至少四条肋槽

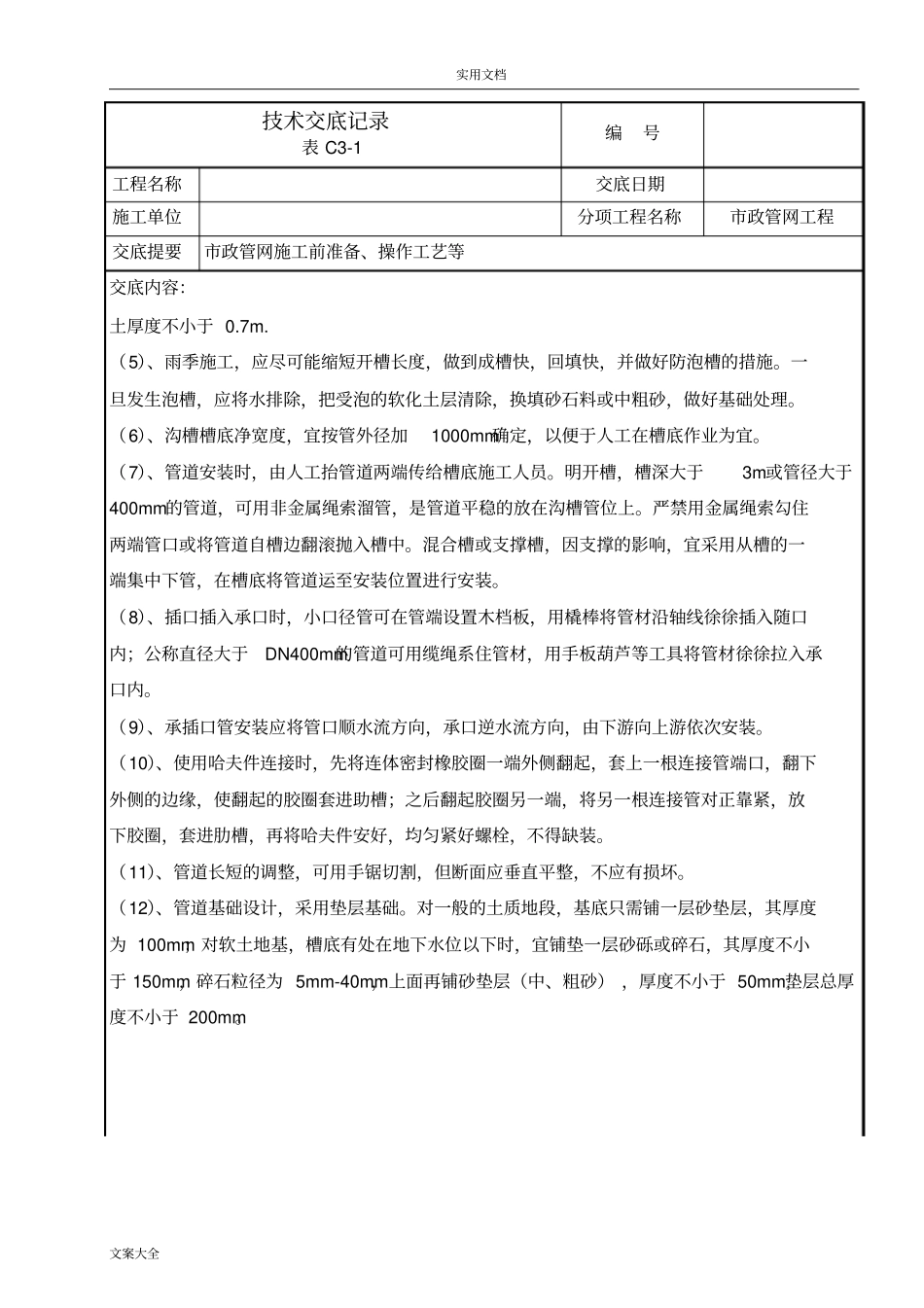

(3)、接口作业时,应先将承口(或插口)的内(或外)工作面用棉砂清理干净,不得有泥
