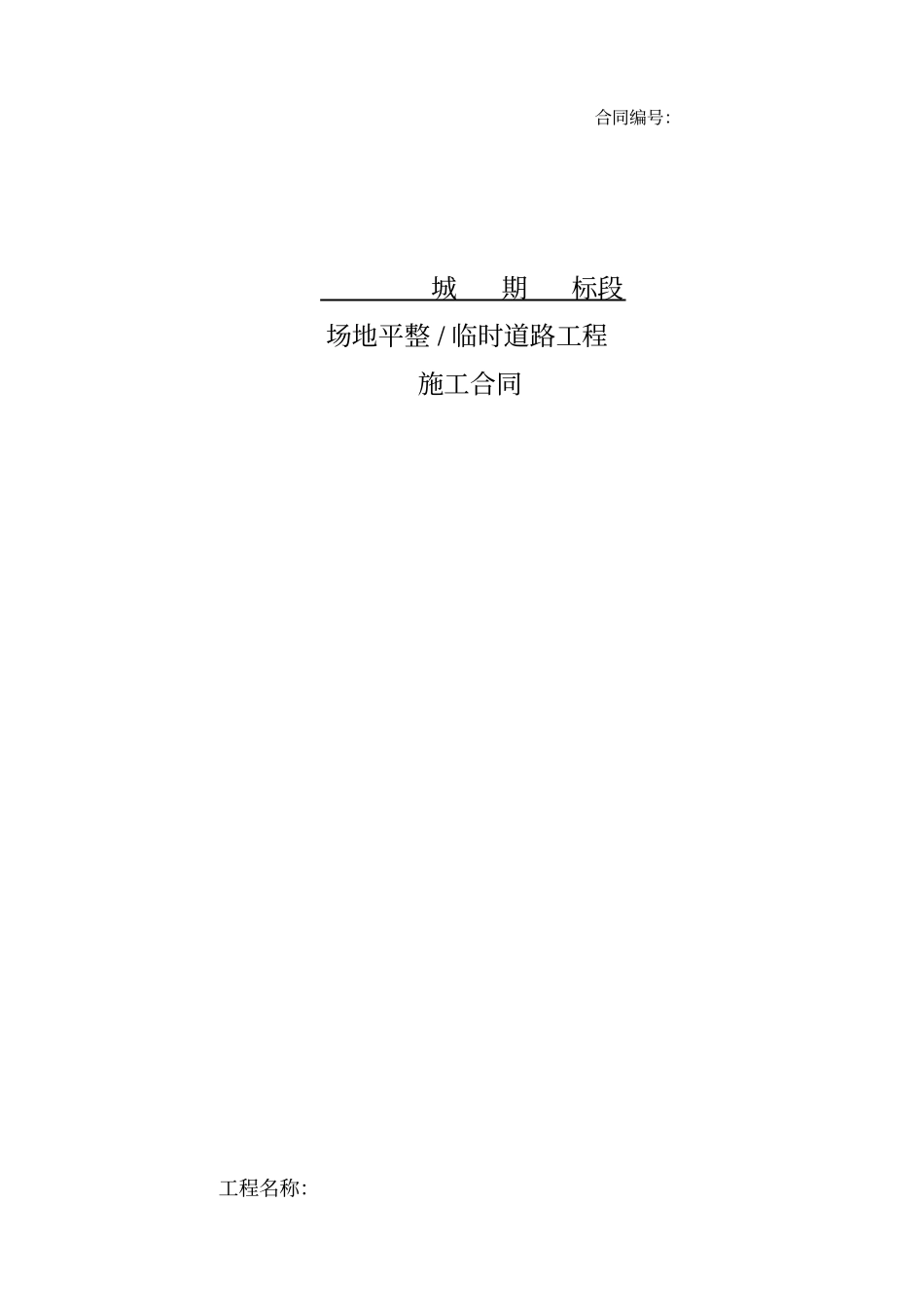

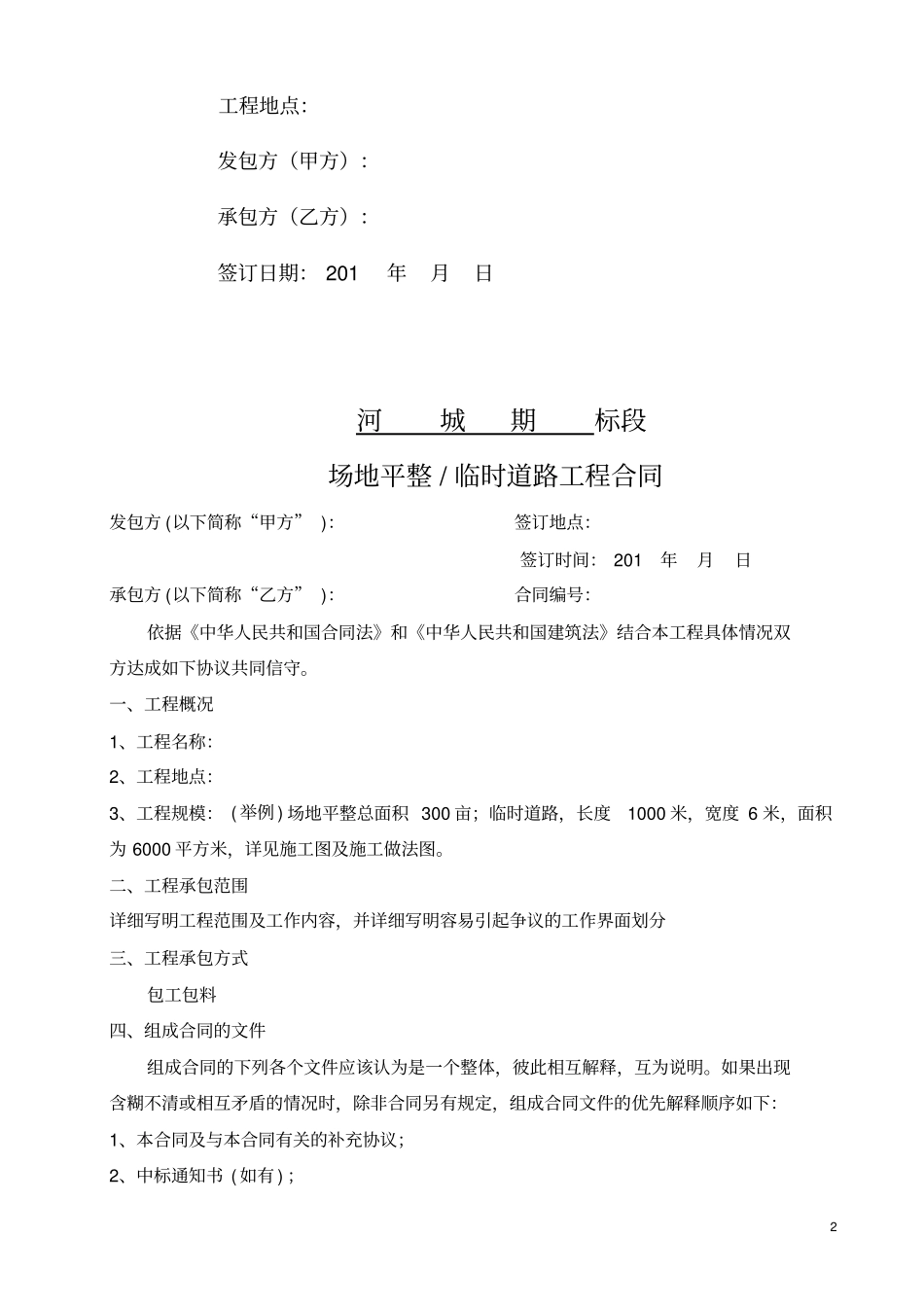

合同编号:城期标段场地平整/临时道路工程施工合同工程名称:2工程地点:发包方(甲方):承包方(乙方):签订日期:201年月日河城期标段场地平整/临时道路工程合同发包方(以下简称“甲方”):签订地点:签订时间:201年月日承包方(以下简称“乙方”):合同编号:依据《中华人民共和国合同法》和《中华人民共和国建筑法》结合本工程具体情况双方达成如下协议共同信守
一、工程概况1、工程名称:2、工程地点:3、工程规模:(举例)场地平整总面积300亩;临时道路,长度1000米,宽度6米,面积为6000平方米,详见施工图及施工做法图
二、工程承包范围详细写明工程范围及工作内容,并详细写明容易引起争议的工作界面划分三、工程承包方式包工包料四、组成合同的文件组成合同的下列各个文件应该认为是一个整体,彼此相互解释,互为说明
如果出现含糊不清或相互矛盾的情况时,除非合同另有规定,组成合同文件的优先解释顺序如下:1、本合同及与本合同有关的补充协议;2、中标通知书(如有);33、合同往来函件(在招投标及合同谈判阶段双方的往来文件及澄清确认函,其解释顺序以较后签发的函件为优先);4、工程建设标准及技术规定;5、合同图纸;6、投标文件;7、招标文件;8、合同预算书
五、合同工期1、开工日期:201年月日(具体开工日期以甲方开工通知书为准);竣工日期:201年月日
2、合同总工期日历天
3、节点工期:4、工期延误(1)
延期开工:乙方因故不能按时开工,应至少提前于约定的开工日期7天前,书面向甲方提出延期开工的理由和要求
甲方代表应在收到乙方书面申请后3天内书面答复乙方
甲方同意延期要求,工期相应顺延;如甲方不同意延期或乙方未在规定时间内提出延期开工要求,工期不予顺延
工期延误:下列情况造成竣工日期推迟的,经甲方代表确认,工期相应顺延
由于甲方的设计变更造成新增工程量且此新增工程处于关键线路的;
