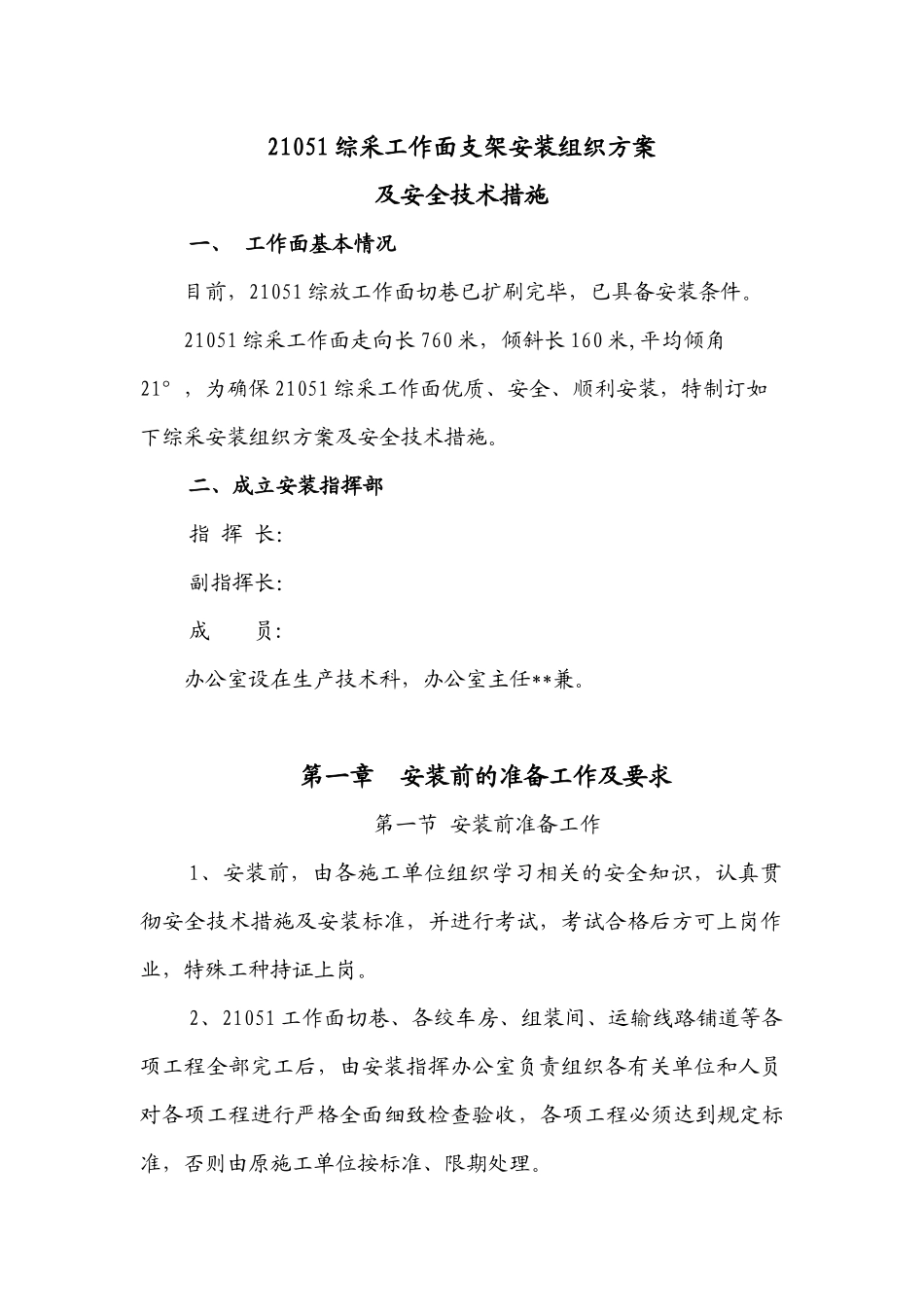

21051综采工作面支架安装组织方案及安全技术措施一、工作面基本情况目前,21051综放工作面切巷已扩刷完毕,已具备安装条件
21051综采工作面走向长760米,倾斜长160米,平均倾角21°,为确保21051综采工作面优质、安全、顺利安装,特制订如下综采安装组织方案及安全技术措施

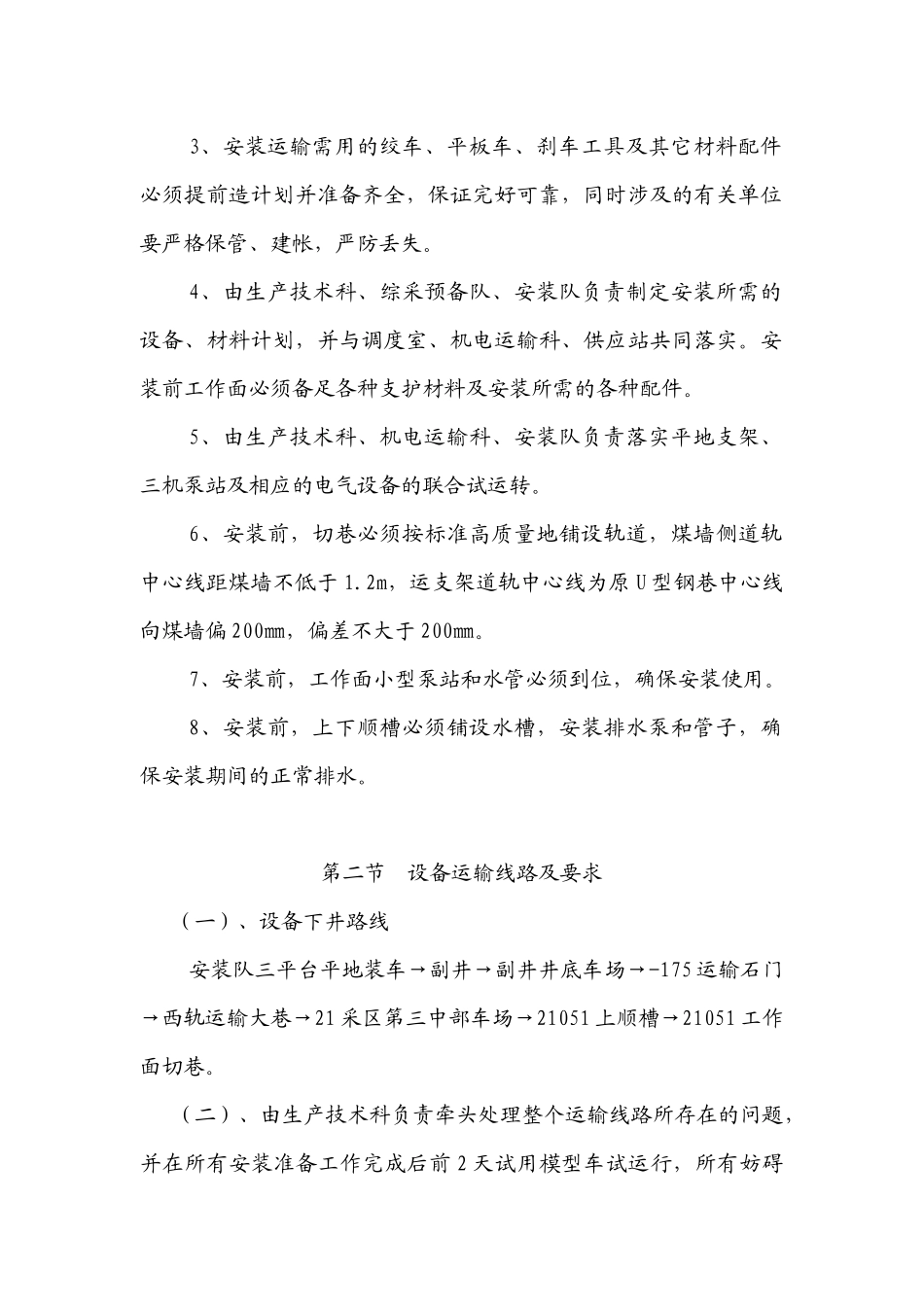

二、成立安装指挥部指挥长:副指挥长:成员:办公室设在生产技术科,办公室主任**兼
第一章安装前的准备工作及要求第一节安装前准备工作1、安装前,由各施工单位组织学习相关的安全知识,认真贯彻安全技术措施及安装标准,并进行考试,考试合格后方可上岗作业,特殊工种持证上岗
2、21051工作面切巷、各绞车房、组装间、运输线路铺道等各项工程全部完工后,由安装指挥办公室负责组织各有关单位和人员对各项工程进行严格全面细致检查验收,各项工程必须达到规定标准,否则由原施工单位按标准、限期处理
3、安装运输需用的绞车、平板车、刹车工具及其它材料配件必须提前造计划并准备齐全,保证完好可靠,同时涉及的有关单位要严格保管、建帐,严防丢失
4、由生产技术科、综采预备队、安装队负责制定安装所需的设备、材料计划,并与调度室、机电运输科、供应站共同落实
安装前工作面必须备足各种支护材料及安装所需的各种配件

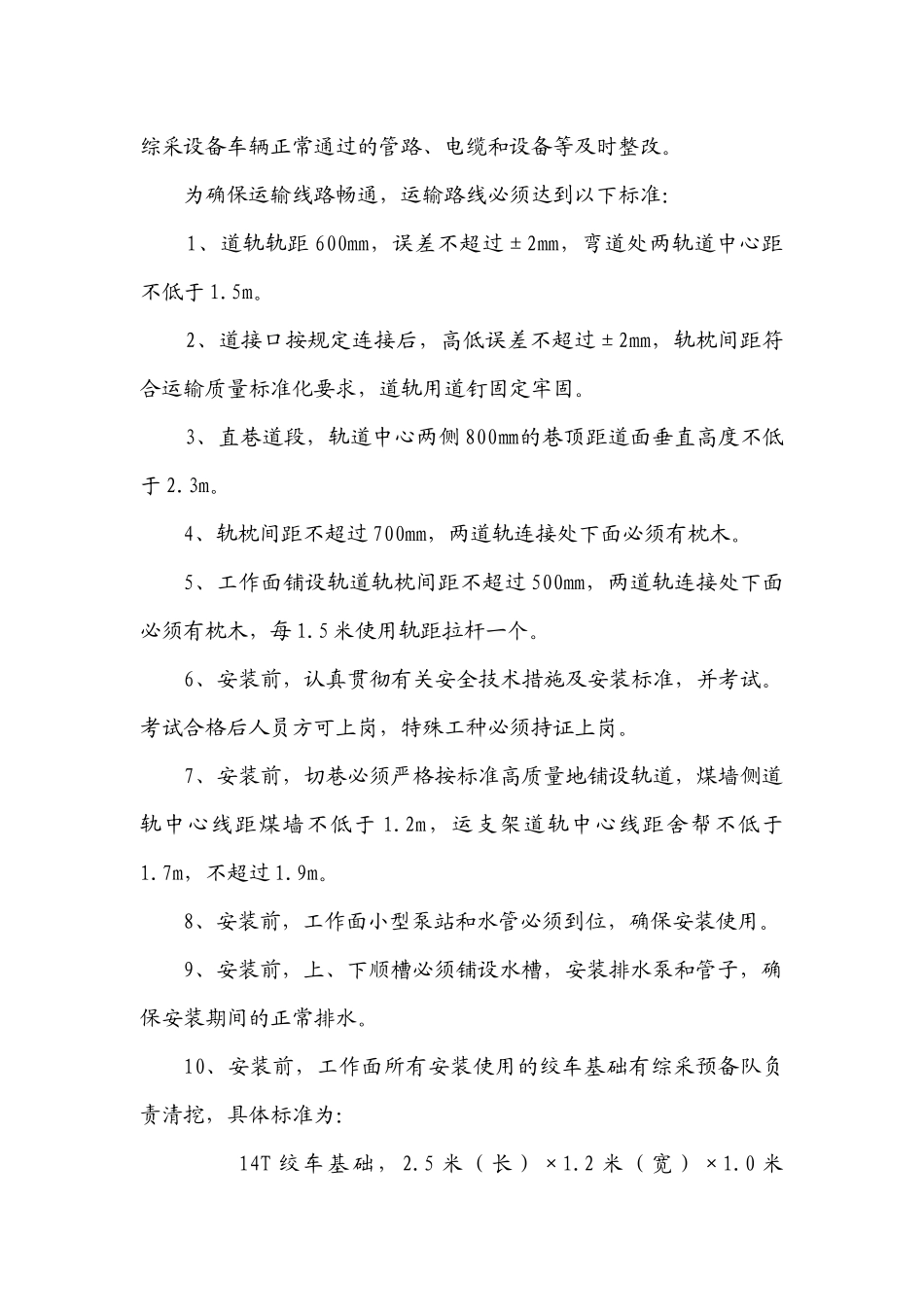

5、由生产技术科、机电运输科、安装队负责落实平地支架、三机泵站及相应的电气设备的联合试运转
6、安装前,切巷必须按标准高质量地铺设轨道,煤墙侧道轨中心线距煤墙不低于1
2m,运支架道轨中心线为原U型钢巷中心线向煤墙偏200㎜,偏差不大于200㎜
7、安装前,工作面小型泵站和水管必须到位,确保安装使用
8、安装前,上下顺槽必须铺设水槽,安装排水泵和管子,确保安装期间的正常排水
第二节设备运输线路及要求(一)、设备下井路线安装队三平台平地装车→副井→副井井底车场→-175运输石门→西轨运输大巷→21采区第三中部车场→21051上顺槽
