施工现场临时用电施工方案企业名称:XXXXXXXXXXXXXX工程名称:XXXXXXXXXXXXX项目名称:临时用电概况:本工程为XXXXX楼,位于XXXXX,框架结构,XXXX层,建筑高度:XXX米,X建筑高度:XX米,总建筑面积XXX平方米

一、施工现场临时用电,首先要计算现场各种设备和临时照明的总负荷,确定导线线径,采用TN—S系统进行配电
二、各种设备的导线一律采用地埋,埋置深度大于600mm,底部用细砂铺100mm厚,并用砖将三面蓬好,且导线应设有套管
三、总配电箱内应按各种设备单独回路,现场用电一律实行三级配电、两级保护,按标准安装漏电保护器,必须做到一机一箱一漏一闸
四、所有配电箱开关箱一律采用3C强制认证标准箱,并设防护棚,箱门、锁齐全,不准一闸多用,箱体均设保护接地
五、所有机械设备线路安装,由电工安装,并经试用后,方可通电使用,在使用过程中如遇跳闸时,不得强行合闸,必须查明原因,排除故障后,方可合闸使用
六、现场临时照明用电线路,应单独从配电箱引出,并设漏电保护器,导线采用绝缘良好的铜芯橡皮线,导线与地面垂直距离应大于4
5米,与脚手架或建筑物的水平距离应大于3米,移动或照明的线路应采用铜芯电缆,不得有接头,灯具高度距地面不低于3

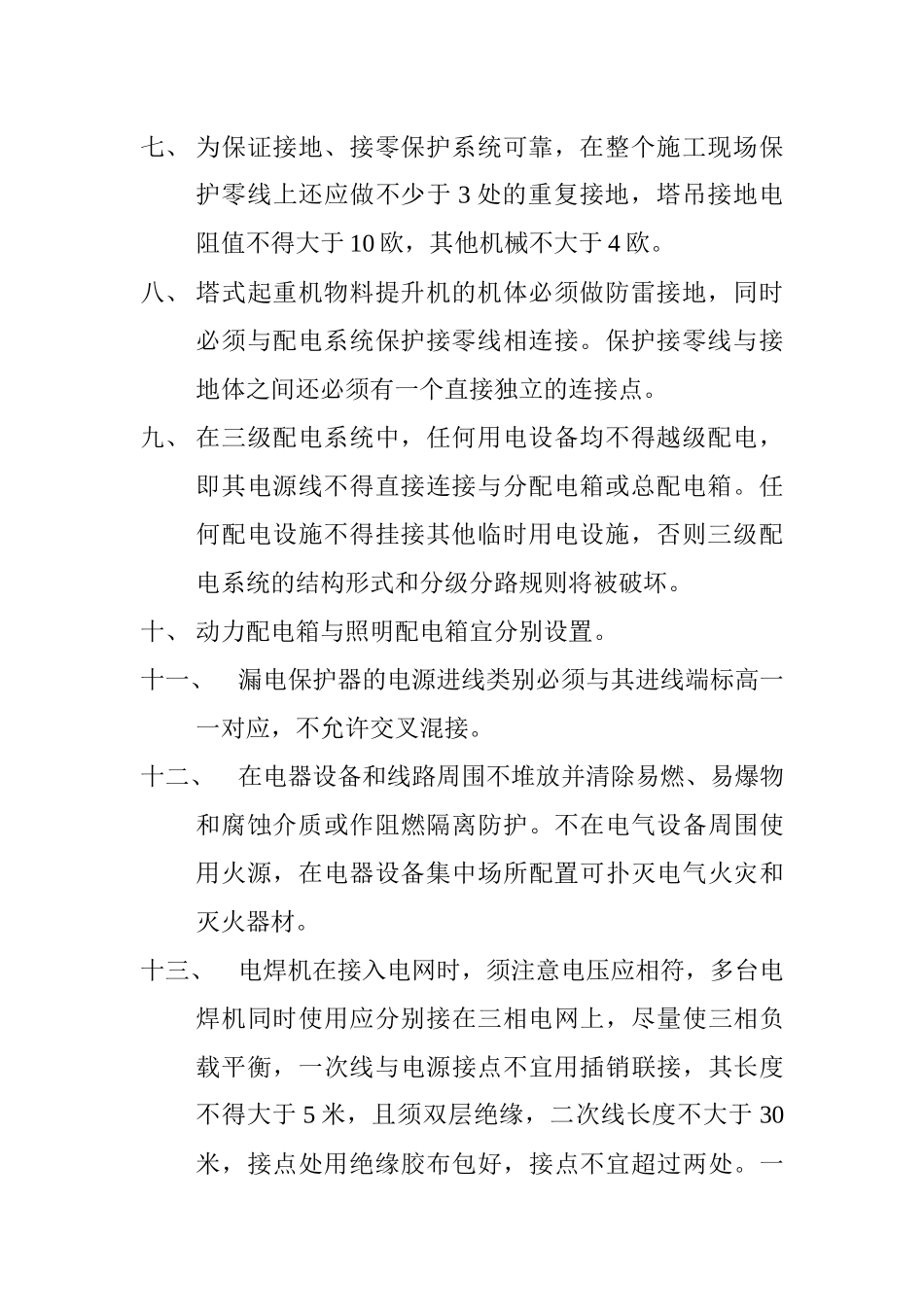

七、为保证接地、接零保护系统可靠,在整个施工现场保护零线上还应做不少于3处的重复接地,塔吊接地电阻值不得大于10欧,其他机械不大于4欧
八、塔式起重机物料提升机的机体必须做防雷接地,同时必须与配电系统保护接零线相连接
保护接零线与接地体之间还必须有一个直接独立的连接点
九、在三级配电系统中,任何用电设备均不得越级配电,即其电源线不得直接连接与分配电箱或总配电箱
任何配电设施不得挂接其他临时用电设施,否则三级配电系统的结构形式和分级分路规则将被破坏
十、动力配电箱与照明配电箱宜分别设置
十一、漏电保护器的电源进线类别必须与
