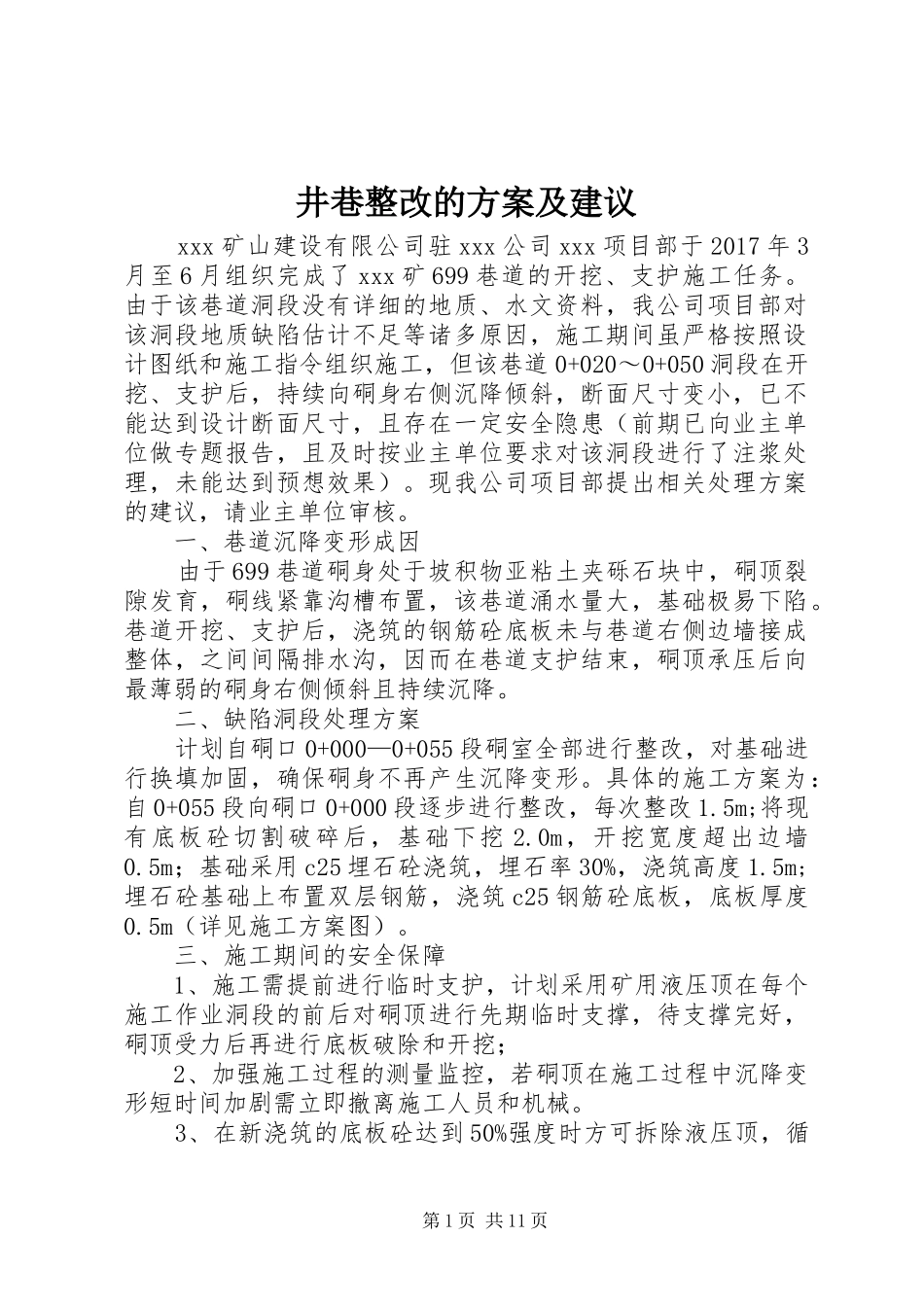

井巷整改的方案及建议xxx矿山建设有限公司驻xxx公司xxx项目部于2017年3月至6月组织完成了xxx矿699巷道的开挖、支护施工任务
由于该巷道洞段没有详细的地质、水文资料,我公司项目部对该洞段地质缺陷估计不足等诸多原因,施工期间虽严格按照设计图纸和施工指令组织施工,但该巷道0+020~0+050洞段在开挖、支护后,持续向硐身右侧沉降倾斜,断面尺寸变小,已不能达到设计断面尺寸,且存在一定安全隐患(前期已向业主单位做专题报告,且及时按业主单位要求对该洞段进行了注浆处理,未能达到预想效果)
现我公司项目部提出相关处理方案的建议,请业主单位审核
一、巷道沉降变形成因由于699巷道硐身处于坡积物亚粘土夹砾石块中,硐顶裂隙发育,硐线紧靠沟槽布置,该巷道涌水量大,基础极易下陷
巷道开挖、支护后,浇筑的钢筋砼底板未与巷道右侧边墙接成整体,之间间隔排水沟,因而在巷道支护结束,硐顶承压后向最薄弱的硐身右侧倾斜且持续沉降
二、缺陷洞段处理方案计划自硐口0+000—0+055段硐室全部进行整改,对基础进行换填加固,确保硐身不再产生沉降变形
具体的施工方案为:自0+055段向硐口0+000段逐步进行整改,每次整改1
5m;将现有底板砼切割破碎后,基础下挖2
0m,开挖宽度超出边墙0
5m;基础采用c25埋石砼浇筑,埋石率30%,浇筑高度1
5m;埋石砼基础上布置双层钢筋,浇筑c25钢筋砼底板,底板厚度0
5m(详见施工方案图)
三、施工期间的安全保障1、施工需提前进行临时支护,计划采用矿用液压顶在每个施工作业洞段的前后对硐顶进行先期临时支撑,待支撑完好,硐顶受力后再进行底板破除和开挖;2、加强施工过程的测量监控,若硐顶在施工过程中沉降变形短时间加剧需立即撤离施工人员和机械
3、在新浇筑的底板砼达到50%强度时方可拆除液压顶,循第1页共11页环进行下一作业洞段的施工
xxx公司xxx项目部二0一
