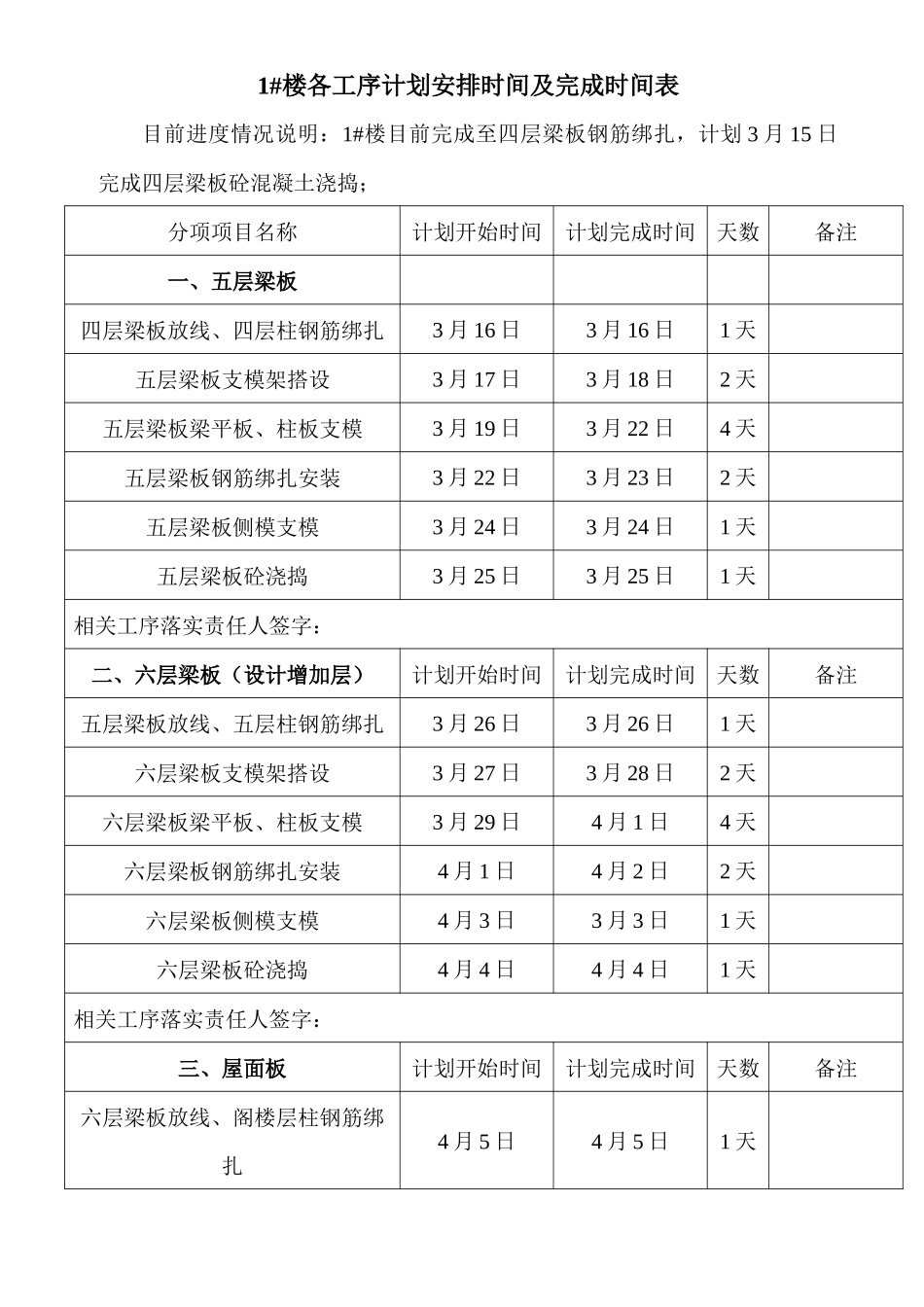

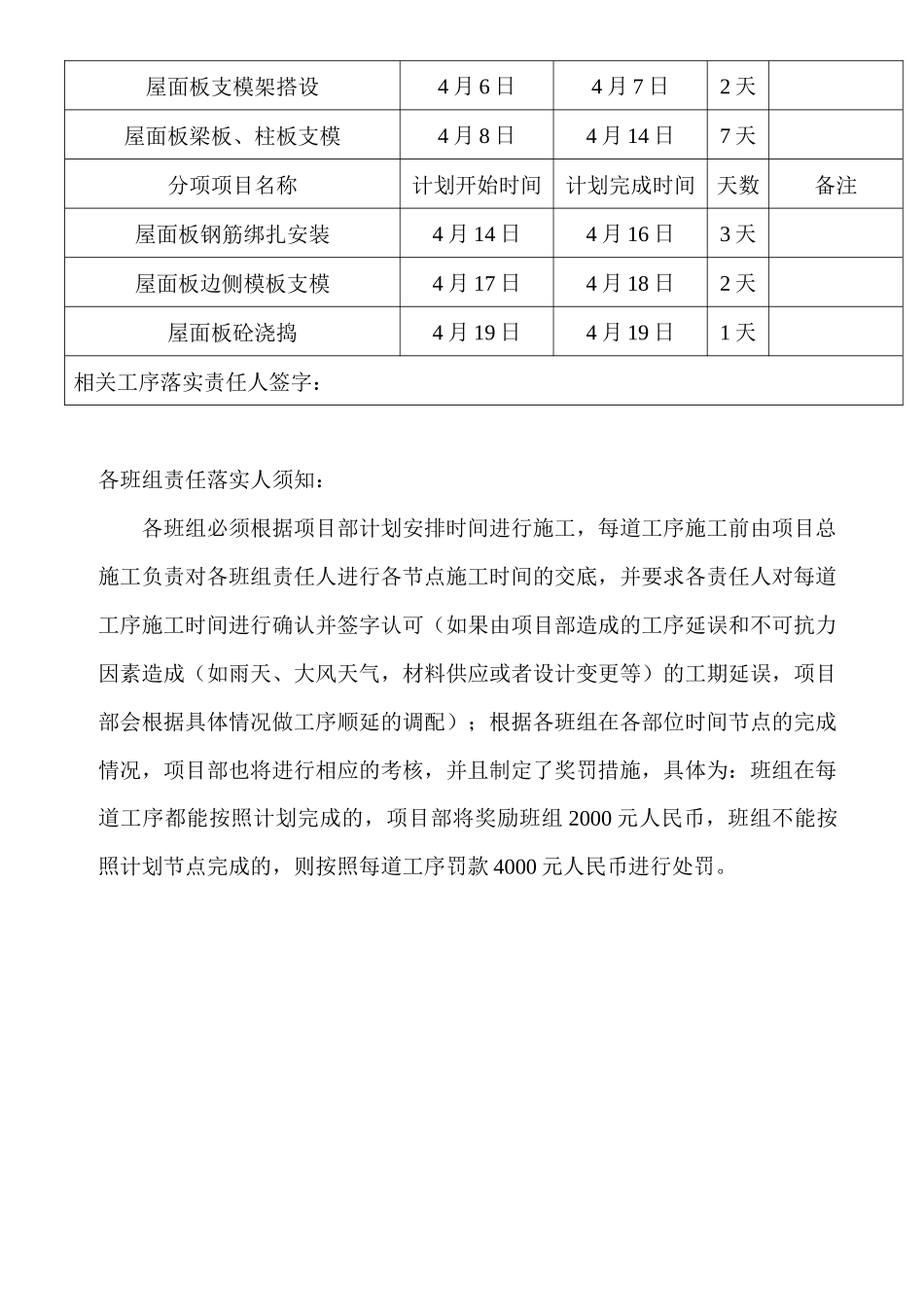

1#楼各工序计划安排时间及完成时间表目前进度情况说明:1#楼目前完成至四层梁板钢筋绑扎,计划3月15日完成四层梁板砼混凝土浇捣;分项项目名称计划开始时间计划完成时间天数备注一、五层梁板四层梁板放线、四层柱钢筋绑扎3月16日3月16日1天五层梁板支模架搭设3月17日3月18日2天五层梁板梁平板、柱板支模3月19日3月22日4天五层梁板钢筋绑扎安装3月22日3月23日2天五层梁板侧模支模3月24日3月24日1天五层梁板砼浇捣3月25日3月25日1天相关工序落实责任人签字:二、六层梁板(设计增加层)计划开始时间计划完成时间天数备注五层梁板放线、五层柱钢筋绑扎3月26日3月26日1天六层梁板支模架搭设3月27日3月28日2天六层梁板梁平板、柱板支模3月29日4月1日4天六层梁板钢筋绑扎安装4月1日4月2日2天六层梁板侧模支模4月3日3月3日1天六层梁板砼浇捣4月4日4月4日1天相关工序落实责任人签字:三、屋面板计划开始时间计划完成时间天数备注六层梁板放线、阁楼层柱钢筋绑扎4月5日4月5日1天屋面板支模架搭设4月6日4月7日2天屋面板梁板、柱板支模4月8日4月14日7天分项项目名称计划开始时间计划完成时间天数备注屋面板钢筋绑扎安装4月14日4月16日3天屋面板边侧模板支模4月17日4月18日2天屋面板砼浇捣4月19日4月19日1天相关工序落实责任人签字:各班组责任落实人须知:各班组必须根据项目部计划安排时间进行施工,每道工序施工前由项目总施工负责对各班组责任人进行各节点施工时间的交底,并要求各责任人对每道工序施工时间进行确认并签字认可(如果由项目部造成的工序延误和不可抗力因素造成(如雨天、大风天气,材料供应或者设计变更等)的工期延误,项目部会根据具体情况做工序顺延的调配);根据各班组在各部位时间节点的完成情况,项目部也将进行相应的考核,并且制定了奖罚措施,具体为:班组在每道工序都能按
