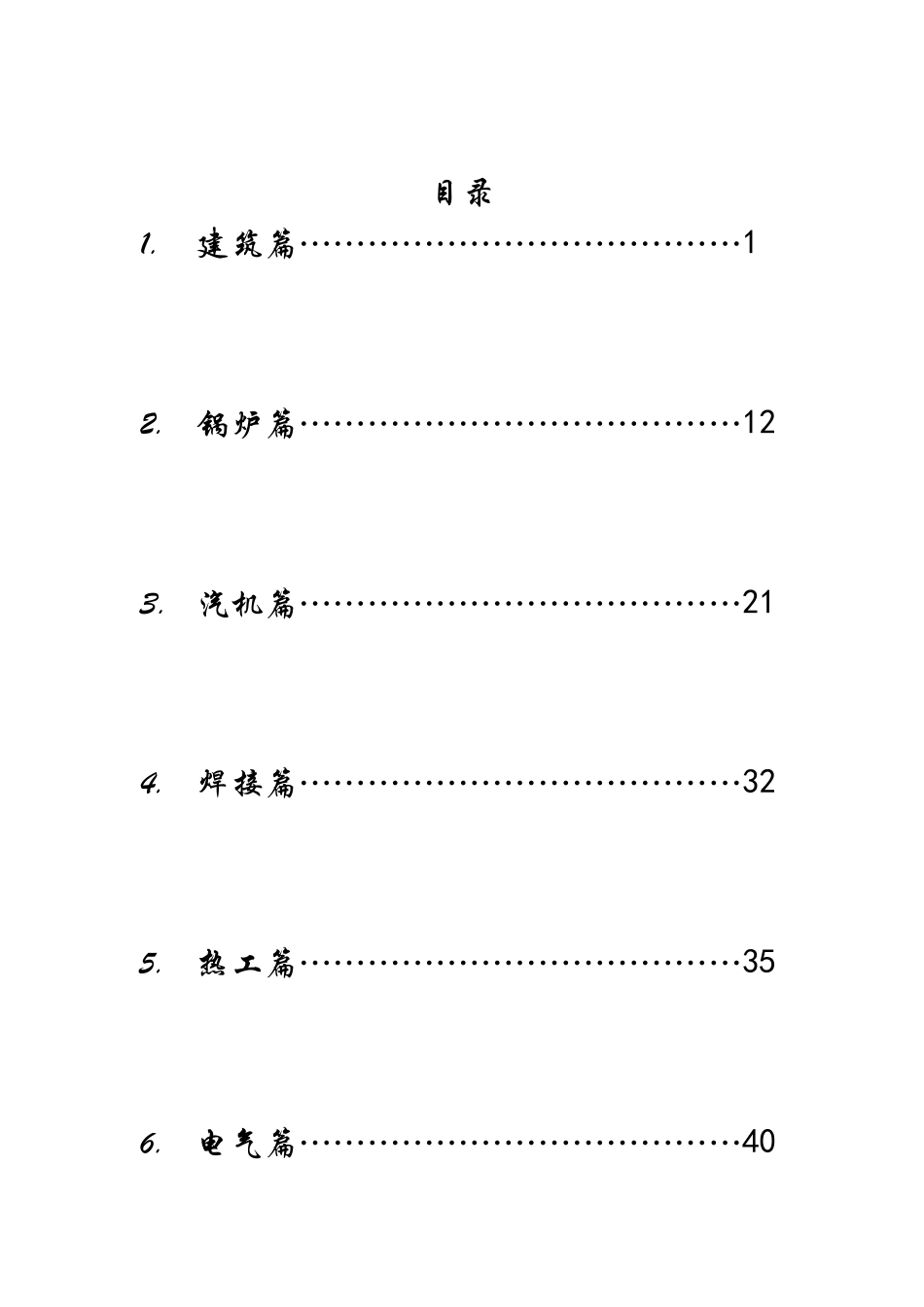

防腐保温篇……………………………64第一章建筑专业§1.土方工程1.1土方开挖1
1土方开挖前,应对原有地下设施的分布情况进行充分了解,与有关各方查清地下管线等隐蔽物的位置,明确处理方案,必要时进行防护或者迁移,以免开挖时造成不必要的损坏
并应根据施工方案的要求,将施工区域内的地上障碍物清除和处理完毕
2建、构筑物的定位控制线(桩),水准桩及基槽的灰线尺寸,必须经过检验合格;基坑或基槽的开挖边线要根据放坡坡度和操作面的距离确定,坑槽底部采用明沟结合集水井排水方式的,开挖边线应根据实际需要放宽,开挖前开挖边线要经过各级验收
3夜间施工时,应有足够的照明设施,在危险地段应设置明显的警示标志;形成超过2米深的坑、槽时,四周要搭设安全围栏
4基坑槽、管沟开挖深度在地下水位以下时,根据工程地质资料,应制定明确的降、排水措施
一般要降至开挖面以下0
5m,然后才能开挖
5开挖基坑(槽)或管沟时,应合理确定边坡系数、开挖顺序、路线及开挖深度
施工时严格按施工方案规定的施工顺序、从上到下分层、分段依次进行,开挖面应形成一定坡度,以利排水
边坡应人工清理修坡,做到边坡平整光滑
6开挖过程中,随时进行测量,防止超挖
如个别地方超挖时,其处理方案应取得设计单位的同意,严禁私自处理
如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出
暂留土层:一般为20--50cm左右;1
7基坑(槽)开挖时应尽量减少对基土的扰动,基底以上按规范要求留置相应厚度的土层,由
