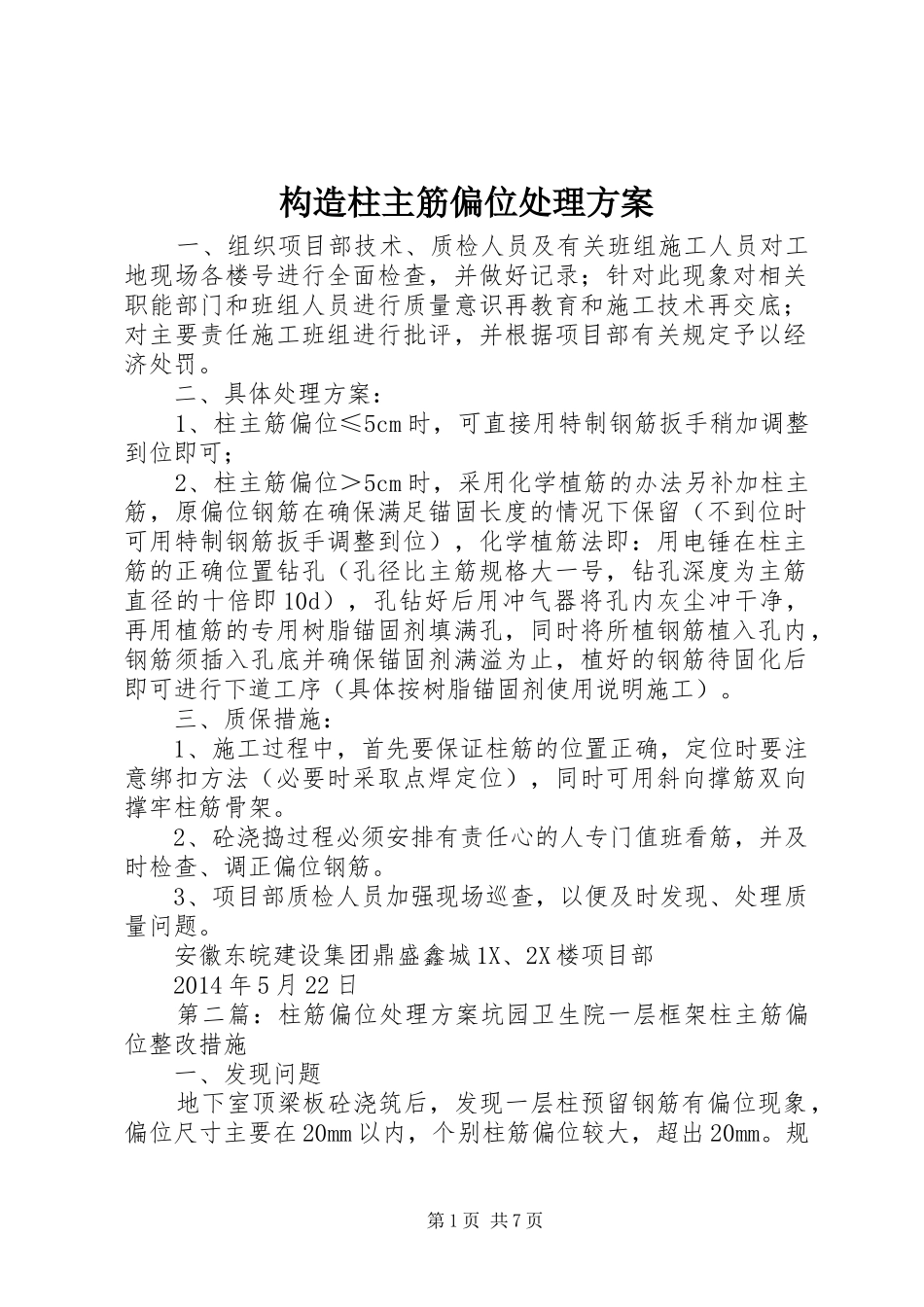

构造柱主筋偏位处理方案一、组织项目部技术、质检人员及有关班组施工人员对工地现场各楼号进行全面检查,并做好记录;针对此现象对相关职能部门和班组人员进行质量意识再教育和施工技术再交底;对主要责任施工班组进行批评,并根据项目部有关规定予以经济处罚
二、具体处理方案:1、柱主筋偏位≤5cm时,可直接用特制钢筋扳手稍加调整到位即可;2、柱主筋偏位>5cm时,采用化学植筋的办法另补加柱主筋,原偏位钢筋在确保满足锚固长度的情况下保留(不到位时可用特制钢筋扳手调整到位),化学植筋法即:用电锤在柱主筋的正确位置钻孔(孔径比主筋规格大一号,钻孔深度为主筋直径的十倍即10d),孔钻好后用冲气器将孔内灰尘冲干净,再用植筋的专用树脂锚固剂填满孔,同时将所植钢筋植入孔内,钢筋须插入孔底并确保锚固剂满溢为止,植好的钢筋待固化后即可进行下道工序(具体按树脂锚固剂使用说明施工)
三、质保措施:1、施工过程中,首先要保证柱筋的位置正确,定位时要注意绑扣方法(必要时采取点焊定位),同时可用斜向撑筋双向撑牢柱筋骨架
2、砼浇捣过程必须安排有责任心的人专门值班看筋,并及时检查、调正偏位钢筋
3、项目部质检人员加强现场巡查,以便及时发现、处理质量问题

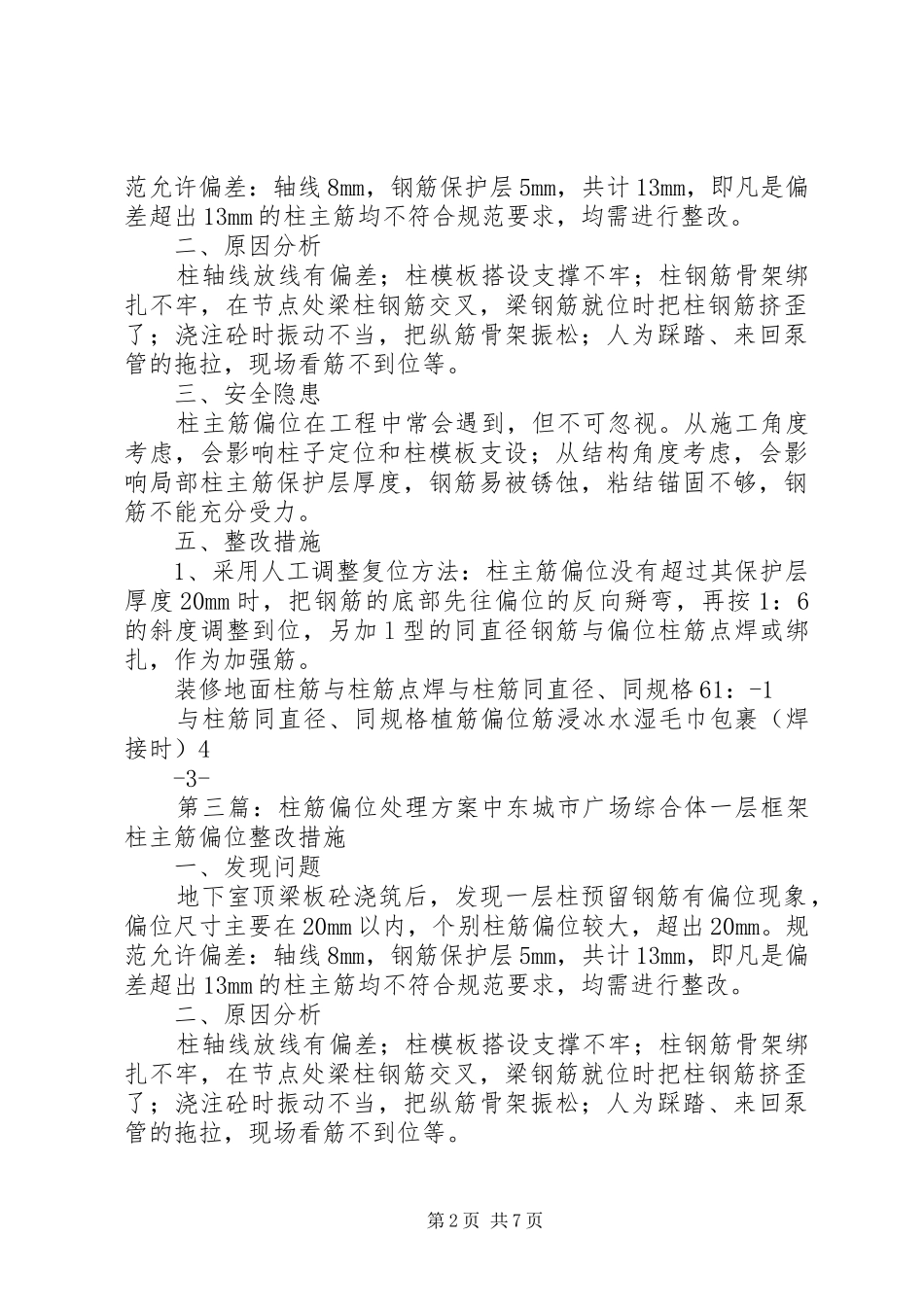

安徽东皖建设集团鼎盛鑫城1X、2X楼项目部2014年5月22日第二篇:柱筋偏位处理方案坑园卫生院一层框架柱主筋偏位整改措施一、发现问题地下室顶梁板砼浇筑后,发现一层柱预留钢筋有偏位现象,偏位尺寸主要在20mm以内,个别柱筋偏位较大,超出20mm
规第1页共7页范允许偏差:轴线8mm,钢筋保护层5mm,共计13mm,即凡是偏差超出13mm的柱主筋均不符合规范要求,均需进行整改
二、原因分析柱轴线放线有偏差;柱模板搭设支撑不牢;柱钢筋骨架绑扎不牢,在节点处梁柱钢筋交叉,梁钢筋就位时把柱钢筋挤歪了;浇注砼时振动不当,把纵筋骨架振松;人为踩踏、来回泵管的拖拉,现场看筋不到位等
