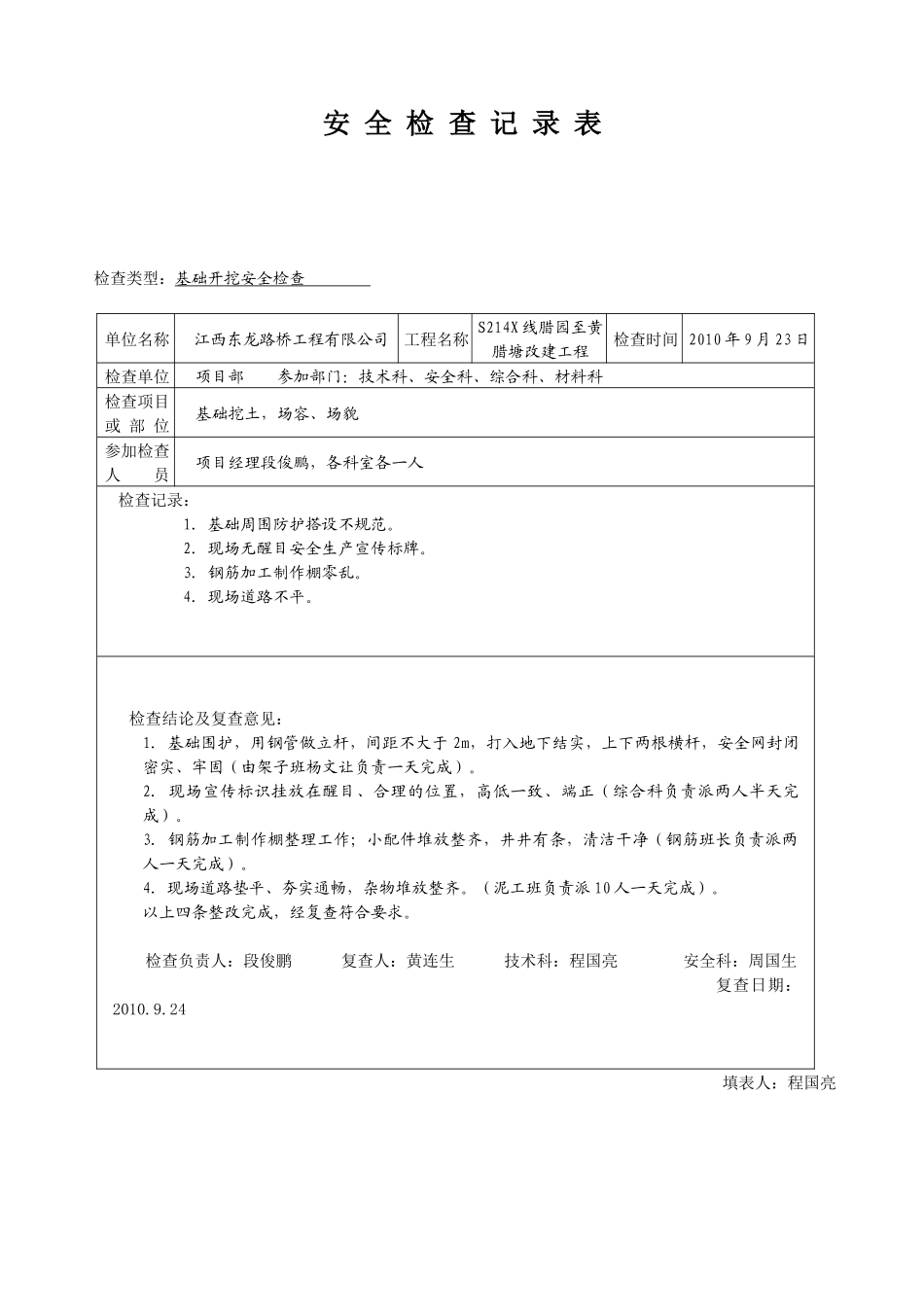

安全检查记录表检查类型:基础开挖安全检查单位名称江西东龙路桥工程有限公司工程名称S214X线腊园至黄腊塘改建工程检查时间2010年9月23日检查单位项目部参加部门:技术科、安全科、综合科、材料科检查项目或部位基础挖土,场容、场貌参加检查人员项目经理段俊鹏,各科室各一人检查记录:1
基础周围防护搭设不规范
现场无醒目安全生产宣传标牌
钢筋加工制作棚零乱
现场道路不平
检查结论及复查意见:1
基础围护,用钢管做立杆,间距不大于2m,打入地下结实,上下两根横杆,安全网封闭密实、牢固(由架子班杨文让负责一天完成)
现场宣传标识挂放在醒目、合理的位置,高低一致、端正(综合科负责派两人半天完成)
钢筋加工制作棚整理工作;小配件堆放整齐,井井有条,清洁干净(钢筋班长负责派两人一天完成)
现场道路垫平、夯实通畅,杂物堆放整齐
(泥工班负责派10人一天完成)
以上四条整改完成,经复查符合要求
检查负责人:段俊鹏复查人:黄连生技术科:程国亮安全科:周国生复查日期:2010

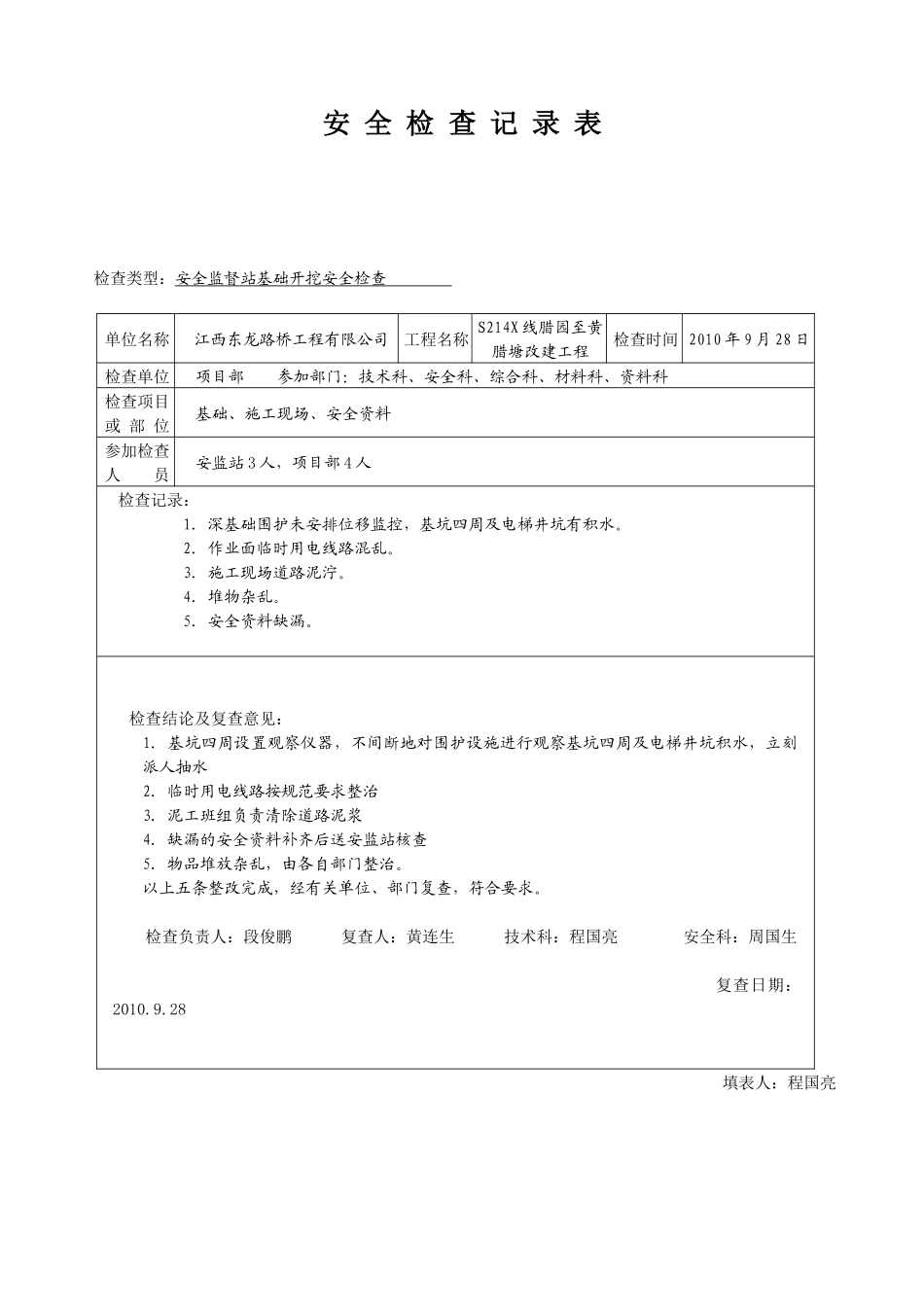

24填表人:程国亮安全检查记录表检查类型:安全监督站基础开挖安全检查单位名称江西东龙路桥工程有限公司工程名称S214X线腊园至黄腊塘改建工程检查时间2010年9月28日检查单位项目部参加部门:技术科、安全科、综合科、材料科、资料科检查项目或部位基础、施工现场、安全资料参加检查人员安监站3人,项目部4人检查记录:1
深基础围护未安排位移监控,基坑四周及电梯井坑有积水
作业面临时用电线路混乱
施工现场道路泥泞
安全资料缺漏
检查结论及复查意见:1
基坑四周设置观察仪器,不间断地对围护设施进行观察基坑四周及电梯井坑积水,立刻派人抽水2
临时用电线路按规范要求整治3
泥工班组负责清除道路泥浆4
缺漏的安全资料补齐后送安监站核查5
物品堆放杂乱,由各自部门整治
以上五条整改完成,经
