临时用电整改方案一、主进电箱内无总开关
(隔离开关)建议
更换成一级电柜内设总开1只,分开5只
二、所有出线到分箱的电缆电线,设按照筑工地临时用电规范tn—c—s制式
(三相五线制)布线
所有的固定电箱和设备,没有安装重复接地
建议:加设总pe线,重复接地线
三、部分二级箱内的电器设备布置不规范
四、电箱外没有明显的标志和名称,负责人的姓名,电话,电箱内设配电系统图
五、有电危险的标志牌没挂在明显位置
第二篇:施工现场临时用电整改方案施工现场临时用电整改方案根据施工现场用电规范,结合现场实际情况,特制定此方案,对施工现场临时用电进行整改措施如下:1、所用电箱根据相关要求,全部采用具有XX市建委备案的产品
2、3、4、5、所有线路都采取穿管架空
所有线路都采用三相五线制
所有机具都采用一箱一机一漏一闸
顶管配备一个一级配电箱,三个二级配电箱,各个工作井配备一个三级箱
6、f、g匝道配备一个一级配电箱,二个二级配电箱,钢筋加工场配备四个三级配电箱,两个移动三级配电箱
7、b匝道配备一个一级配电箱,一个二级配电箱,两个三级配电箱,一个移动三级配电箱
8、所有配电箱接地均采用tn-s重复接地方式
一级箱配备灭火器,加锁,配电箱钥匙由专职电工管理
专职电工:吴第1页共17页剑

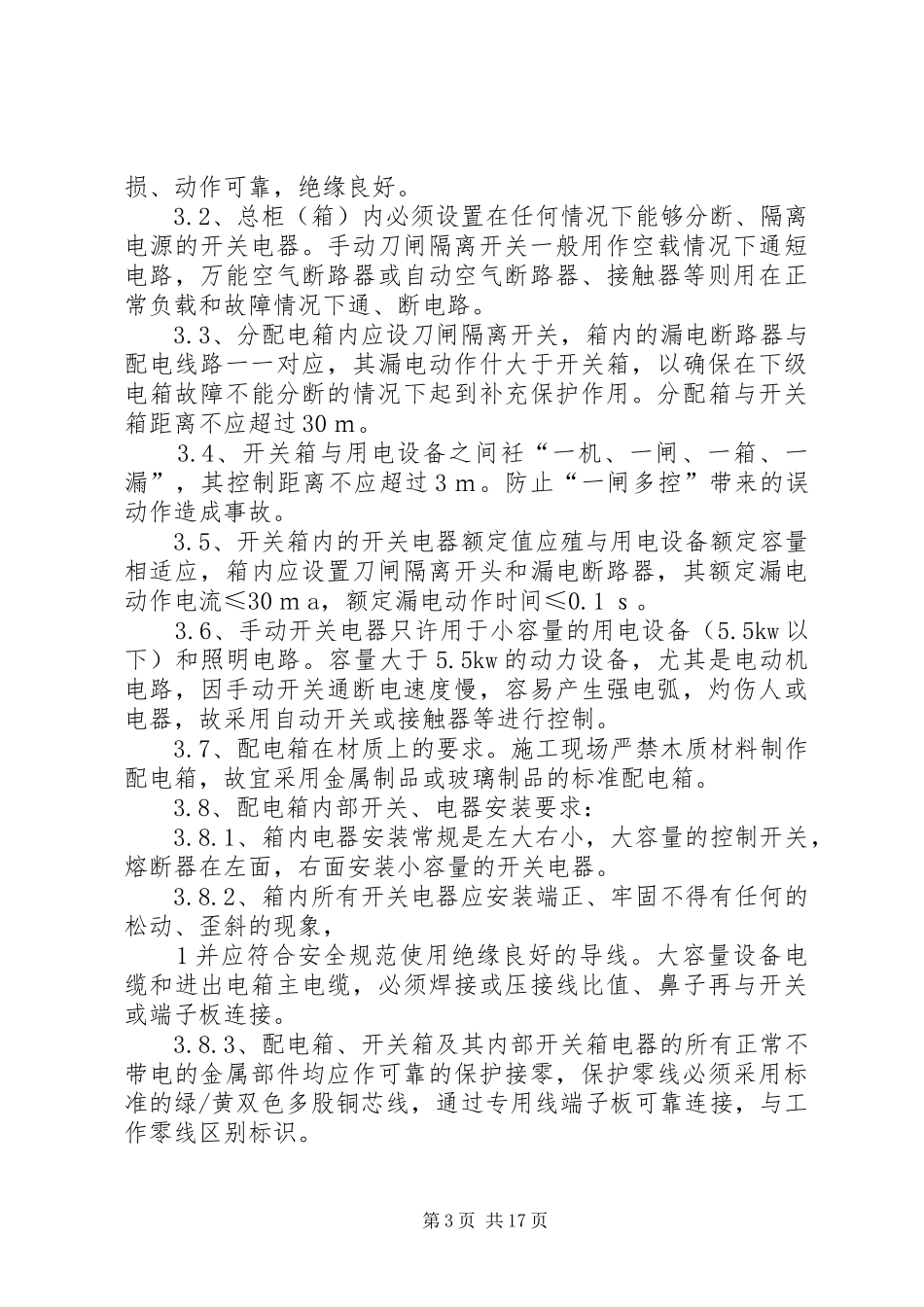

9、专职电工定期巡查线路是否有破皮、浸水等现象,配电箱门锁是否完好

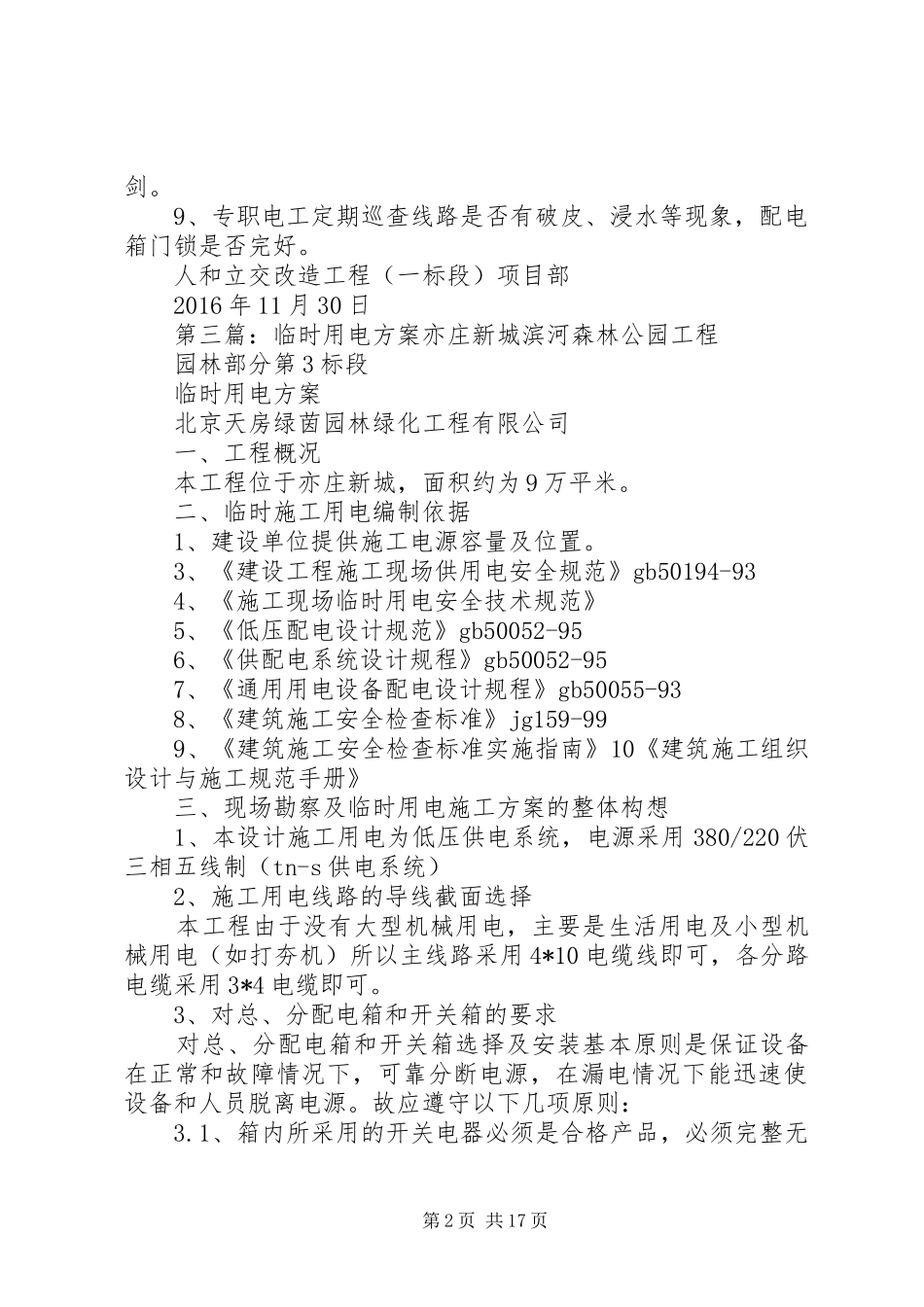

人和立交改造工程(一标段)项目部2016年11月30日第三篇:临时用电方案亦庄新城滨河森林公园工程园林部分第3标段临时用电方案北京天房绿茵园林绿化工程有限公司一、工程概况本工程位于亦庄新城,面积约为9万平米
二、临时施工用电编制依据1、建设单位提供施工电源容量及位置
3、《建设工程施工现场供用电安全规范》gb50194-934、《施工现场临时用电安全技术规范》5、《低压配电设计规范》gb50052-956、
