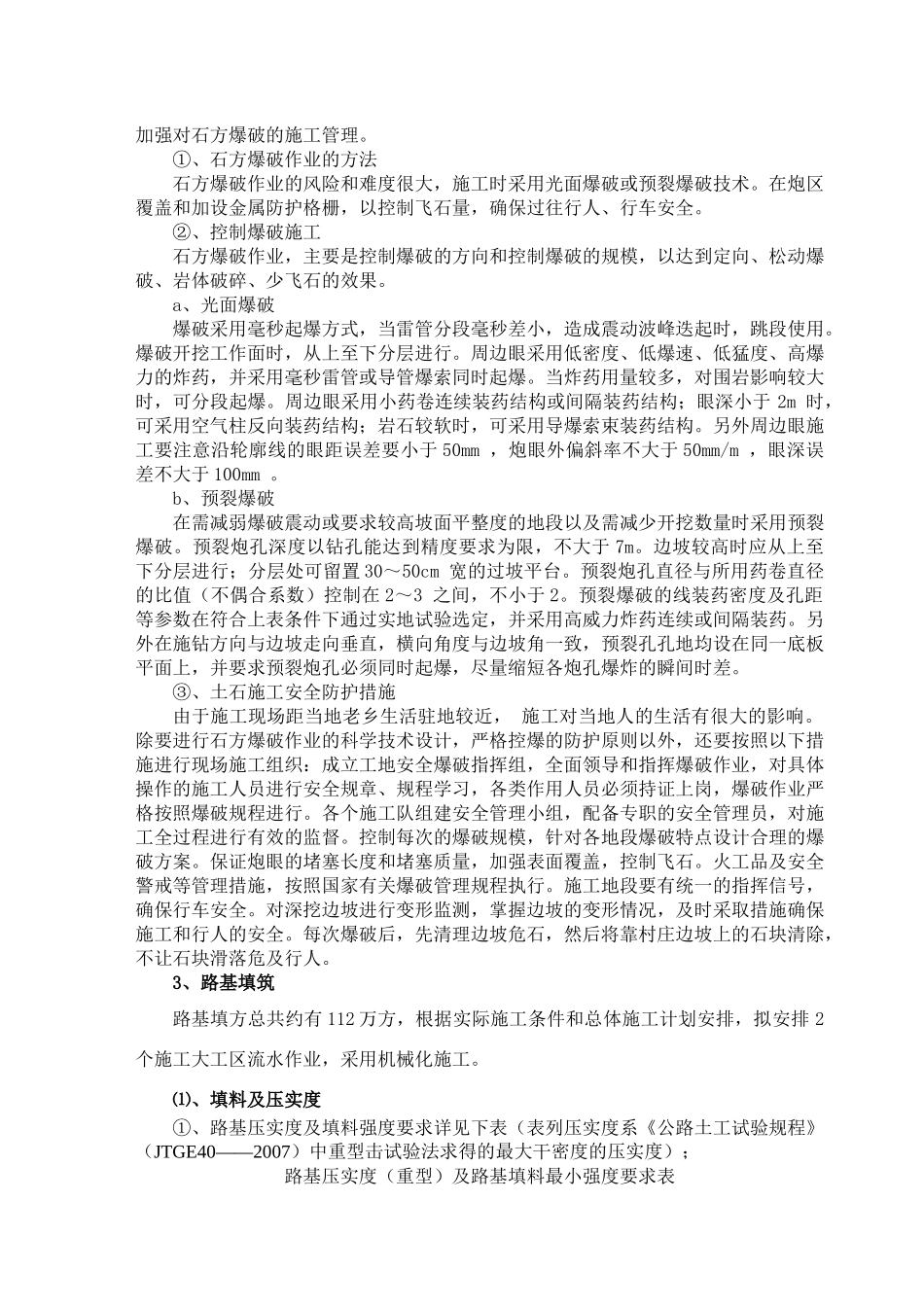

二、主要项目的施工方案、施工方法A、路基工程㈠、路基土石方工程1、施工准备⑴、填筑路基前,先挖好临时排水沟,临时排水沟不小于50cm×80cm,并保持畅通
先进行开沟、拦截、引排地表水,疏干和晾洒,降低地下水位后,再进行清表、碾压,原地面压实度达到设计要求后方可进行路基填筑(特殊情况允许先填筑第一层透水性材料压实后,再开挖检测原地面压实度)
对于富水路段,路基将采取碎石盲沟、换填透水性材料等措施进行处治,确保路基强度
⑵、清除的表土不能用于路基填筑,将结合附近地形进行集中堆放,以便用于边坡、中央分隔带等部位绿化防护

⑶、路基填筑前对原地面土质进行碾压夯实,其压实度应符合设计规范要求;并对坡度1:5以上地基表层进行开挖台阶处理
⑷、试验路段:路基施工前,在监理工程师批准的路段修筑长度不小于100m的试验路段,以确定不同材料在不同的压实机械下的松铺厚度、碾压遍数、工序及组合方式、最佳含水量等
试验结果经驻地监理工程师批准、报指挥部工程处备案后方可进行大面积路基填筑
⑸、路基填筑施工前,应按填方施工段(一般的零填挖至下一个零填挖桩号为一施工段)编制填方施工计划图(以纵断面结合横断面编制分层控制标高、总层数、拟填筑段落层次划分等)
2、路基土石方开挖本合同段路基开挖主要为开挖土石方和挖除非适用材料
土石方开挖约67
3万方,由2个路基大工区分别实施
开挖拟爆破和机械化施工,分几个作业面多点开展作业
⑴、土方的开挖①土方的开挖采用推土机堆集,挖掘机、装载机配合自卸汽车运输为主进行施工
在较高的边坡,施工机械无法到位进行土方开挖作业时,利用人工进行刷坡
②土方开挖前,做好堑顶截排水,保持开挖区排水畅通
③土方开挖顺序按图纸要求自上而下进行,杜绝乱挖或超挖
施工过程中严禁爆破法或掏洞取土
⑵、石方的开挖对于软石和强风化岩石,能用机械开挖的均采用机械开挖,也可人工开挖
不能使用机械或人工开
