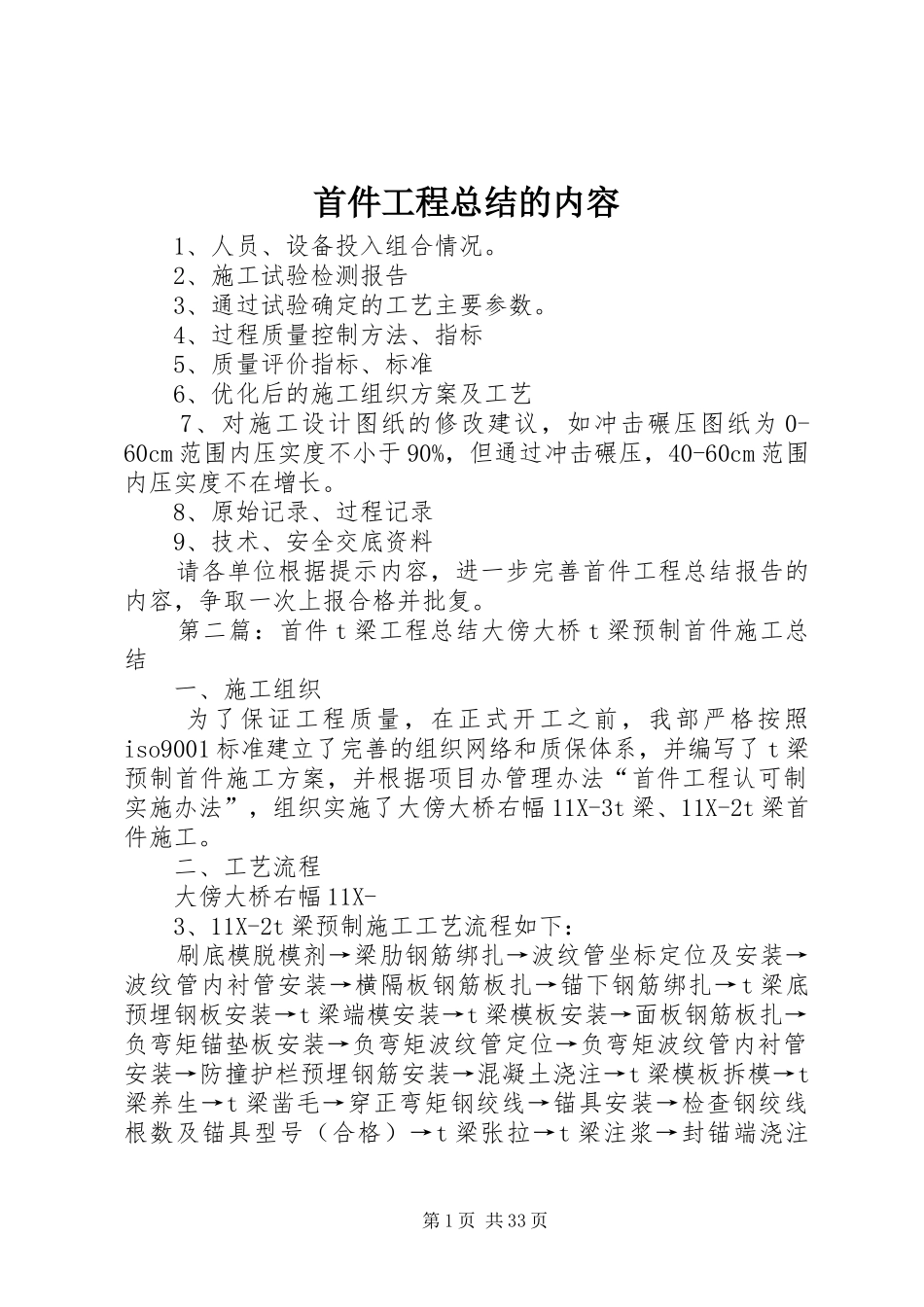

首件工程总结的内容1、人员、设备投入组合情况
2、施工试验检测报告3、通过试验确定的工艺主要参数
4、过程质量控制方法、指标5、质量评价指标、标准6、优化后的施工组织方案及工艺7、对施工设计图纸的修改建议,如冲击碾压图纸为0-60cm范围内压实度不小于90%,但通过冲击碾压,40-60cm范围内压实度不在增长
8、原始记录、过程记录9、技术、安全交底资料请各单位根据提示内容,进一步完善首件工程总结报告的内容,争取一次上报合格并批复
第二篇:首件t梁工程总结大傍大桥t梁预制首件施工总结一、施工组织为了保证工程质量,在正式开工之前,我部严格按照iso9001标准建立了完善的组织网络和质保体系,并编写了t梁预制首件施工方案,并根据项目办管理办法“首件工程认可制实施办法”,组织实施了大傍大桥右幅11X-3t梁、11X-2t梁首件施工
二、工艺流程大傍大桥右幅11X-3、11X-2t梁预制施工工艺流程如下:刷底模脱模剂→梁肋钢筋绑扎→波纹管坐标定位及安装→波纹管内衬管安装→横隔板钢筋板扎→锚下钢筋绑扎→t梁底预埋钢板安装→t梁端模安装→t梁模板安装→面板钢筋板扎→负弯矩锚垫板安装→负弯矩波纹管定位→负弯矩波纹管内衬管安装→防撞护栏预埋钢筋安装→混凝土浇注→t梁模板拆模→t梁养生→t梁凿毛→穿正弯矩钢绞线→锚具安装→检查钢绞线根数及锚具型号(合格)→t梁张拉→t梁注浆→封锚端浇注第1页共33页→t梁成品检测、验收→t梁出坑

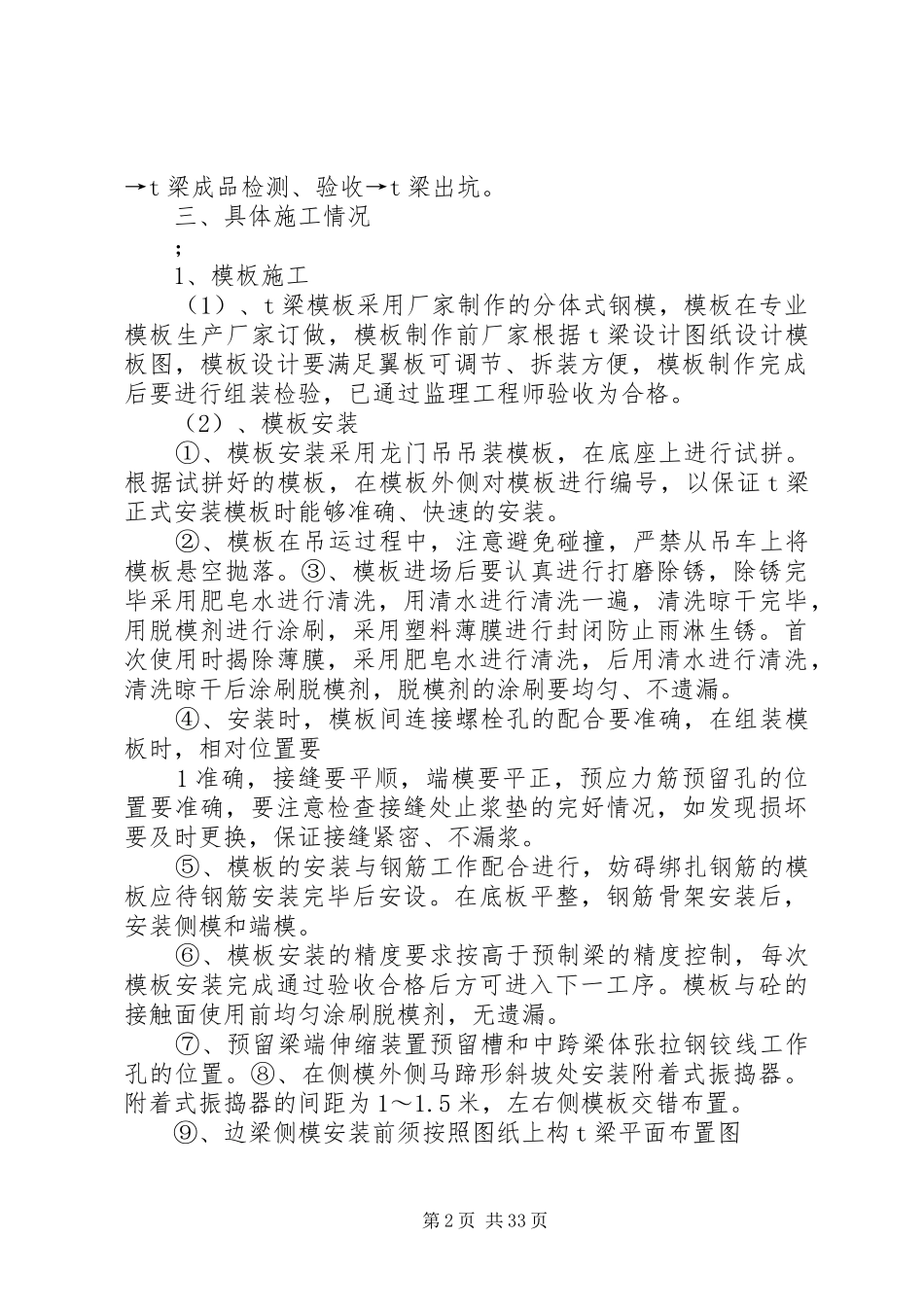

三、具体施工情况;1、模板施工(1)、t梁模板采用厂家制作的分体式钢模,模板在专业模板生产厂家订做,模板制作前厂家根据t梁设计图纸设计模板图,模板设计要满足翼板可调节、拆装方便,模板制作完成后要进行组装检验,已通过监理工程师验收为合格
(2)、模板安装①、模板安装采用龙门吊吊装模板,在底座上进行试拼
根据试拼好的模板,在模板外侧对模板进行编号,以保证t梁正式安装模板
