电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

调水局职工的个人工作总结范文VIP免费

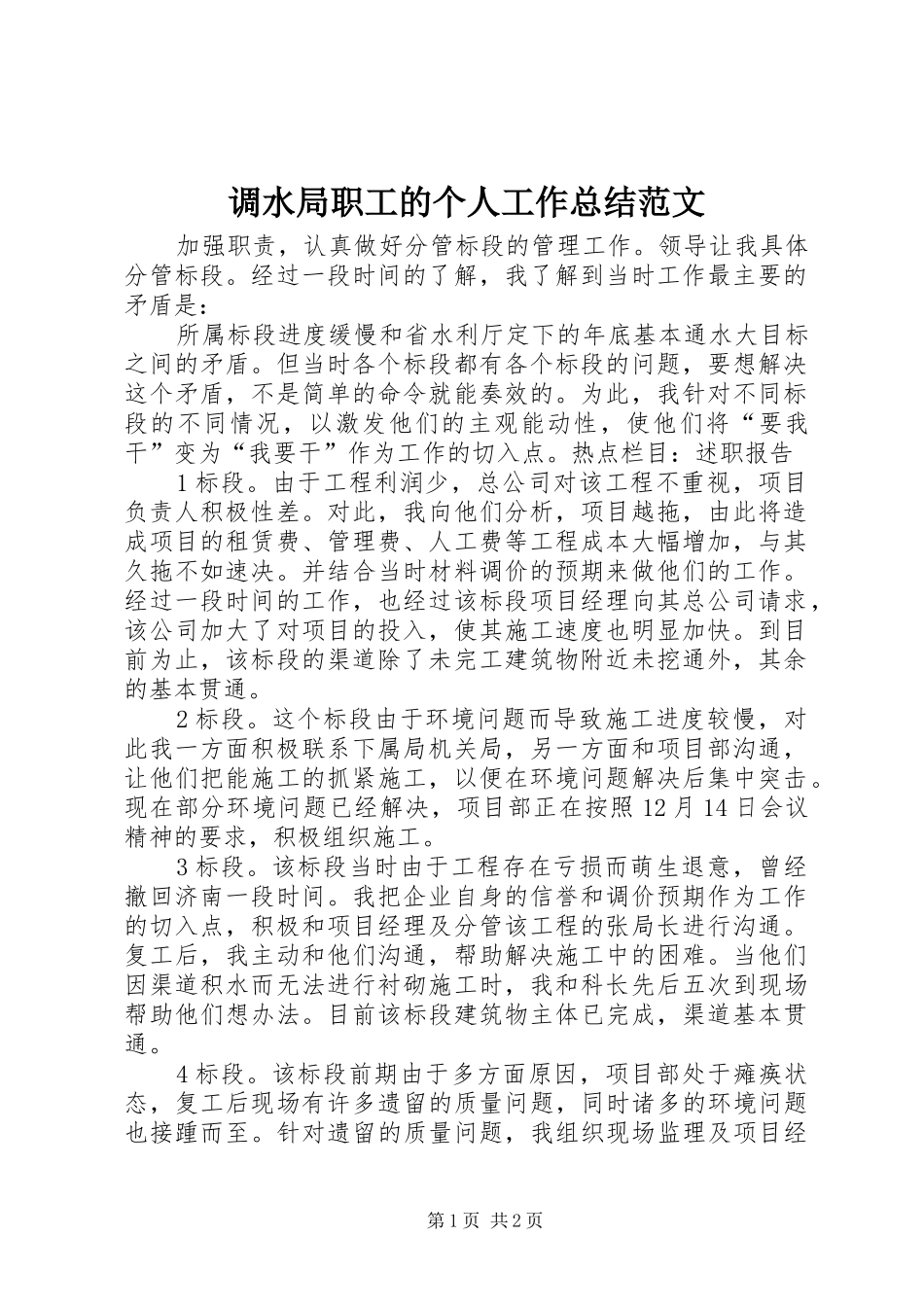

调水局职工的个人工作总结范文_第1页
1/2

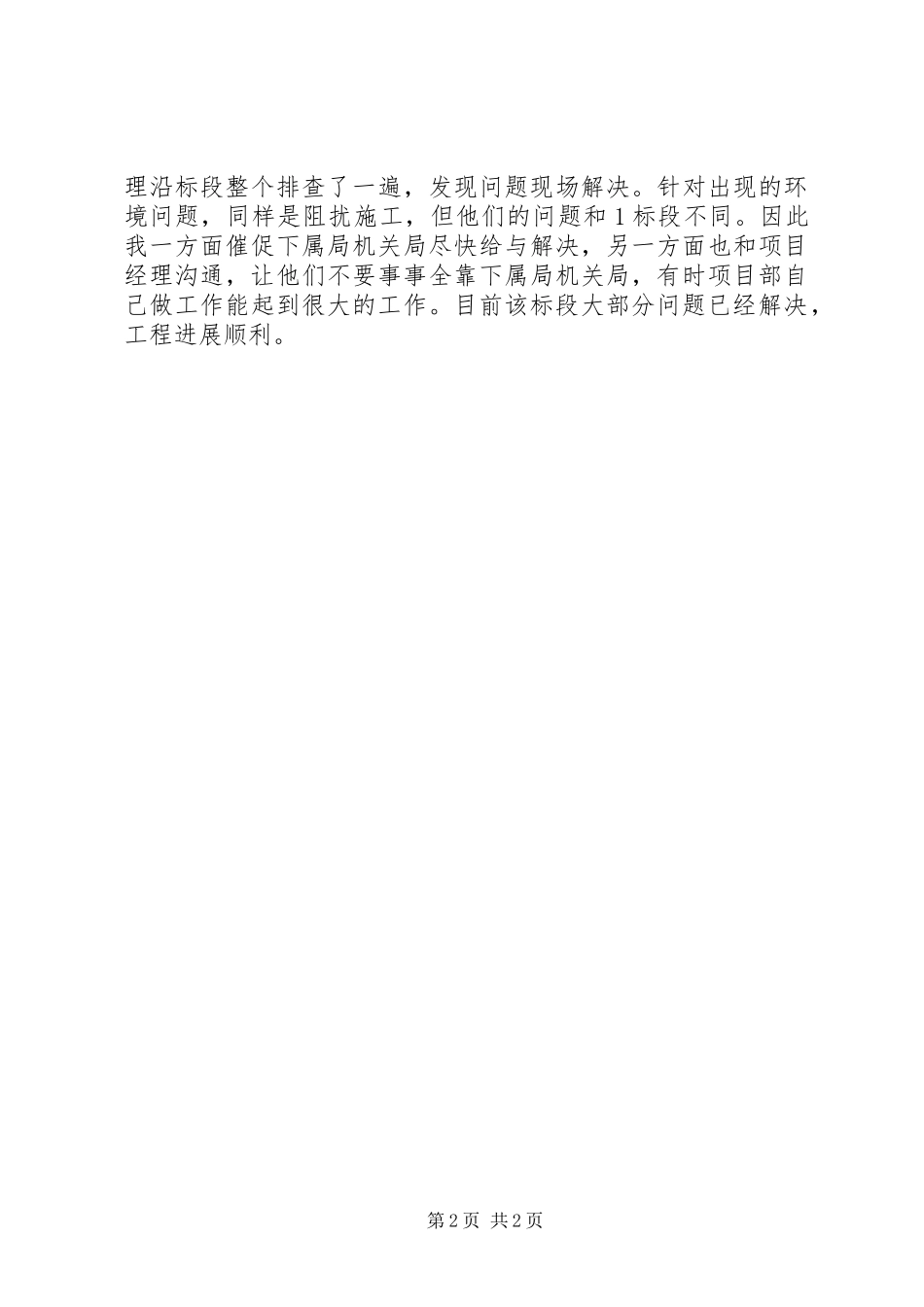

调水局职工的个人工作总结范文_第2页
2/2
调水局职工的个人工作总结范文加强职责,认真做好分管标段的管理工作。领导让我具体分管标段。经过一段时间的了解,我了解到当时工作最主要的矛盾是:所属标段进度缓慢和省水利厅定下的年底基本通水大目标之间的矛盾。但当时各个标段都有各个标段的问题,要想解决这个矛盾,不是简单的命令就能奏效的。为此,我针对不同标段的不同情况,以激发他们的主观能动性,使他们将“要我干”变为“我要干”作为工作的切入点。热点栏目:述职报告1标段。由于工程利润少,总公司对该工程不重视,项目负责人积极性差。对此,我向他们分析,项目越拖,由此将造成项目的租赁费、管理费、人工费等工程成本大幅增加,与其久拖不如速决。并结合当时材料调价的预期来做他们的工作。经过一段时间的工作,也经过该标段项目经理向其总公司请求,该公司加大了对项目的投入,使其施工速度也明显加快。到目前为止,该标段的渠道除了未完工建筑物附近未挖通外,其余的基本贯通。2标段。这个标段由于环境问题而导致施工进度较慢,对此我一方面积极联系下属局机关局,另一方面和项目部沟通,让他们把能施工的抓紧施工,以便在环境问题解决后集中突击。现在部分环境问题已经解决,项目部正在按照12月14日会议精神的要求,积极组织施工。3标段。该标段当时由于工程存在亏损而萌生退意,曾经撤回济南一段时间。我把企业自身的信誉和调价预期作为工作的切入点,积极和项目经理及分管该工程的张局长进行沟通。复工后,我主动和他们沟通,帮助解决施工中的困难。当他们因渠道积水而无法进行衬砌施工时,我和科长先后五次到现场帮助他们想办法。目前该标段建筑物主体已完成,渠道基本贯通。4标段。该标段前期由于多方面原因,项目部处于瘫痪状态,复工后现场有许多遗留的质量问题,同时诸多的环境问题也接踵而至。针对遗留的质量问题,我组织现场监理及项目经第1页共2页理沿标段整个排查了一遍,发现问题现场解决。针对出现的环境问题,同样是阻扰施工,但他们的问题和1标段不同。因此我一方面催促下属局机关局尽快给与解决,另一方面也和项目经理沟通,让他们不要事事全靠下属局机关局,有时项目部自己做工作能起到很大的工作。目前该标段大部分问题已经解决,工程进展顺利。第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

调水局职工的个人工作总结范文

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
