工程现场签证管理作业指引编制日期审核日期批准日期流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人1

目的为了加强现场签证管理,规范工作流程,有效地控制成本,提高现场签证的结算效率
适用范围公司所有工程的现场签证管理工作
术语和定义3
现场签证:现场签证是指对施工管理中发生的零星事件的确认,例如:因设计变更引起的拆除、地下障碍的清除迁移、现场简易通道的搭建、临时用工等
现场签证的主要类型:3
因设计变更导致已施工的部位需要拆除
施工过程中出现的未包含在合同中的各种技术措施
在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项
发包单位在标段范围内的各项零星工程
需实测工程量的工作项目
红线外施工道路的修补(红线内的施工道路修补宜在合同中包干)
工程及采购管理部4
负责对现场签证的立项及审批流程
负责跟踪、核实现场签证的实施情况
工程及采购管理部经理负责审核现场签证内容
成本管理部4
负责现场签证费用估算审核
成本管理部经理负责2-5万元以上的现场签证的审核
负责现场签证的结算审核
公司总经理层4
分管副总经理负责批准金额大于5万元以上的现场签证

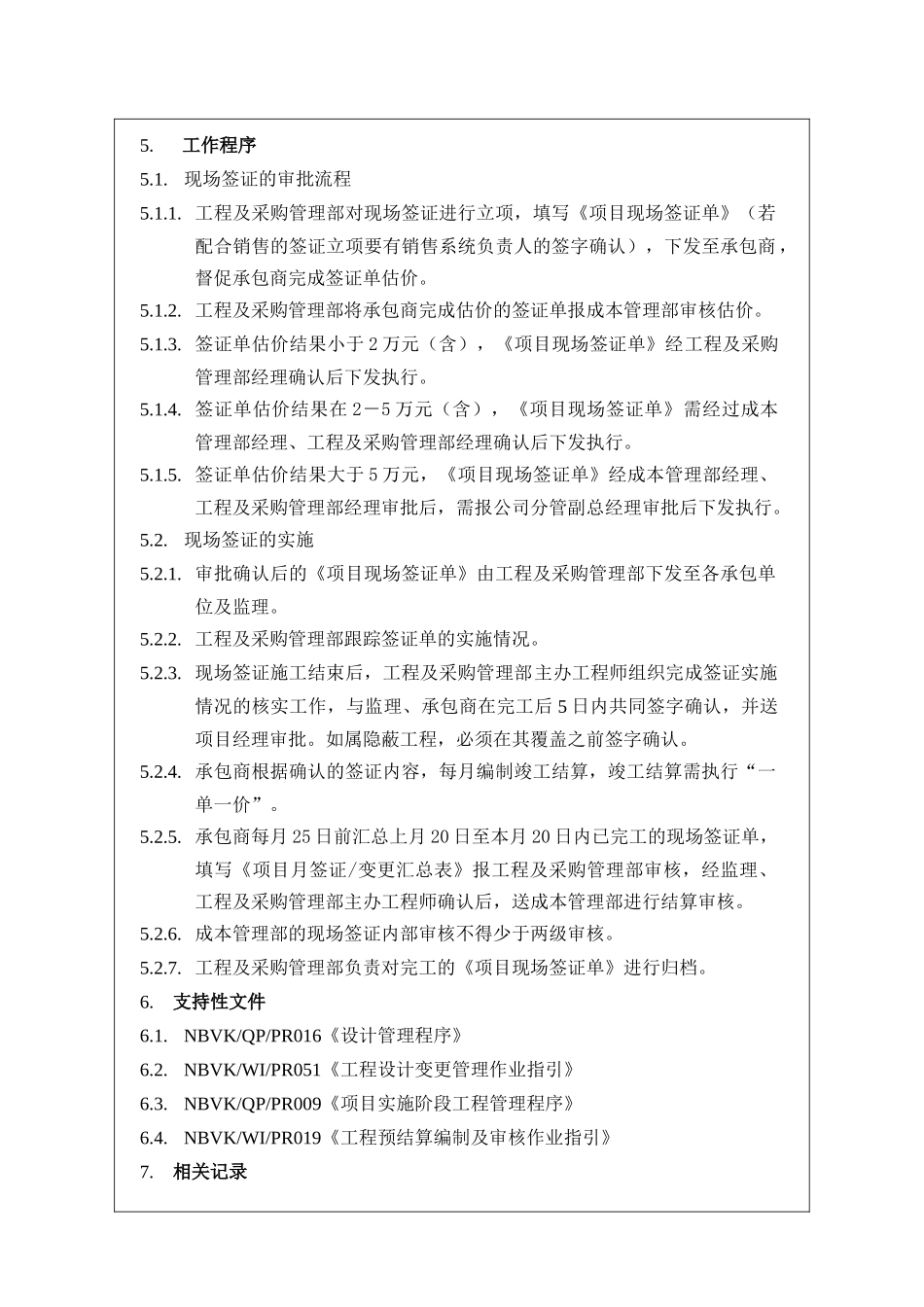

现场签证的审批流程5
工程及采购管理部对现场签证进行立项,填写《项目现场签证单》(若配合销售的签证立项要有销售系统负责人的签字确认),下发至承包商,督促承包商完成签证单估价
工程及采购管理部将承包商完成估价的签证单报成本管理部审核估价
签证单估价结果小于2万元
