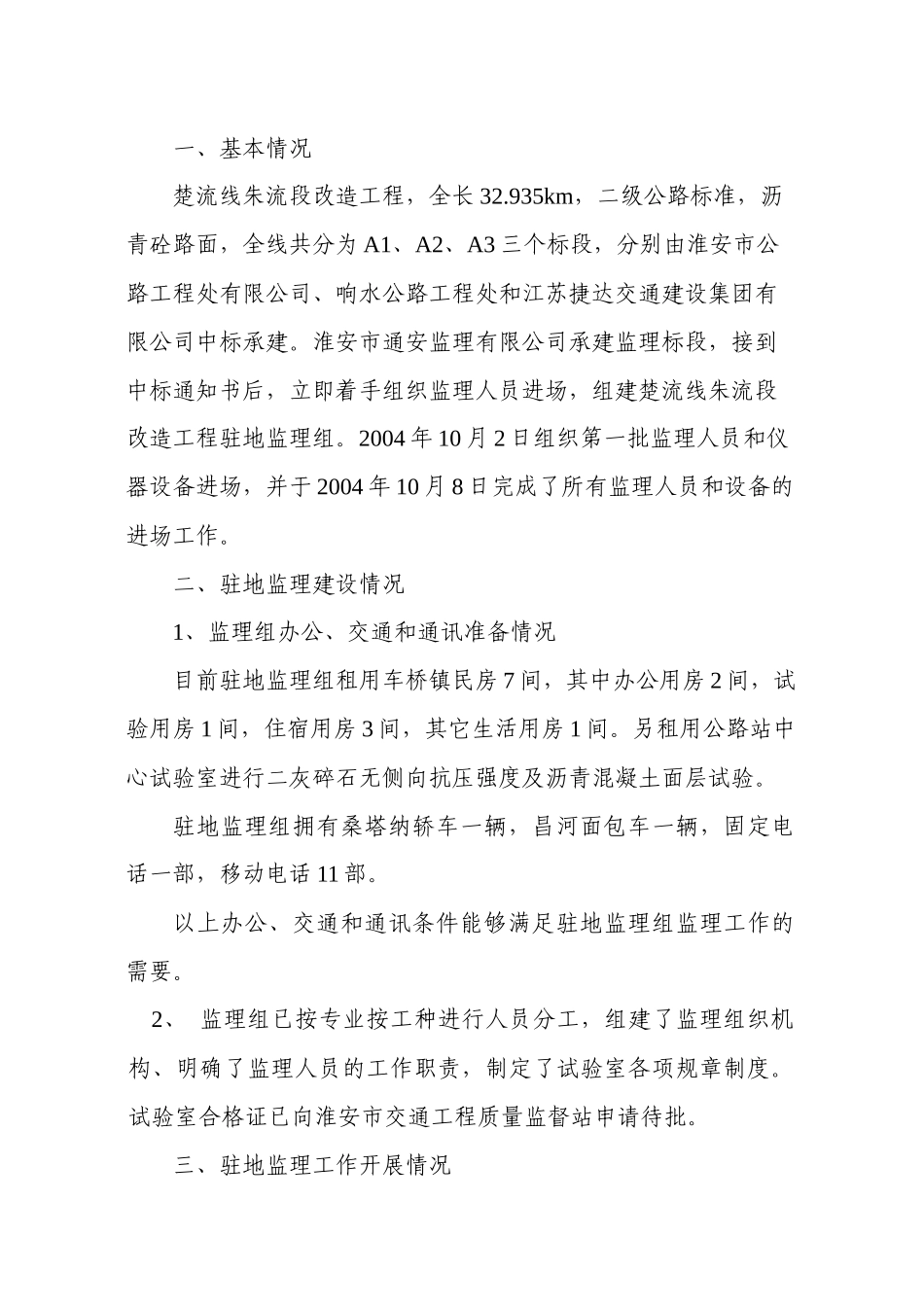

楚流线朱流段改造工程(第一次工地例会)监理汇报材料楚流线朱流段改造工程驻地监理组二00四年十月十日一、基本情况楚流线朱流段改造工程,全长32
935km,二级公路标准,沥青砼路面,全线共分为A1、A2、A3三个标段,分别由淮安市公路工程处有限公司、响水公路工程处和江苏捷达交通建设集团有限公司中标承建
淮安市通安监理有限公司承建监理标段,接到中标通知书后,立即着手组织监理人员进场,组建楚流线朱流段改造工程驻地监理组
2004年10月2日组织第一批监理人员和仪器设备进场,并于2004年10月8日完成了所有监理人员和设备的进场工作
二、驻地监理建设情况1、监理组办公、交通和通讯准备情况目前驻地监理组租用车桥镇民房7间,其中办公用房2间,试验用房1间,住宿用房3间,其它生活用房1间
另租用公路站中心试验室进行二灰碎石无侧向抗压强度及沥青混凝土面层试验
驻地监理组拥有桑塔纳轿车一辆,昌河面包车一辆,固定电话一部,移动电话11部
以上办公、交通和通讯条件能够满足驻地监理组监理工作的需要
2、监理组已按专业按工种进行人员分工,组建了监理组织机构、明确了监理人员的工作职责,制定了试验室各项规章制度
试验室合格证已向淮安市交通工程质量监督站申请待批

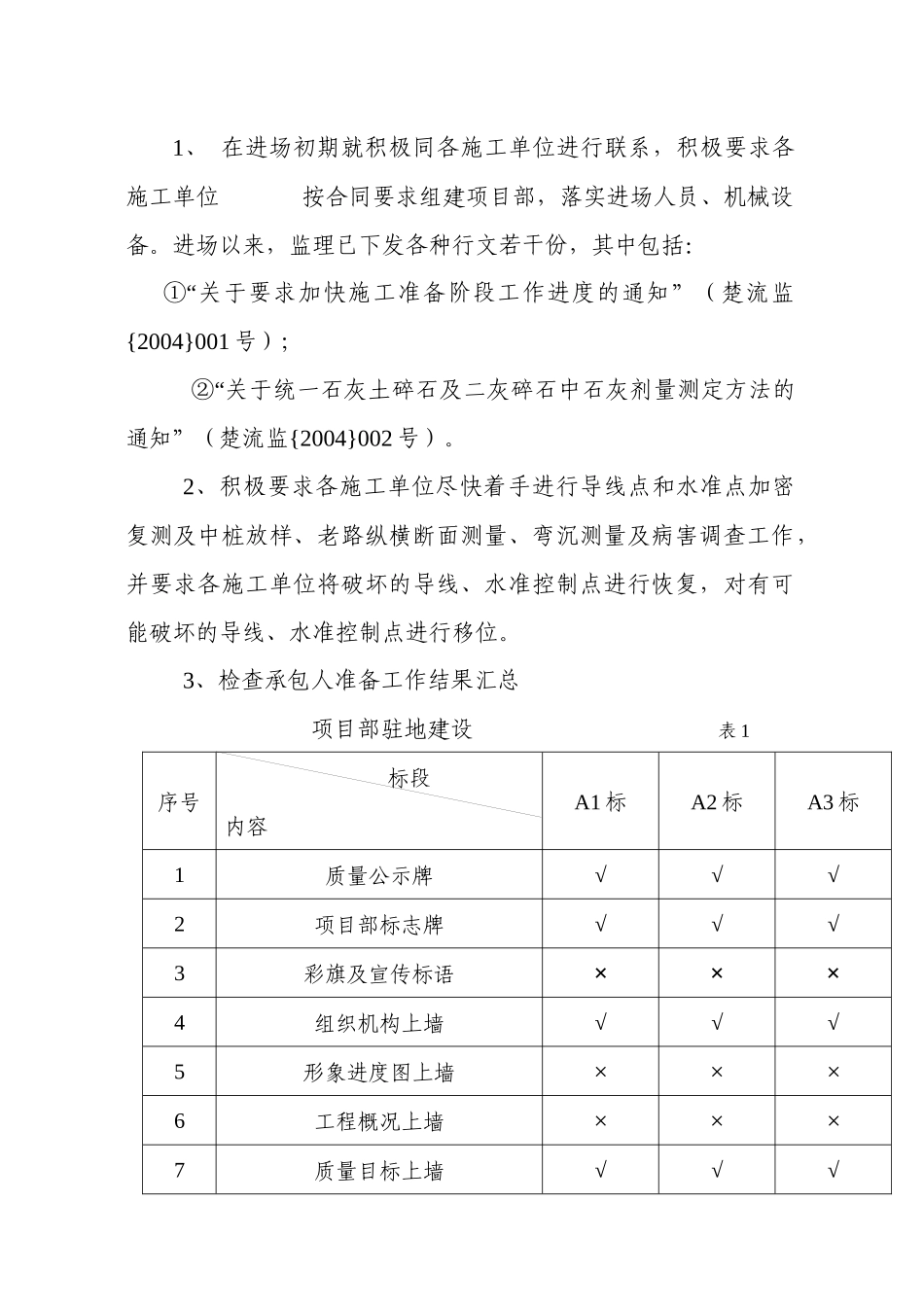

三、驻地监理工作开展情况1、在进场初期就积极同各施工单位进行联系,积极要求各施工单位按合同要求组建项目部,落实进场人员、机械设备
进场以来,监理已下发各种行文若干份,其中包括:“①关于要求加快施工准备阶段工作进度的通知”(楚流监{2004}001号);“②关于统一石灰土碎石及二灰碎石中石灰剂量测定方法的通知”(楚流监{2004}002号)
2、积极要求各施工单位尽快着手进行导线点和水准点加密复测及中桩放样、老路纵横断面测量、弯沉测量及病害调查工作,并要求各施工单位将破坏的导线、水准控制点进行恢复,对有可能破坏的导线、水准控制点进行移位
