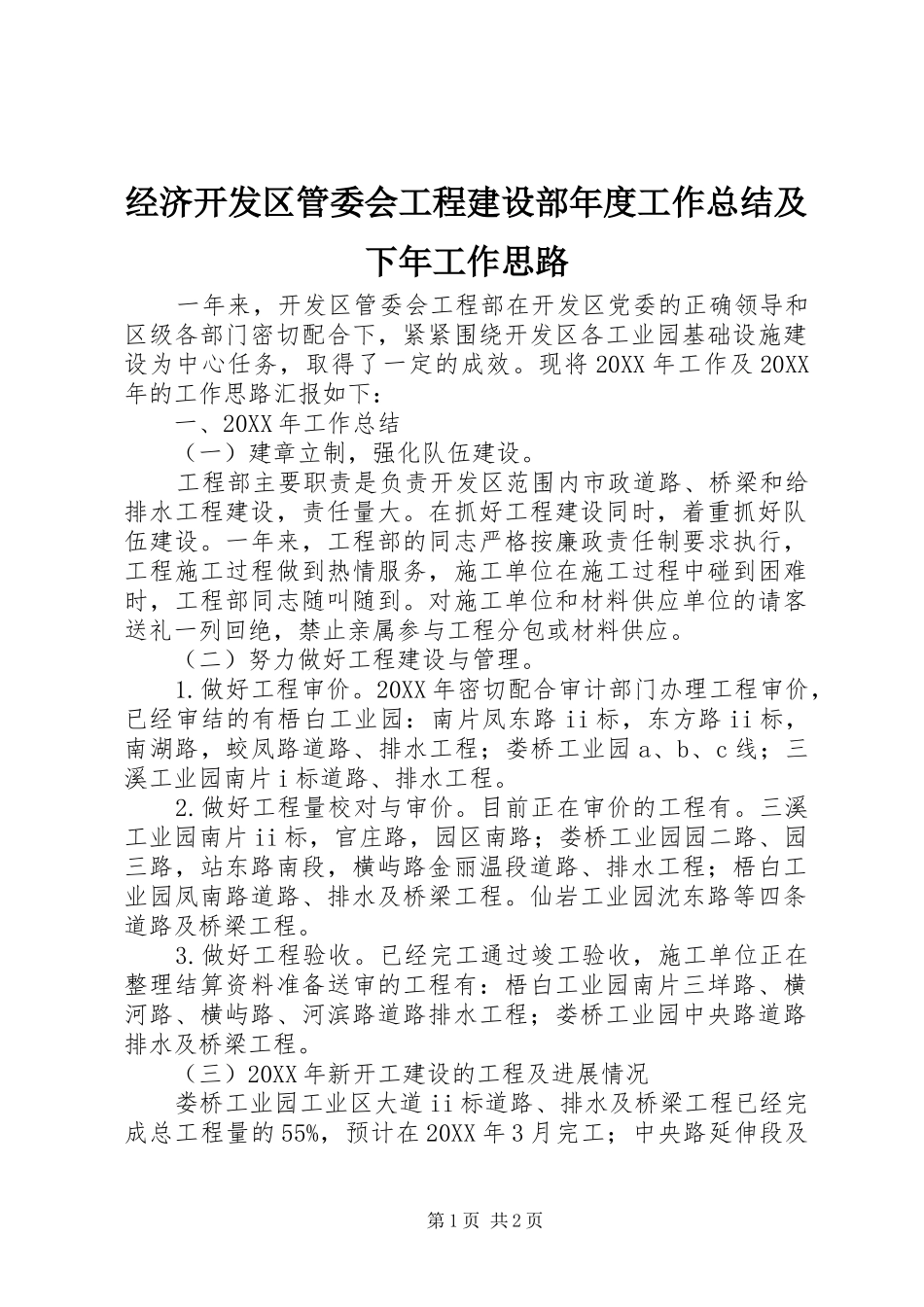

经济开发区管委会工程建设部年度工作总结及下年工作思路一年来,开发区管委会工程部在开发区党委的正确领导和区级各部门密切配合下,紧紧围绕开发区各工业园基础设施建设为中心任务,取得了一定的成效
现将20XX年工作及20XX年的工作思路汇报如下:一、20XX年工作总结(一)建章立制,强化队伍建设
工程部主要职责是负责开发区范围内市政道路、桥梁和给排水工程建设,责任量大
在抓好工程建设同时,着重抓好队伍建设
一年来,工程部的同志严格按廉政责任制要求执行,工程施工过程做到热情服务,施工单位在施工过程中碰到困难时,工程部同志随叫随到
对施工单位和材料供应单位的请客送礼一列回绝,禁止亲属参与工程分包或材料供应
(二)努力做好工程建设与管理
做好工程审价
20XX年密切配合审计部门办理工程审价,已经审结的有梧白工业园:南片凤东路ii标,东方路ii标,南湖路,蛟凤路道路、排水工程;娄桥工业园a、b、c线;三溪工业园南片i标道路、排水工程
做好工程量校对与审价
目前正在审价的工程有
三溪工业园南片ii标,官庄路,园区南路;娄桥工业园园二路、园三路,站东路南段,横屿路金丽温段道路、排水工程;梧白工业园凤南路道路、排水及桥梁工程
仙岩工业园沈东路等四条道路及桥梁工程
做好工程验收
已经完工通过竣工验收,施工单位正在整理结算资料准备送审的工程有:梧白工业园南片三垟路、横河路、横屿路、河滨路道路排水工程;娄桥工业园中央路道路排水及桥梁工程
(三)20XX年新开工建设的工程及进展情况娄桥工业园工业区大道ii标道路、排水及桥梁工程已经完成总工程量的55%,预计在20XX年3月完工;中央路延伸段及第1页共2页7条区间道路已完成总工程量的45%,预计在20XX年2月完工
大西洋路已完成总工程量的70%,预计年内能完工
仙岩工业园区间道路8条已完成工程量45%,预计明年4月份完工

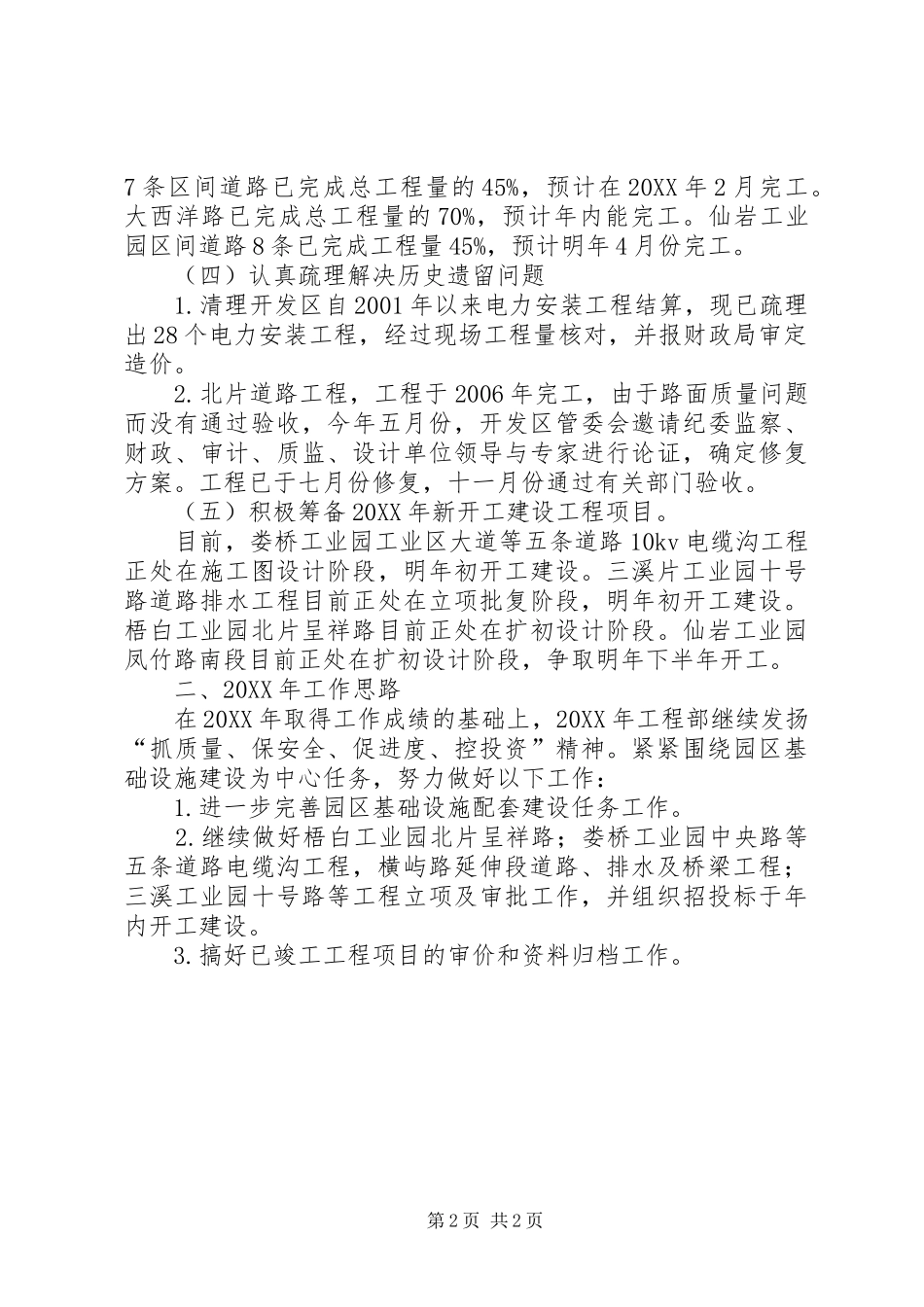

(四)认真疏理解决历
