屋面防水施工技术方案一、设计依据1
1《屋面防水工程质量验收规范》GB20207-20021
2《屋面工程技术规范》GB20207-19941
3建筑工程质量检验评定标准1
4工程所用材料:3mm+3mm厚SBS弹性体改性沥青防水卷材
二、施工安排2
1我公司拥有各种专业施工队伍,可满足本工程防水施工,同时为加强各项管理,提高工程质量,有效降低工程成本,我公司在企业内外选择有施工经验并有较强施工组织能力,工作效率高,先进且有良好信誉的队伍作为专业施工队伍并签订专业施工责任合同
2根据开工日期和工程进度计划安排,劳动力需用量计划,组织劳动力进场,并对进场人员进行入场教育

三、施工准备3
1现场准备3
1邀请召开甲方,监理单位和其他有关单位参加的现场协调会,明确各方面要求及相互责任范围,确定施工期间协调方法;3
2熟悉了解现场情况及周围环境情况,落实现场布置及材料运输堆放方案
3清除现场的障碍物
2技术准备3
1在接到施工图纸后,组织有关人员认真审图,在自审和预审的基础上,尽快组织技术交底
2组织召开施工与运营配合专题会,分析研究后,明确具体施工时间,施工方法及要求3
3及时编制各种材料计划,提前进行加工定货
4备齐工程技术资料软件,各种实验设备和计量设备资料齐备,检验合格

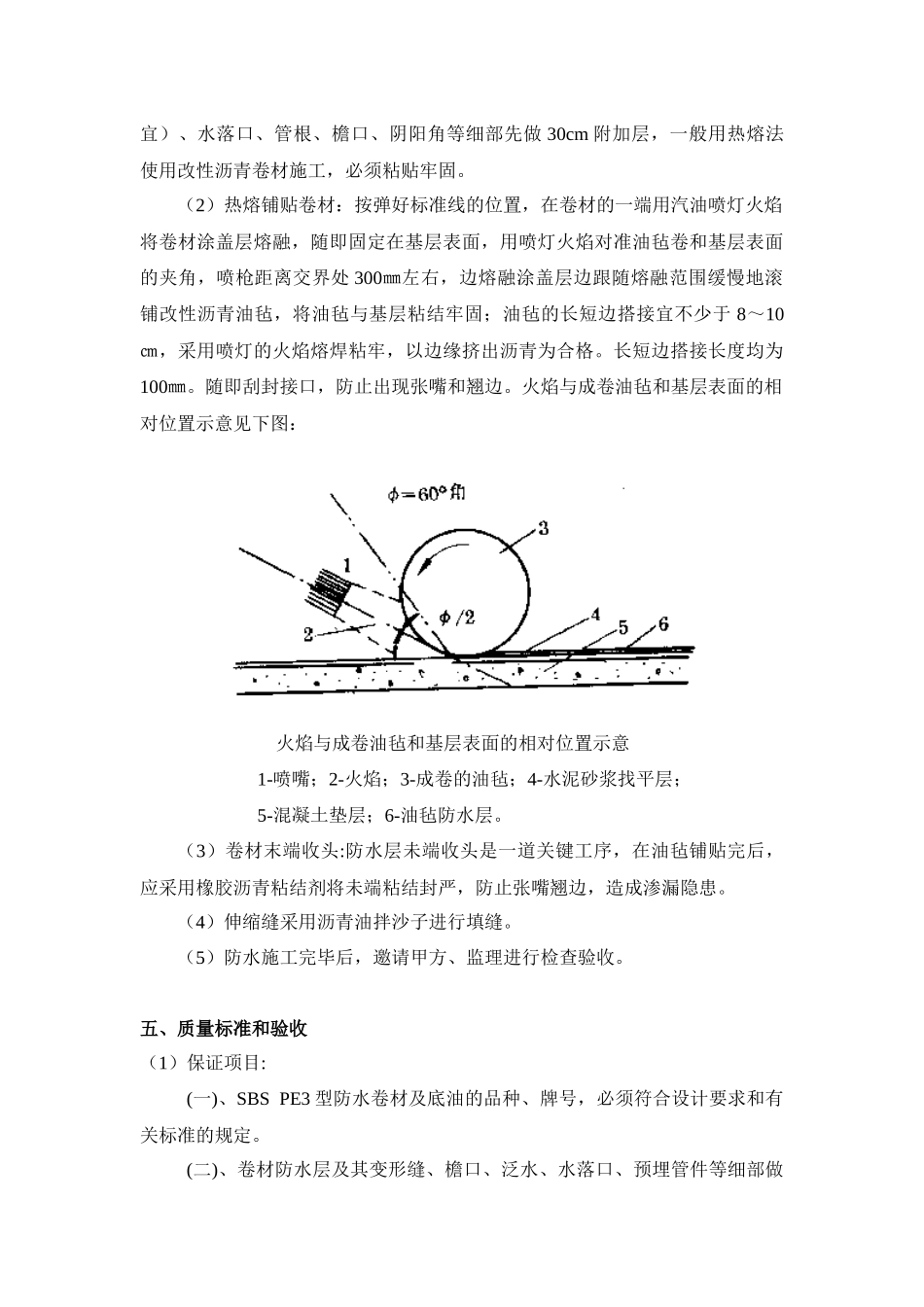

在接到甲方通知达到做防水条件后,我公司按实际面积备料进场,料到工地后由本项目人陪监理进行现场抽样(抽样长度为1
2平方米<五千平方米抽检一次),由甲方送检测部门复试,检测结果与我公司提供的检测报告相符合后检测合格后进行现场施工
3物资准备对各种材料的进场时间,在具备防水施工前七天,甲方通知,我公司备料进场,料到工地后邀请甲方和监理进行现场抽检,(5000m2抽检一次)从所备材料中划出1
2平方米,送检测站复试
本工程均采用SBS改
