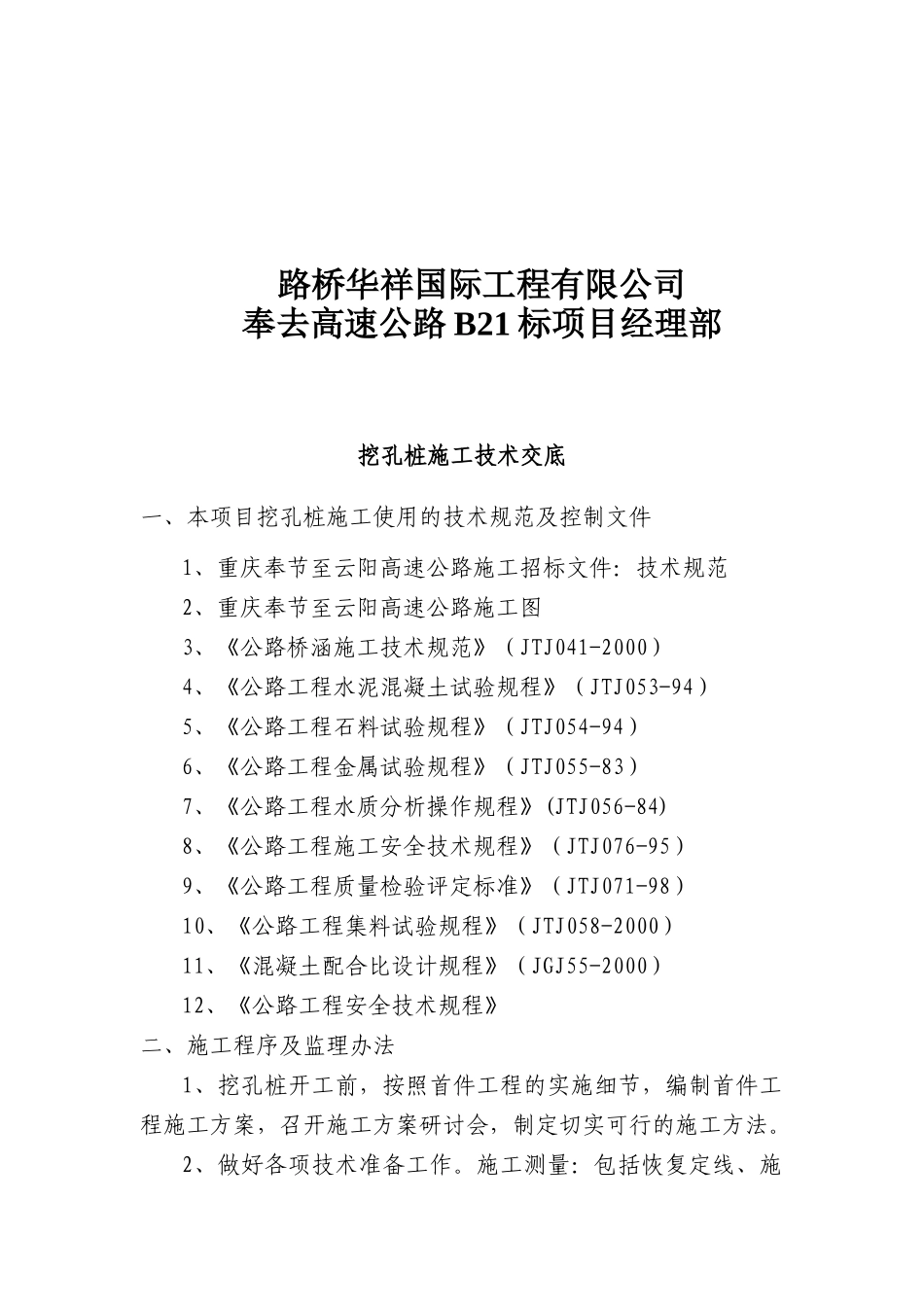

挖孔桩施工一级技术交底挖孔桩施工技术交底一、本项目挖孔桩施工使用的技术规范及控制文件1、重庆奉节至云阳高速公路施工招标文件:技术规范2、重庆奉节至云阳高速公路施工图3、《公路桥涵施工技术规范》(JTJ041-2000)4、《公路工程水泥混凝土试验规程》(JTJ053-94)5、《公路工程石料试验规程》(JTJ054-94)6、《公路工程金属试验规程》(JTJ055-83)7、《公路工程水质分析操作规程》(JTJ056-84)8、《公路工程施工安全技术规程》(JTJ076-95)9、《公路工程质量检验评定标准》(JTJ071-98)10、《公路工程集料试验规程》(JTJ058-2000)11、《混凝土配合比设计规程》(JGJ55-2000)12、《公路工程安全技术规程》二、施工程序及监理办法1、挖孔桩开工前,按照首件工程的实施细节,编制首件工程施工方案,召开施工方案研讨会,制定切实可行的施工方法
2、做好各项技术准备工作
施工测量:包括恢复定线、施路桥华祥国际工程有限公司奉去高速公路B21标项目经理部工测量放样,测量准备工作有监理的参与、签认
试验:包括钢筋、水泥、砂石料原材料检验报告、水质报告、外加剂的检验报告、混凝土配合比及各种工艺试验报告
3、编制完首件工程施工方案后及时报监理工程师审批,申请首件工程的施工
4、首件工程施工,首件工程施工前,检查施工人员、材料、机具到位情况,施工安全技术措施工是否到位,是否具备开工条件,在具备开工条件的情况下,严格按照首件工程的施工方案的方法进行施工
施工过程中,认真填写施工记录,每道工序完成先进行自检、互检、交接检,填写检查记录,报监理工程师检查
检验合格,进行下道工序施工
重复每道工序的程序,直至首件工程完工
5、首件工程施工完成后,对施工中存在的问题行总结,在施工方案、技术措施、安全措施、施工工艺、施工方法、材料、人员等方面进行改
