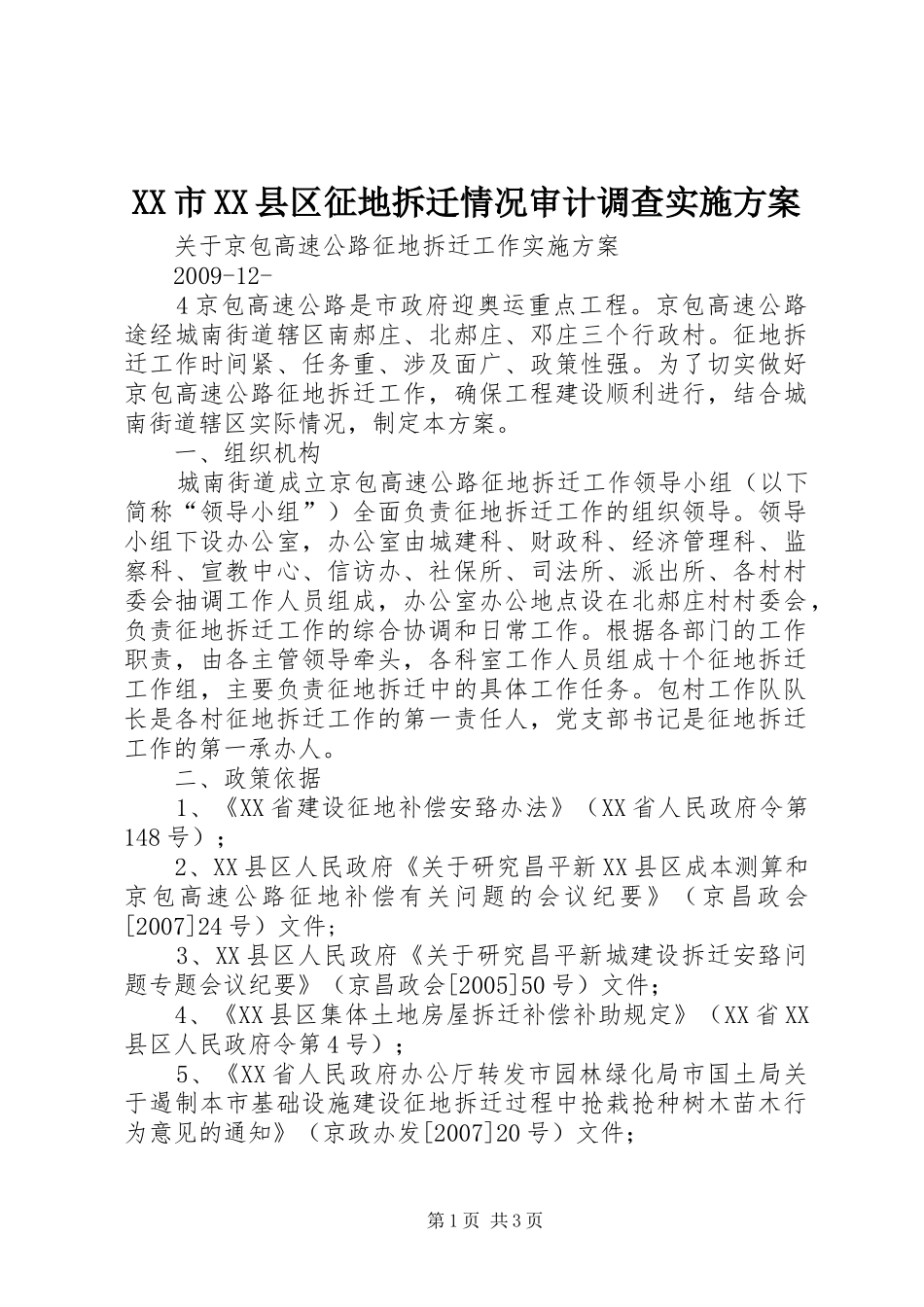

XX市XX县区征地拆迁情况审计调查实施方案关于京包高速公路征地拆迁工作实施方案2009-12-4京包高速公路是市政府迎奥运重点工程
京包高速公路途经城南街道辖区南郝庄、北郝庄、邓庄三个行政村
征地拆迁工作时间紧、任务重、涉及面广、政策性强
为了切实做好京包高速公路征地拆迁工作,确保工程建设顺利进行,结合城南街道辖区实际情况,制定本方案
一、组织机构城南街道成立京包高速公路征地拆迁工作领导小组(以下简称“领导小组”)全面负责征地拆迁工作的组织领导
领导小组下设办公室,办公室由城建科、财政科、经济管理科、监察科、宣教中心、信访办、社保所、司法所、派出所、各村村委会抽调工作人员组成,办公室办公地点设在北郝庄村村委会,负责征地拆迁工作的综合协调和日常工作
根据各部门的工作职责,由各主管领导牵头,各科室工作人员组成十个征地拆迁工作组,主要负责征地拆迁中的具体工作任务
包村工作队队长是各村征地拆迁工作的第一责任人,党支部书记是征地拆迁工作的第一承办人
二、政策依据1、《XX省建设征地补偿安臵办法》(XX省人民政府令第148号);2、XX县区人民政府《关于研究昌平新XX县区成本测算和京包高速公路征地补偿有关问题的会议纪要》(京昌政会[2007]24号)文件;3、XX县区人民政府《关于研究昌平新城建设拆迁安臵问题专题会议纪要》(京昌政会[2005]50号)文件;4、《XX县区集体土地房屋拆迁补偿补助规定》(XX省XX县区人民政府令第4号);5、《XX省人民政府办公厅转发市园林绿化局市国土局关于遏制本市基础设施建设征地拆迁过程中抢栽抢种树木苗木行为意见的通知》(京政办发[2007]20号)文件;第1页共3页6、《XX省集体土地房屋拆迁管理办法》(XX省人民政府令第124号)

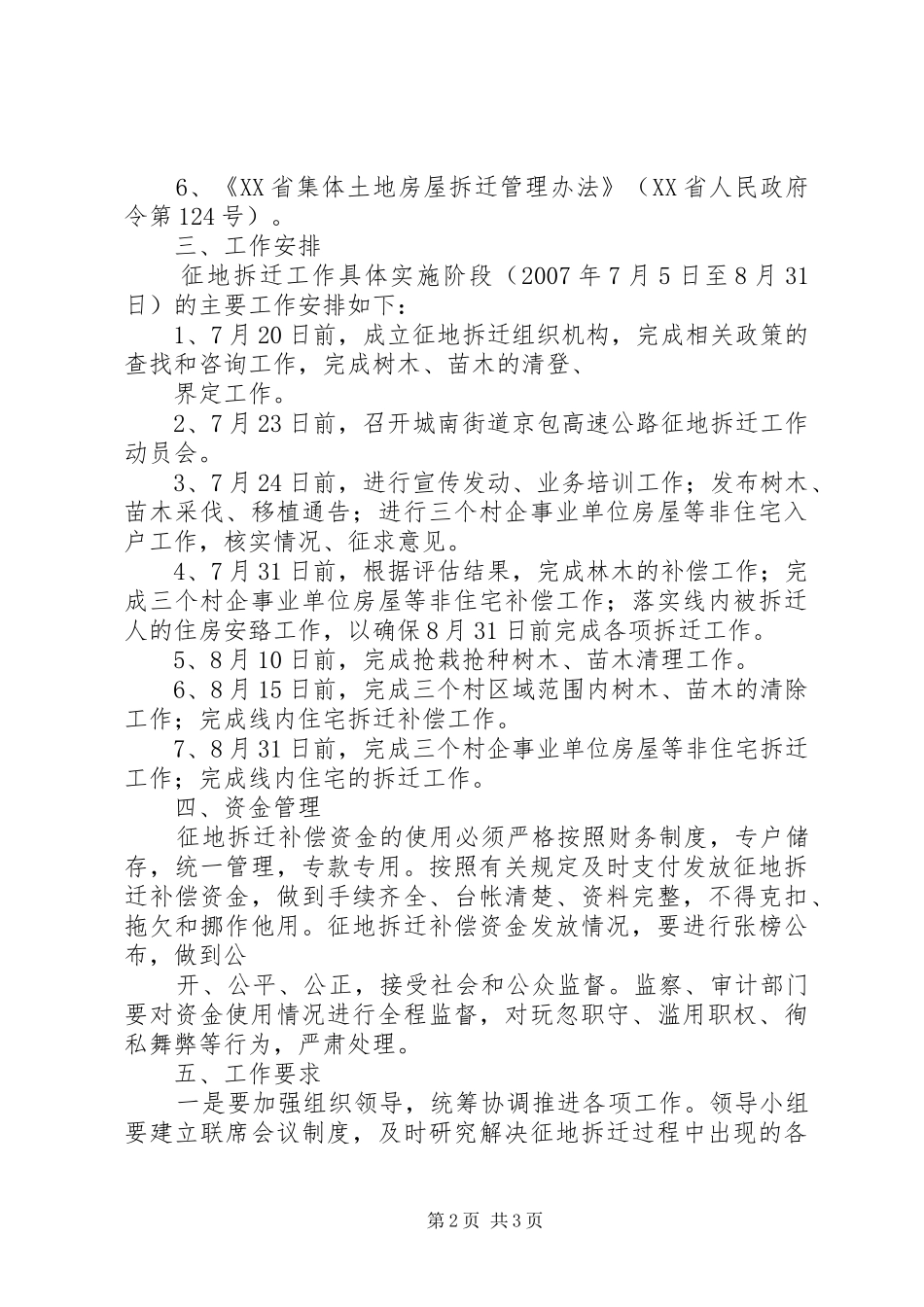

三、工作安排征地拆迁工作具体实施阶段(2007年7月5日至8月31日)的主要工作安排如下:1、7月20日前,成立征地拆
