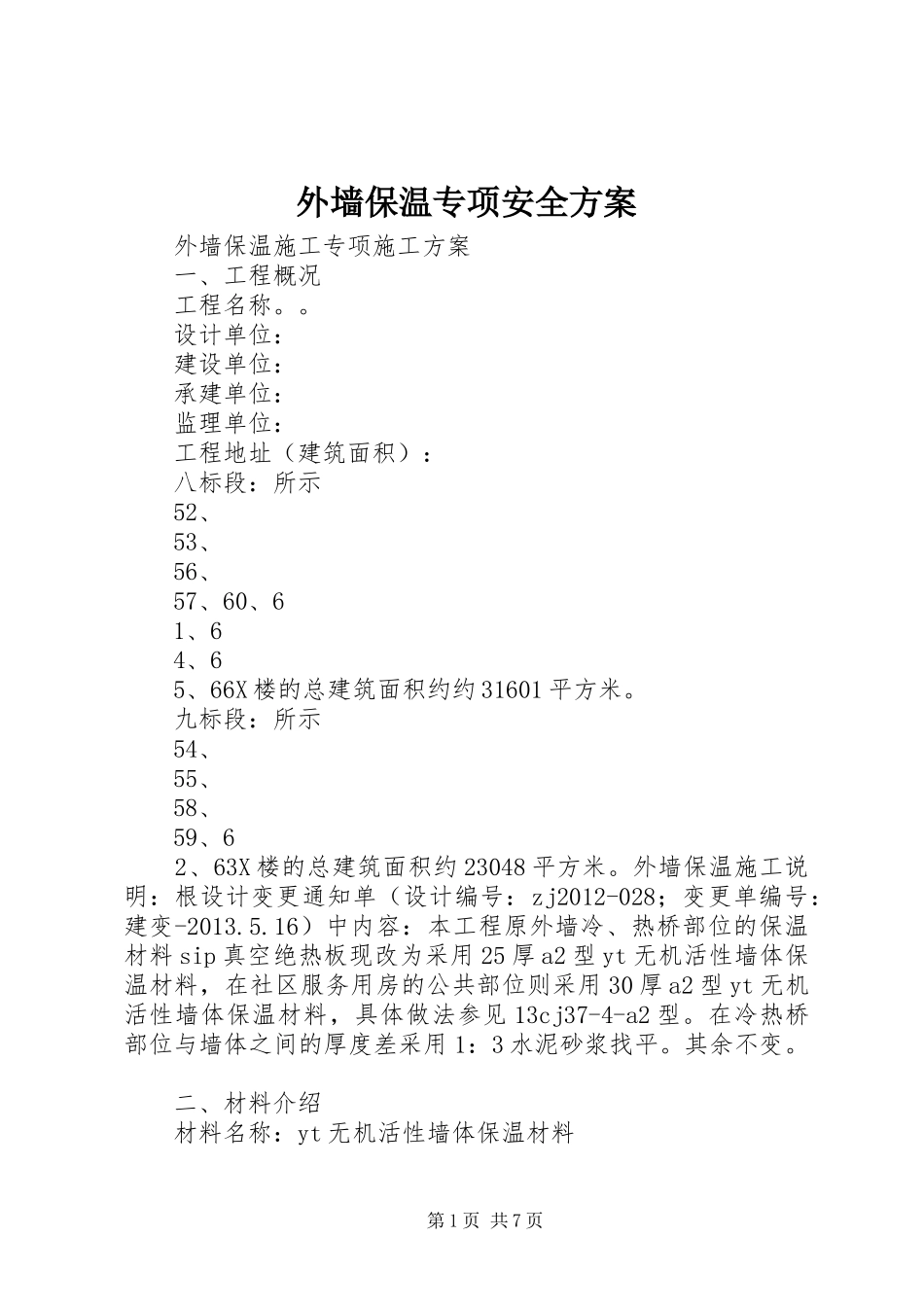

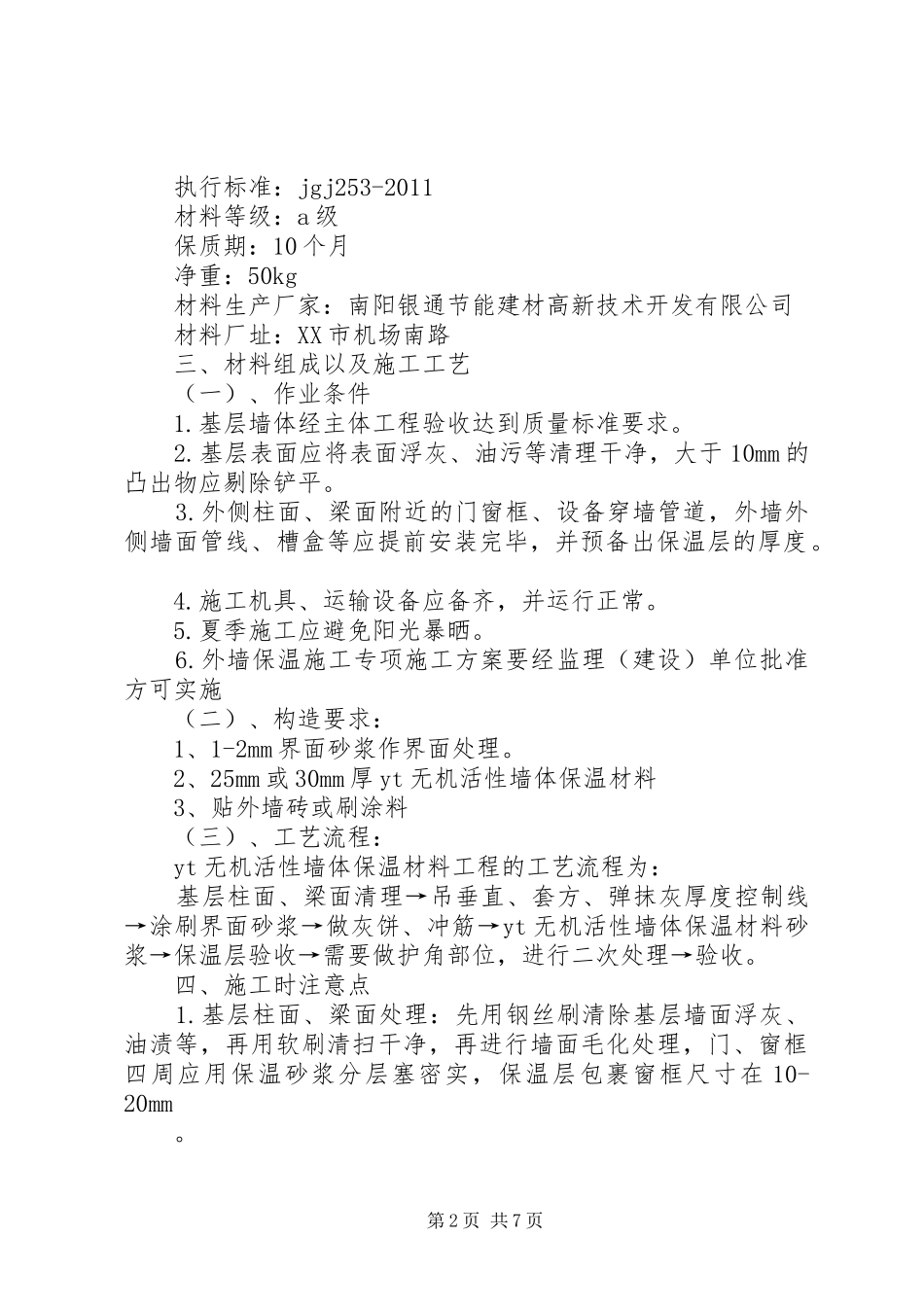

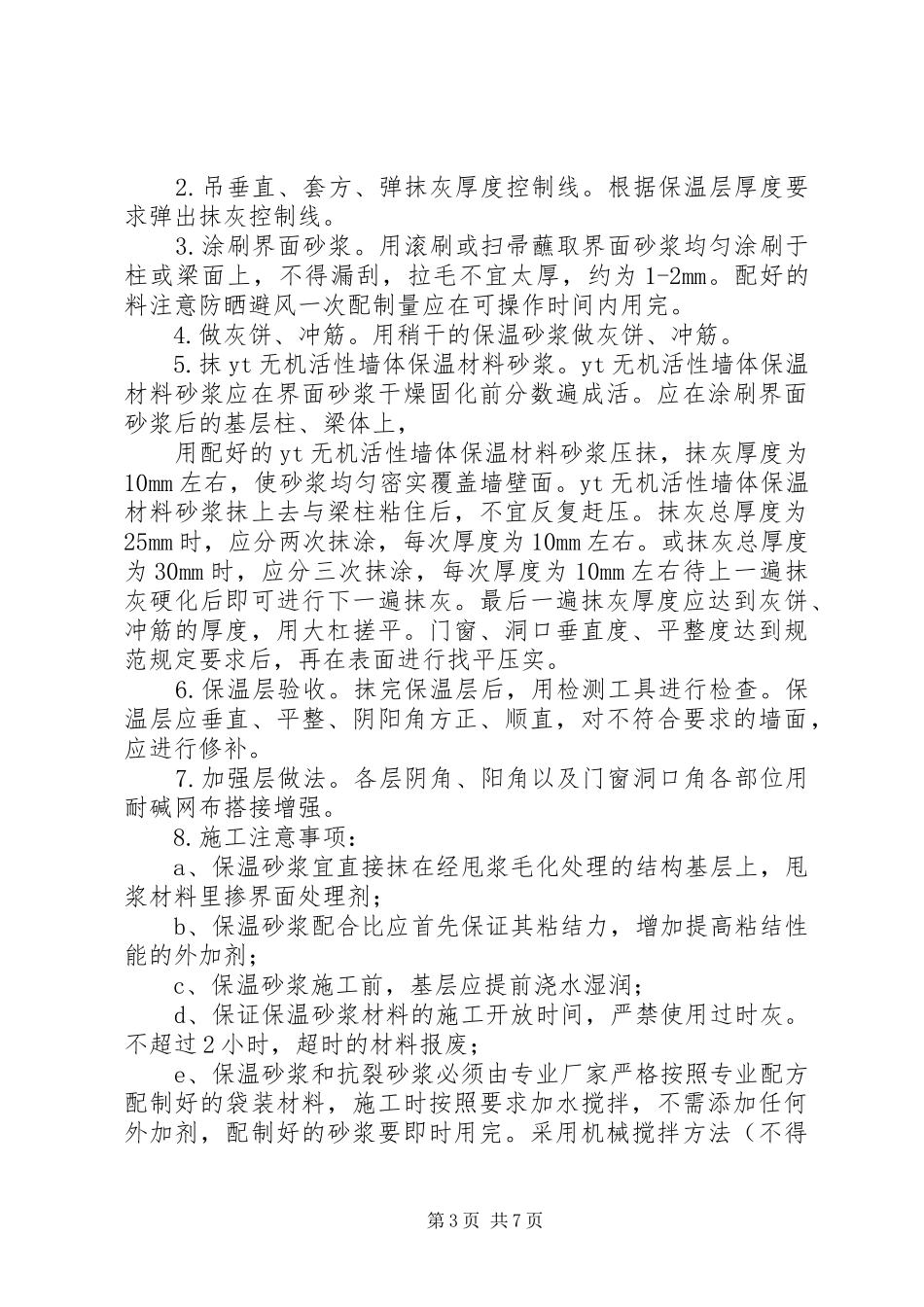

外墙保温专项安全方案外墙保温施工专项施工方案一、工程概况工程名称。。设计单位:建设单位:承建单位:监理单位:工程地址(建筑面积):八标段:所示52、53、56、57、60、61、64、65、66X楼的总建筑面积约约31601平方米。九标段:所示54、55、58、59、62、63X楼的总建筑面积约23048平方米。外墙保温施工说明:根设计变更通知单(设计编号:zj2012-028;变更单编号:建变-2013.5.16)中内容:本工程原外墙冷、热桥部位的保温材料sip真空绝热板现改为采用25厚a2型yt无机活性墙体保温材料,在社区服务用房的公共部位则采用30厚a2型yt无机活性墙体保温材料,具体做法参见13cj37-4-a2型。在冷热桥部位与墙体之间的厚度差采用1:3水泥砂浆找平。其余不变。二、材料介绍材料名称:yt无机活性墙体保温材料第1页共7页执行标准:jgj253-2011材料等级:a级保质期:10个月净重:50kg材料生产厂家:南阳银通节能建材高新技术开发有限公司材料厂址:XX市机场南路三、材料组成以及施工工艺(一)、作业条件1.基层墙体经主体工程验收达到质量标准要求。2.基层表面应将表面浮灰、油污等清理干净,大于10mm的凸出物应剔除铲平。3.外侧柱面、梁面附近的门窗框、设备穿墙管道,外墙外侧墙面管线、槽盒等应提前安装完毕,并预备出保温层的厚度。4.施工机具、运输设备应备齐,并运行正常。5.夏季施工应避免阳光暴晒。6.外墙保温施工专项施工方案要经监理(建设)单位批准方可实施(二)、构造要求:1、1-2mm界面砂浆作界面处理。2、25mm或30mm厚yt无机活性墙体保温材料3、贴外墙砖或刷涂料(三)、工艺流程:yt无机活性墙体保温材料工程的工艺流程为:基层柱面、梁面清理→吊垂直、套方、弹抹灰厚度控制线→涂刷界面砂浆→做灰饼、冲筋→yt无机活性墙体保温材料砂浆→保温层验收→需要做护角部位,进行二次处理→验收。四、施工时注意点1.基层柱面、梁面处理:先用钢丝刷清除基层墙面浮灰、油渍等,再用软刷清扫干净,再进行墙面毛化处理,门、窗框四周应用保温砂浆分层塞密实,保温层包裹窗框尺寸在10-20mm。第2页共7页2.吊垂直、套方、弹抹灰厚度控制线。根据保温层厚度要求弹出抹灰控制线。3.涂刷界面砂浆。用滚刷或扫帚蘸取界面砂浆均匀涂刷于柱或梁面上,不得漏刮,拉毛不宜太厚,约为1-2mm。配好的料注意防晒避风一次配制量应在可操作时间内用完。4.做灰饼、冲筋。用稍干的保温砂浆做灰饼、冲筋。5.抹yt无机活性墙体保温材料砂浆。yt无机活性墙体保温材料砂浆应在界面砂浆干燥固化前分数遍成活。应在涂刷界面砂浆后的基层柱、梁体上,用配好的yt无机活性墙体保温材料砂浆压抹,抹灰厚度为10mm左右,使砂浆均匀密实覆盖墙壁面。yt无机活性墙体保温材料砂浆抹上去与梁柱粘住后,不宜反复赶压。抹灰总厚度为25mm时,应分两次抹涂,每次厚度为10mm左右。或抹灰总厚度为30mm时,应分三次抹涂,每次厚度为10mm左右待上一遍抹灰硬化后即可进行下一遍抹灰。最后一遍抹灰厚度应达到灰饼、冲筋的厚度,用大杠搓平。门窗、洞口垂直度、平整度达到规范规定要求后,再在表面进行找平压实。6.保温层验收。抹完保温层后,用检测工具进行检查。保温层应垂直、平整、阴阳角方正、顺直,对不符合要求的墙面,应进行修补。7.加强层做法。各层阴角、阳角以及门窗洞口角各部位用耐碱网布搭接增强。8.施工注意事项:a、保温砂浆宜直接抹在经甩浆毛化处理的结构基层上,甩浆材料里掺界面处理剂;b、保温砂浆配合比应首先保证其粘结力,增加提高粘结性能的外加剂;c、保温砂浆施工前,基层应提前浇水湿润;d、保证保温砂浆材料的施工开放时间,严禁使用过时灰。不超过2小时,超时的材料报废;e、保温砂浆和抗裂砂浆必须由专业厂家严格按照专业配方配制好的袋装材料,施工时按照要求加水搅拌,不需添加任何外加剂,配制好的砂浆要即时用完。采用机械搅拌方法(不得第3页共7页强制性搅拌)确保搅拌时间,保证施工质量。施工现场唯一需要加入的就是水,必须严格控制对水的计量,确保水灰比正确。产品运到工地注意防水、防潮贮存期为10个月。施工完毕后应注意成品保护,强面避免磕碰及水冲浸泡,并保持室内通风干燥,冬季施工...
