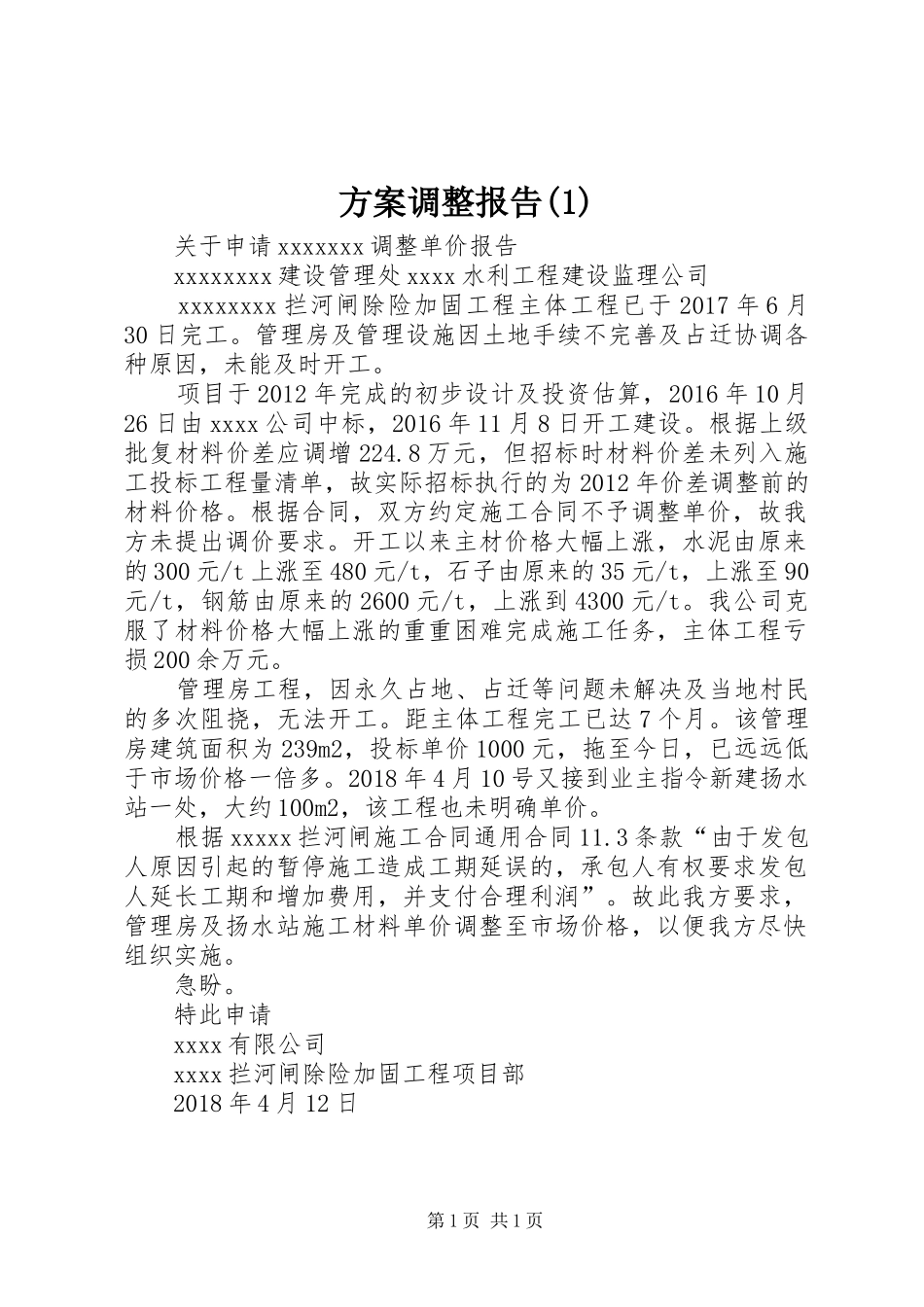

方案调整报告(1)关于申请xxxxxxx调整单价报告xxxxxxxx建设管理处xxxx水利工程建设监理公司xxxxxxxx拦河闸除险加固工程主体工程已于2017年6月30日完工。管理房及管理设施因土地手续不完善及占迁协调各种原因,未能及时开工。项目于2012年完成的初步设计及投资估算,2016年10月26日由xxxx公司中标,2016年11月8日开工建设。根据上级批复材料价差应调增224.8万元,但招标时材料价差未列入施工投标工程量清单,故实际招标执行的为2012年价差调整前的材料价格。根据合同,双方约定施工合同不予调整单价,故我方未提出调价要求。开工以来主材价格大幅上涨,水泥由原来的300元/t上涨至480元/t,石子由原来的35元/t,上涨至90元/t,钢筋由原来的2600元/t,上涨到4300元/t。我公司克服了材料价格大幅上涨的重重困难完成施工任务,主体工程亏损200余万元。管理房工程,因永久占地、占迁等问题未解决及当地村民的多次阻挠,无法开工。距主体工程完工已达7个月。该管理房建筑面积为239m2,投标单价1000元,拖至今日,已远远低于市场价格一倍多。2018年4月10号又接到业主指令新建扬水站一处,大约100m2,该工程也未明确单价。根据xxxxx拦河闸施工合同通用合同11.3条款“由于发包人原因引起的暂停施工造成工期延误的,承包人有权要求发包人延长工期和增加费用,并支付合理利润”。故此我方要求,管理房及扬水站施工材料单价调整至市场价格,以便我方尽快组织实施。急盼。特此申请xxxx有限公司xxxx拦河闸除险加固工程项目部2018年4月12日第1页共1页
