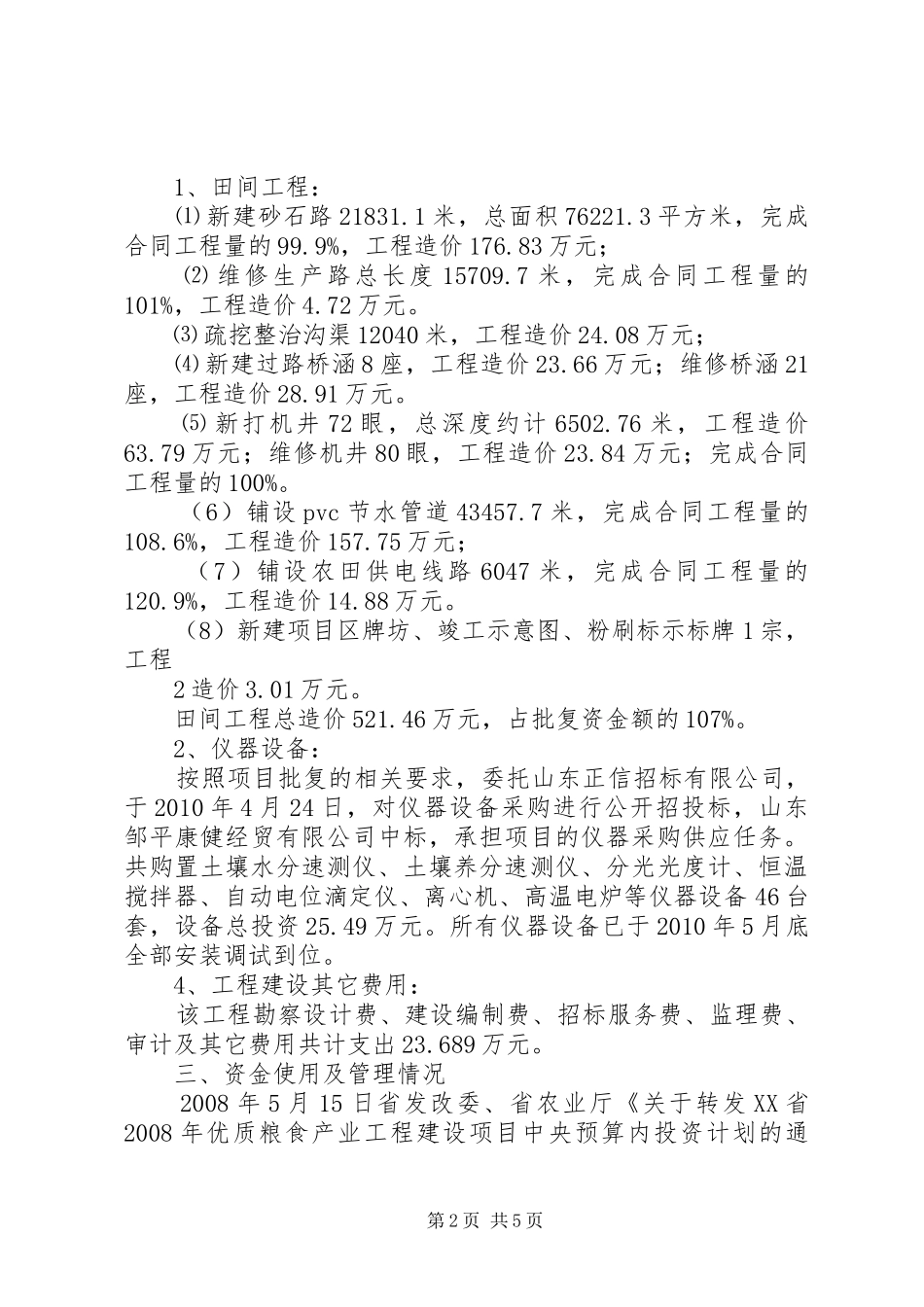

XX县区标准粮田项目建设情况汇报XX县区标准粮田建设项目工作总结为提高XX县区粮食综合生产能力,XX县区农业技术推广中心于2007年10月积极申报了XX县区标准粮田建设项目。该项目于2009年6月正式开工建设,经过近1年的紧张施工,截止2010年5月,已全面完成了项目建设任务。现将项目建设及管理情况总结汇报如下:一、项目计划XX县区标准粮田项目是《国家优质粮食产业工程》子项目,项目可研于2007年10月16日经农业部农计函〔2007〕438号文件批复立项。项目初步设计与概算于2008年3月13日由省农业厅鲁农发计字〔2008〕15号文件批复。该项目建设内容包括田间工程、仪器设备购置二部分。具体批复情况如下:1、田间工程。主要在XX县区桑阿镇、店子乡的22个村,建设1.95万亩标准粮田。建设内容包括新建砂石路(机耕路)23千米,维修田间道路60千米,新建桥涵36座,维修桥涵16座,新打机井72眼,维修机井80眼,整治沟渠60千米,铺设地下输水管道40千米,铺设农田供电线路5千米,平整土地4000亩。2、仪器设备:为提高基础地力和平衡施肥能力,该项目需购置仪器设备46台(套),以便有效提高田间土壤地力与墒情监测水平。3、投资概算:按照国家批复的实施方案,该项目总投资575.96万元,其中国家投资390万元,省级配套资金20万元,争取县政府1配套资金165.96万元,其中田间工程投资487万元,仪器设备投资26.34万元,工程建设其它费用35.19万元,预备费27.43万元。4、项目建设期限。该项目建设期限为2009-2010年。二、项目建设实施情况XX县区标准粮田项目按照省农业厅批复要求按期完成了全部建设内容,全部工程质量达到设计要求。第1页共5页1、田间工程:⑴新建砂石路21831.1米,总面积76221.3平方米,完成合同工程量的99.9%,工程造价176.83万元;⑵维修生产路总长度15709.7米,完成合同工程量的101%,工程造价4.72万元。⑶疏挖整治沟渠12040米,工程造价24.08万元;⑷新建过路桥涵8座,工程造价23.66万元;维修桥涵21座,工程造价28.91万元。⑸新打机井72眼,总深度约计6502.76米,工程造价63.79万元;维修机井80眼,工程造价23.84万元;完成合同工程量的100%。(6)铺设pvc节水管道43457.7米,完成合同工程量的108.6%,工程造价157.75万元;(7)铺设农田供电线路6047米,完成合同工程量的120.9%,工程造价14.88万元。(8)新建项目区牌坊、竣工示意图、粉刷标示标牌1宗,工程2造价3.01万元。田间工程总造价521.46万元,占批复资金额的107%。2、仪器设备:按照项目批复的相关要求,委托山东正信招标有限公司,于2010年4月24日,对仪器设备采购进行公开招投标,山东邹平康健经贸有限公司中标,承担项目的仪器采购供应任务。共购置土壤水分速测仪、土壤养分速测仪、分光光度计、恒温搅拌器、自动电位滴定仪、离心机、高温电炉等仪器设备46台套,设备总投资25.49万元。所有仪器设备已于2010年5月底全部安装调试到位。4、工程建设其它费用:该工程勘察设计费、建设编制费、招标服务费、监理费、审计及其它费用共计支出23.689万元。三、资金使用及管理情况2008年5月15日省发改委、省农业厅《关于转发XX省2008年优质粮食产业工程建设项目中央预算内投资计划的通第2页共5页知》(鲁发改投资〔2008〕412号)对项目投资计划进行了批复。(一)项目资金到位情况按照项目批复要求,该项目总投资575.96万元,其中国家投资390万元,省级配套资金20万元,县政府配套资金165.96万元都及时足额到位,为项目建设提供了资金支持。(二)资金财务管理情况3在项目资金管理上,我们严格执行国家会计制度和《农业基本建设项目财务管理办法》的各项规定,规范财务核算,严格资金管理,同时,严格执行农业建设项目财务管理制度,设立专门账户,专户储存,专账核算,专人管理,专款专用,不断完善资金支出手续,确保所有支出必须经审核签字后方可报销记账,建设单位按项目进度提出建设预算,经审核同意后拨付工程建设资金。为加强资金使用透明度,工程建设期间,不定期邀请县审计、财政、监察部门参与管理,自觉接受审计和监督,确保项目资金专款专用。(三)资金使用情况该项目资金总支出570.65万元,占计划投资的99....
