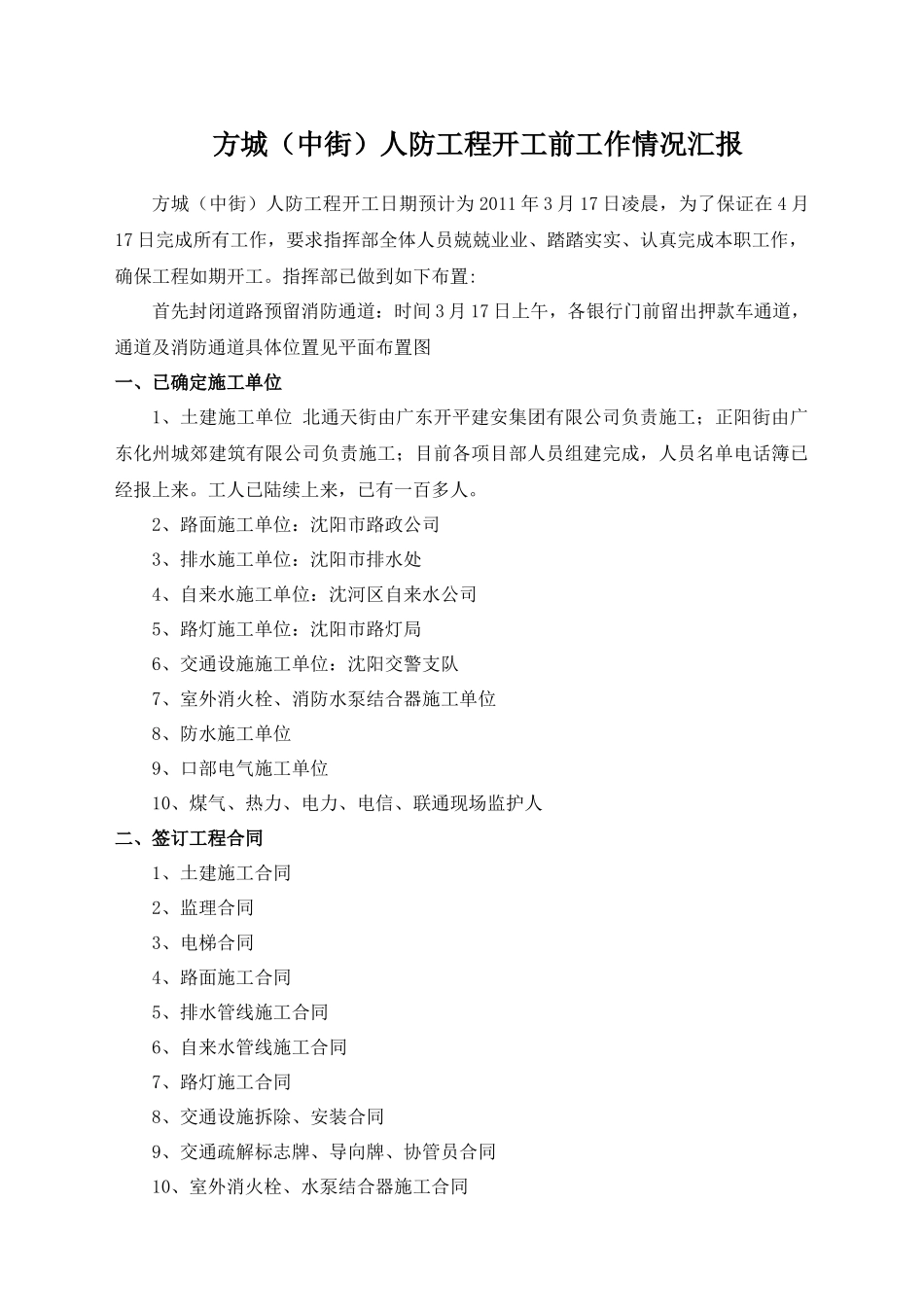

方城(中街)人防工程开工前工作情况汇报方城(中街)人防工程开工日期预计为2011年3月17日凌晨,为了保证在4月17日完成所有工作,要求指挥部全体人员兢兢业业、踏踏实实、认真完成本职工作,确保工程如期开工。指挥部已做到如下布置:首先封闭道路预留消防通道:时间3月17日上午,各银行门前留出押款车通道,通道及消防通道具体位置见平面布置图一、已确定施工单位1、土建施工单位北通天街由广东开平建安集团有限公司负责施工;正阳街由广东化州城郊建筑有限公司负责施工;目前各项目部人员组建完成,人员名单电话簿已经报上来。工人已陆续上来,已有一百多人。2、路面施工单位:沈阳市路政公司3、排水施工单位:沈阳市排水处4、自来水施工单位:沈河区自来水公司5、路灯施工单位:沈阳市路灯局6、交通设施施工单位:沈阳交警支队7、室外消火栓、消防水泵结合器施工单位8、防水施工单位9、口部电气施工单位10、煤气、热力、电力、电信、联通现场监护人二、签订工程合同1、土建施工合同2、监理合同3、电梯合同4、路面施工合同5、排水管线施工合同6、自来水管线施工合同7、路灯施工合同8、交通设施拆除、安装合同9、交通疏解标志牌、导向牌、协管员合同10、室外消火栓、水泵结合器施工合同11、防水施工合同12、口部电气施工合同13、煤气、热力、电力、电信、移动、联通现场监护合同14、市政广告赔偿合同三、施工前准备工作1、布置各施工单位施工任务划分工程分段施工平面示意图:北通天街划分工程分段施工平面示意图:朝阳街划分工程分段施工平面示意图:2、上报并审查各施工单位的施工方案及施工组织设计开平公司已上报,化州公司正在编写。检验:(1)施工单位组织机构、劳动力投入、技术力量投入、机械设备挖掘机、运输车辆(确定各数量)投入、土方外运线路。统计如下:整个工程各分两个施工阶段进行,第一阶段为顶板施工,第二阶段为管线迁改及恢复路面。根据现场实际情况,北通天街可出土路口有南顺城路、盛京路,可化分2个施工段;正阳路可出土路口有北顺城路、北中街路、南顺城路,可化分4个施工段;各作业面同时展开工作,确保工期内恢复道路通车。土方开挖采用反铲挖土机边挖土边后退,后面工序修模、绑扎钢筋、浇筑混凝土等工序紧跟。主要工程量北通天街:围挡1000延米,外运土方17000立方米,钢筋660吨,商砼3300立方米。正阳街:围挡15000延米,钢筋980吨,商砼4900立方米。(2)施工进度、工期、工序及施工方法。施工进度表围挡施工场地→挖探坑了解管线的实际走向→结构控制线施测→159钢管桩或螺旋钻孔灌注桩施工→路面沥青混凝土炮机开凿→挖掘机挖土方→挖掘机挖顶板剩余土方→管线架立→人工清底、外侧墙及柱帽土方修整→胶合板地模安装→刷脱模剂→测量校核→钢筋绑扎→混凝土浇捣→混凝土表面覆盖养护→出入口及出土竖井施工→市政管线恢复→路面恢复及市政、交通设施恢复。(3)周边建筑物监测正阳街第一施工段西侧距离利福广场深基坑仅4.5米。(4)市政管线的支护保护措施。各种市政管线的支护,临迁都已做好施工措施(5)顶板以上两侧土方支护方案已经有备用方案(6)雨季施工措施。有专项雨季施工方案。(7)安全生产、文明施工措施3、检查施工单位施工组织设计落实情况、确定机械设备进场时间及进场台数。4、3月16日向土建施工单位进行市政管线技术交底。这个交底,使其对地下管线情况了如执掌。5、施工现场布置(1)各施工单位在施工现场各关键路口作正规施工大门。(2)施工现场用崭新的彩钢板围护,彩钢板上喷上“保护文物,恢复历史名城”宣传标语及文明施工、安全生产等口号,现场周边插上红旗、彩旗。(3)在施工现场各关键路口及中央十字路口架设照明探照灯。(4)各施工单位施工区域的行人通道保证畅通,在狭窄处架立钢桥或木桥确保行人通行。(5)各区域的施工临时用电架设要规范整齐。6、现场控制点、道路中心线交给施工单位,保证将建筑物准确定位。7、拆除原有交通设施(1)要求交通设施拆除施工单位在3月17日前将现场所有交通设施全部拆除,以交给土建完整的施工现场。(2)拆除的交通设施异地保存,待路面通车前,原址恢复。8、拆除路灯设施...
