施工组织设计第一章编制说明1、根据与业主2002年8月6日签署的施工承包合同书,特制定本施工组织设计
2、本施工组织设计的编制以公司现有的施工技术力量和历年来桥梁施工的经验作为基点,以总工期12个月,即2002年8月份正式开工,2003年8月底竣工作为控制进度目标,统筹考虑全桥的施工工艺、现场布置以及施工进度计划
3、本施工组织设计的编制以下列文件和资料为依据:3
1施工承包合同书,2002年8月6日3
2施工图设计文件,2002年7月3
3《公路桥涵施工技术规范》(JTJ041—2000)3
4《公路工程水泥混凝土试验规程》(JTJ053—94)3
5《公路工程石料试验规程》(JTJ041—94)3
6《钢筋混凝土用热扎光圆钢筋》(GB13013)3
7《钢筋混凝土用热扎带肋钢筋》(GB1499)3
8《公路工程质量检验评定标准》(JTJ071—98)3
9《公路工程施工安全技术规范》(JTJ076—95)3
10《公路桥涵设计通用规范》(JTJ021—89)3
11《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ023—85)4、编制原则4
1本着“质量第一,精心施工,恪守合同,争创一流”的质量方针,严格按照ISO9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象
2坚持以设备保工艺,以工艺保质量的原则
以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现
3确保施工按期完成的原则
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实现平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产

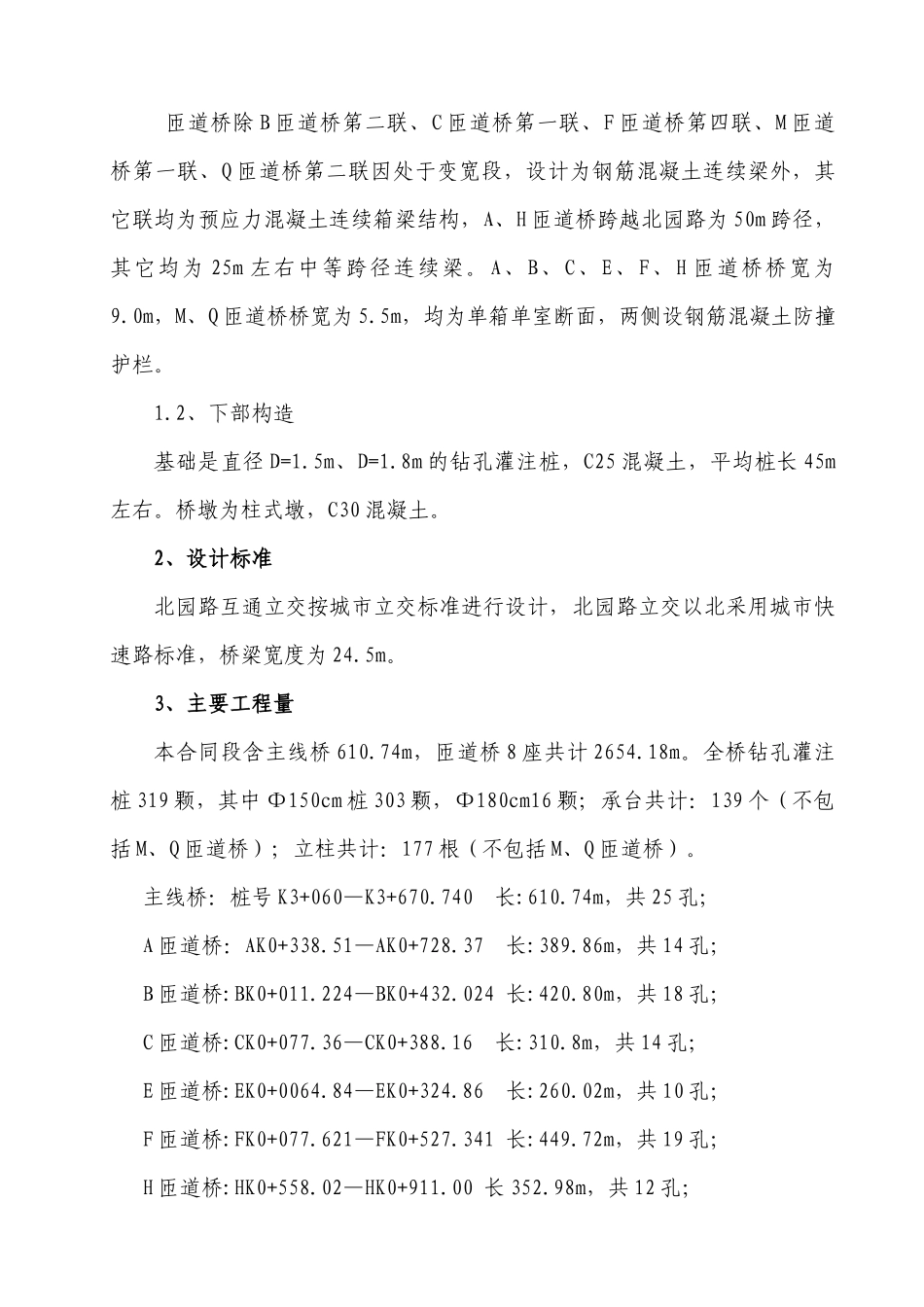

4搞好环境保护,实行
