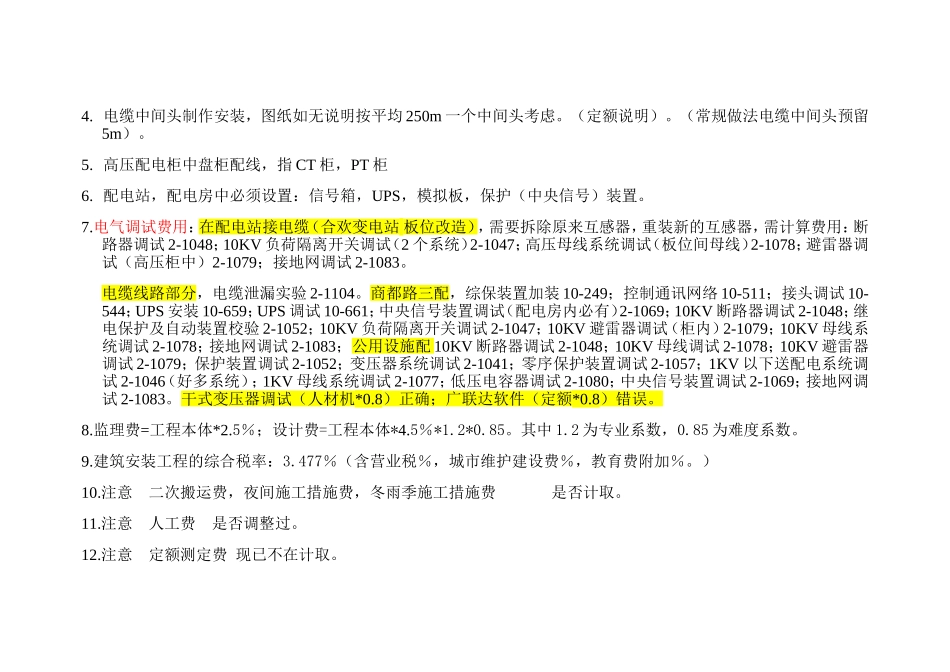

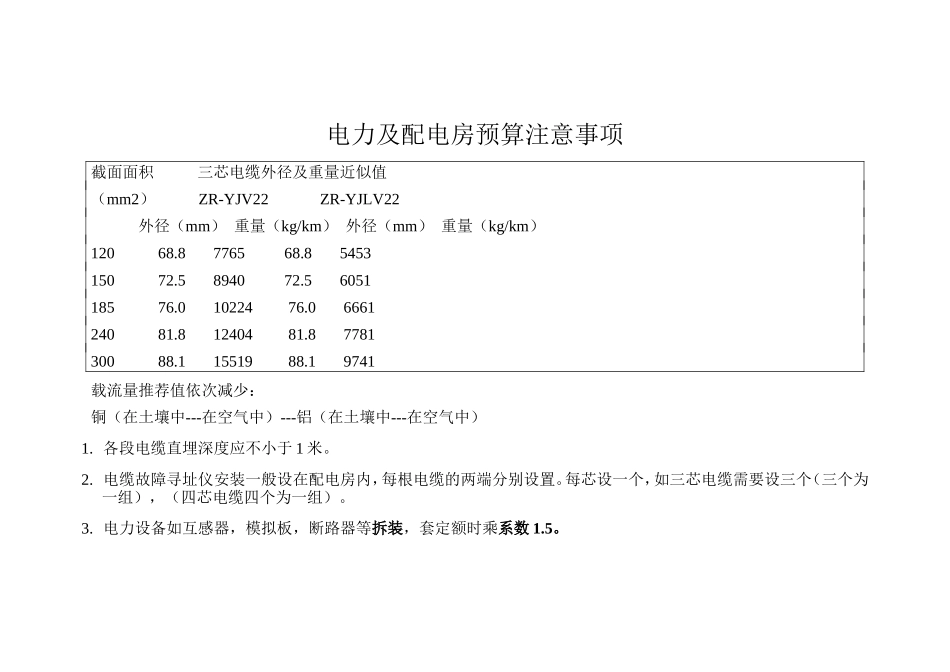

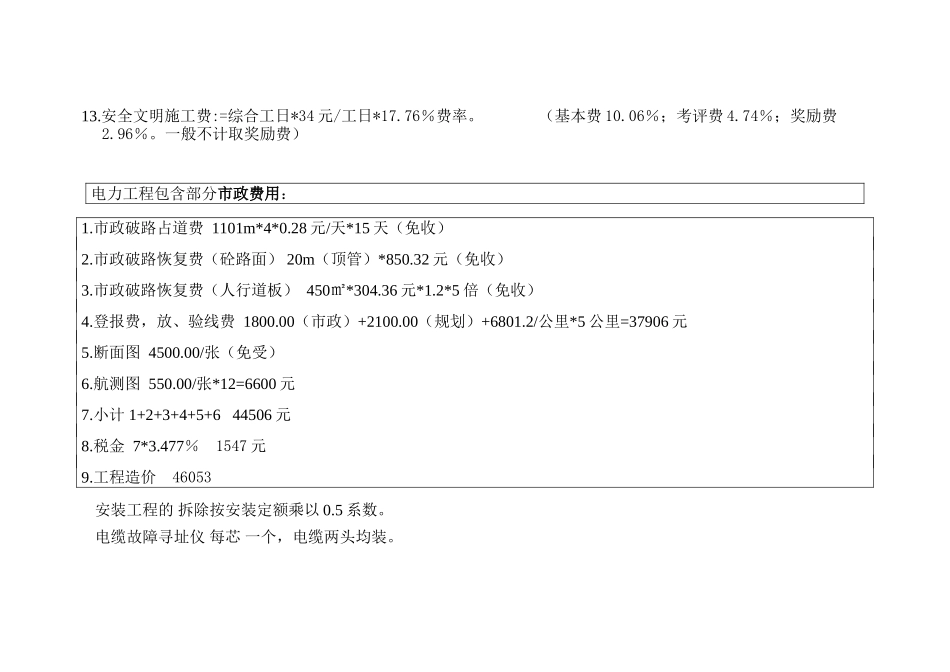

电力及配电房预算注意事项截面面积三芯电缆外径及重量近似值(mm2)ZR-YJV22ZR-YJLV22外径(mm)重量(kg/km)外径(mm)重量(kg/km)12068
8776568
8545315072
5894072
5605118576
01022476
0666124081
81240481
8778130088
11551988
19741载流量推荐值依次减少:铜(在土壤中---在空气中)---铝(在土壤中---在空气中)1
各段电缆直埋深度应不小于1米
电缆故障寻址仪安装一般设在配电房内,每根电缆的两端分别设置
每芯设一个,如三芯电缆需要设三个(三个为一组),(四芯电缆四个为一组)
电力设备如互感器,模拟板,断路器等拆装,套定额时乘系数1
电缆中间头制作安装,图纸如无说明按平均250m一个中间头考虑
(定额说明)
(常规做法电缆中间头预留5m)
高压配电柜中盘柜配线,指CT柜,PT柜6
配电站,配电房中必须设置:信号箱,UPS,模拟板,保护(中央信号)装置
电气调试费用:在配电站接电缆(合欢变电站板位改造),需要拆除原来互感器,重装新的互感器,需计算费用:断路器调试2-1048;10KV负荷隔离开关调试(2个系统)2-1047;高压母线系统调试(板位间母线)2-1078;避雷器调试(高压柜中)2-1079;接地网调试2-1083
电缆线路部分,电缆泄漏实验2-1104
商都路三配,综保装置加装10-249;控制通讯网络10-511;接头调试10-544;UPS安装10-659;UPS调试10-661;中央信号装置调试(配电房内必有)2-1069;10KV断路器调试2-1048;继电保护及自动装置校验2-1052;10KV负荷隔离开关调试2-1047;10KV避雷器调试(柜内)2-1079;10KV母线系统调试2-1078;接地网调试2
