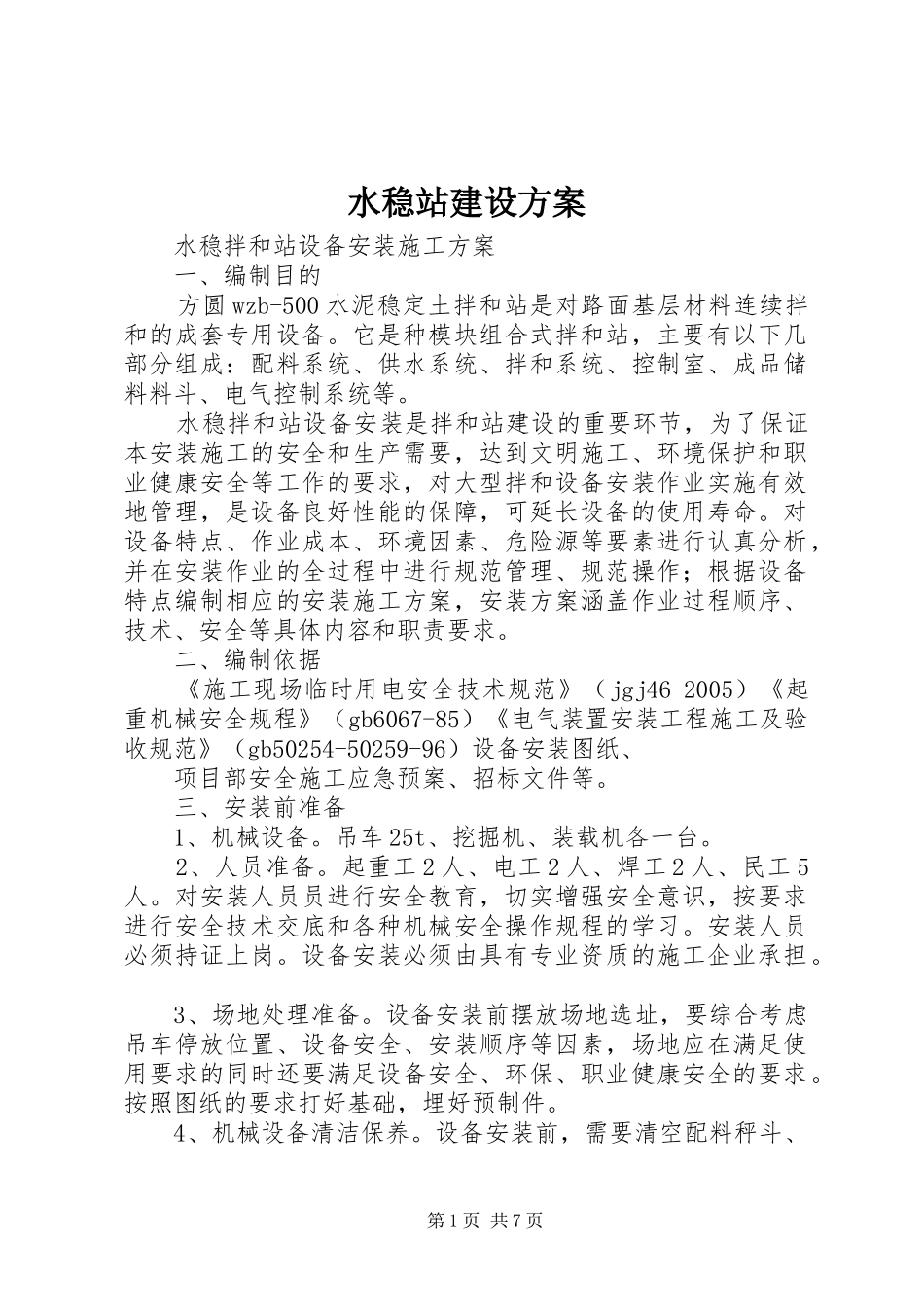

水稳站建设方案水稳拌和站设备安装施工方案一、编制目的方圆wzb-500水泥稳定土拌和站是对路面基层材料连续拌和的成套专用设备
它是种模块组合式拌和站,主要有以下几部分组成:配料系统、供水系统、拌和系统、控制室、成品储料料斗、电气控制系统等
水稳拌和站设备安装是拌和站建设的重要环节,为了保证本安装施工的安全和生产需要,达到文明施工、环境保护和职业健康安全等工作的要求,对大型拌和设备安装作业实施有效地管理,是设备良好性能的保障,可延长设备的使用寿命
对设备特点、作业成本、环境因素、危险源等要素进行认真分析,并在安装作业的全过程中进行规范管理、规范操作;根据设备特点编制相应的安装施工方案,安装方案涵盖作业过程顺序、技术、安全等具体内容和职责要求
二、编制依据《施工现场临时用电安全技术规范》(jgj46-2005)《起重机械安全规程》(gb6067-85)《电气装置安装工程施工及验收规范》(gb50254-50259-96)设备安装图纸、项目部安全施工应急预案、招标文件等
三、安装前准备1、机械设备
吊车25t、挖掘机、装载机各一台
2、人员准备
起重工2人、电工2人、焊工2人、民工5人
对安装人员员进行安全教育,切实增强安全意识,按要求进行安全技术交底和各种机械安全操作规程的学习
安装人员必须持证上岗
设备安装必须由具有专业资质的施工企业承担
3、场地处理准备
设备安装前摆放场地选址,要综合考虑吊车停放位置、设备安全、安装顺序等因素,场地应在满足使用要求的同时还要满足设备安全、环保、职业健康安全的要求
按照图纸的要求打好基础,埋好预制件
4、机械设备清洁保养
设备安装前,需要清空配料秤斗、第1页共7页卸料秤斗、螺旋机、粉料罐及集料斗中的余料
拌和设备安装前,应对设备进行正常的恢复性保养维修和更换磨损件,对整机进行全面外观清理保养,清除场地内的废料和杂物,然后按方案进行安装
