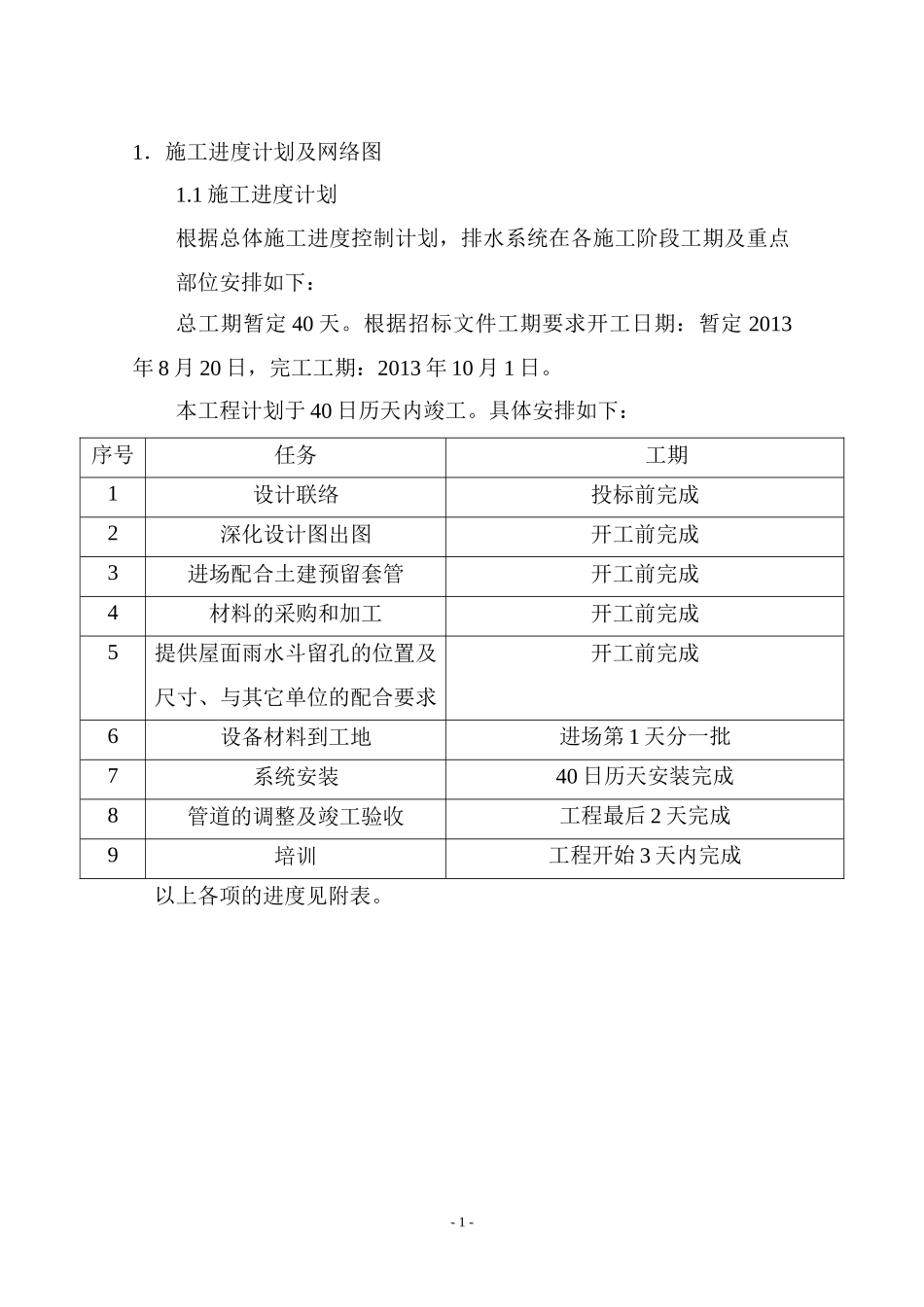

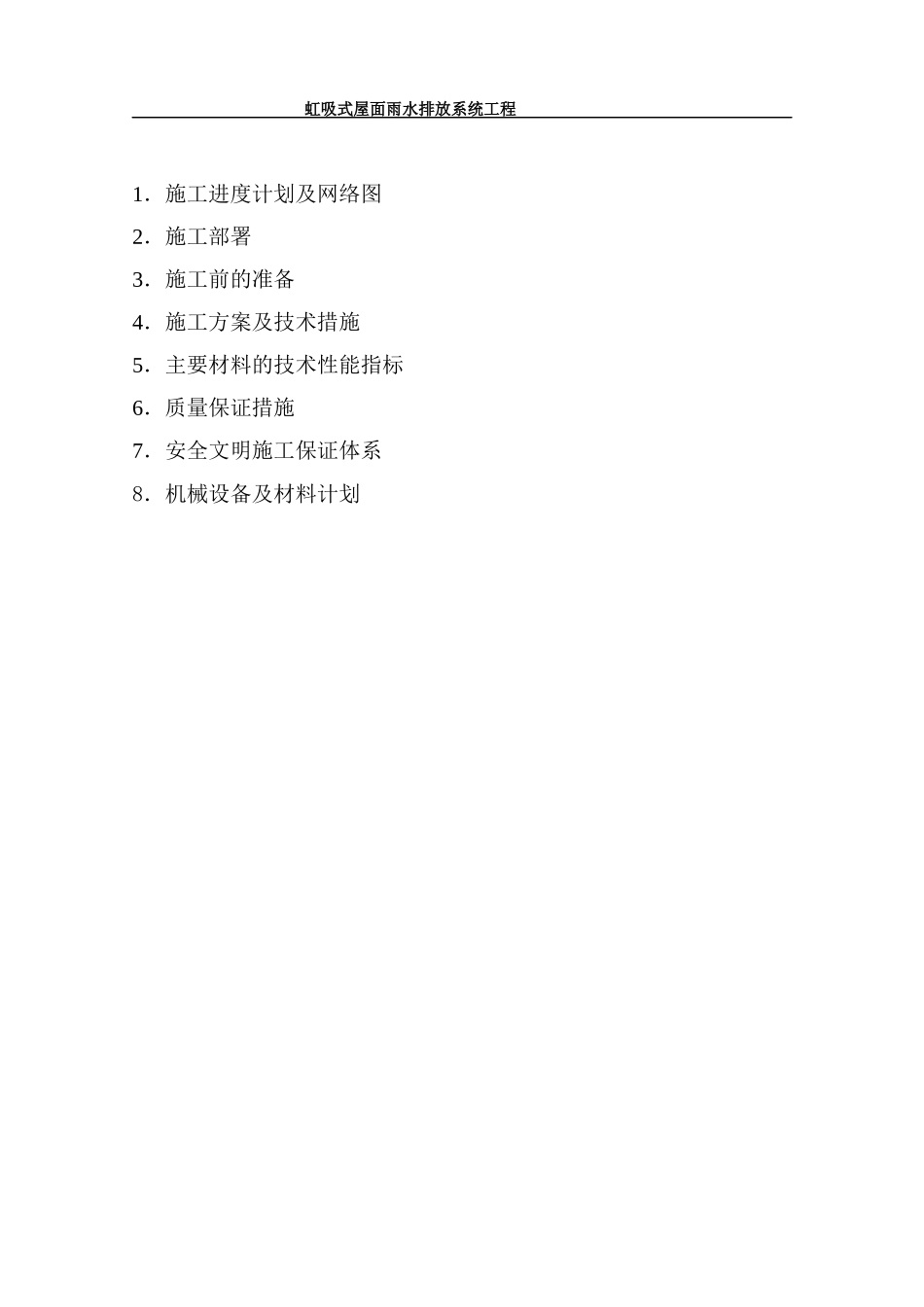

虹吸式屋面雨水排放系统工程湖北银鹭虹吸雨排工程屋面虹吸排水系统工程施工组织设计编制:叶腾伟审核:林建勇批准:秦森厦门森硕机电工程有限公司二○一三年八月十六日施工组织设计目录虹吸式屋面雨水排放系统工程1.施工进度计划及网络图2.施工部署3.施工前的准备4.施工方案及技术措施5.主要材料的技术性能指标6.质量保证措施7.安全文明施工保证体系8.机械设备及材料计划1.施工进度计划及网络图1
1施工进度计划根据总体施工进度控制计划,排水系统在各施工阶段工期及重点部位安排如下:总工期暂定40天
根据招标文件工期要求开工日期:暂定2013年8月20日,完工工期:2013年10月1日
本工程计划于40日历天内竣工
具体安排如下:序号任务工期1设计联络投标前完成2深化设计图出图开工前完成3进场配合土建预留套管开工前完成4材料的采购和加工开工前完成5提供屋面雨水斗留孔的位置及尺寸、与其它单位的配合要求开工前完成6设备材料到工地进场第1天分一批7系统安装40日历天安装完成8管道的调整及竣工验收工程最后2天完成9培训工程开始3天内完成以上各项的进度见附表
-1-虹吸排水拟施工形象进度表工序2013年工期前期28月9月1-159月16-301416182123252627293124689101112131415161822242628292930人员的配备安排第一批材料的运输与其它专业的技术协调进场准备、水电、临设现场施工放线打膨胀螺栓、固定安装片管道的预制固定系统的装配雨水斗的安装管道的安装检验及调整管道接通试验及验收-2-进场准备施工放线试验及验收检验及调整管道的安装管道预制1
2工期保证措施1
1安装工期的关键工序控制合理安排,从关键工序上找进度
本分项工程的关键工序为1
1在施工条件具备前进场了解各方情况,以缩短进场准备工作的时间,争取进场即时开工
2安排有经验的
